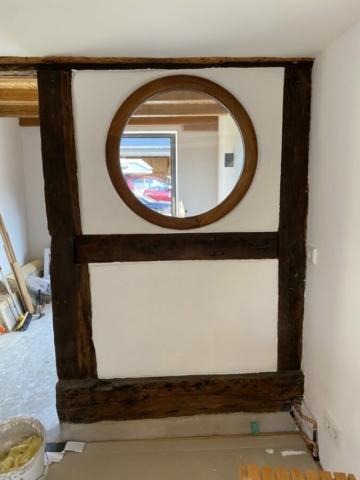

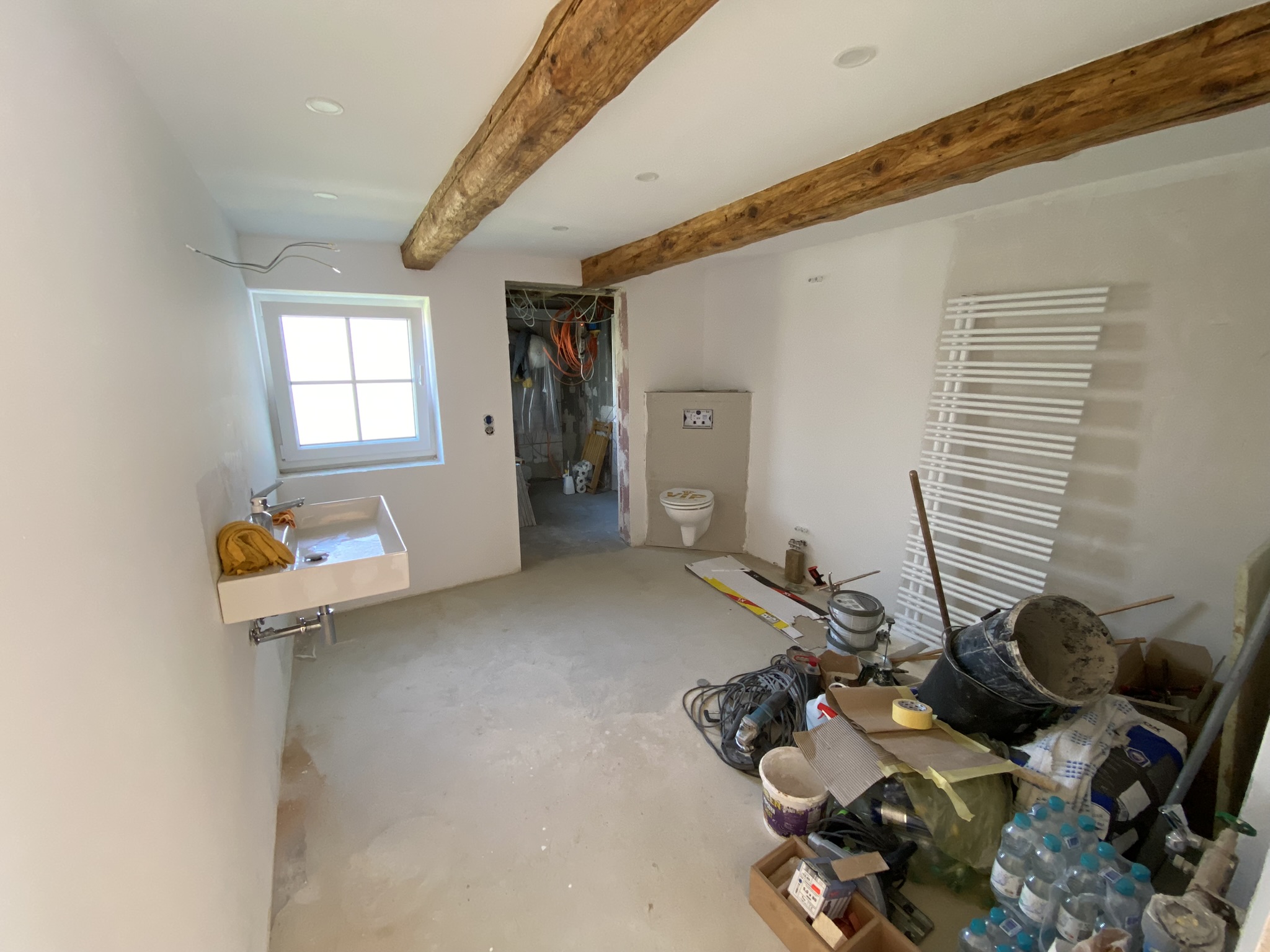

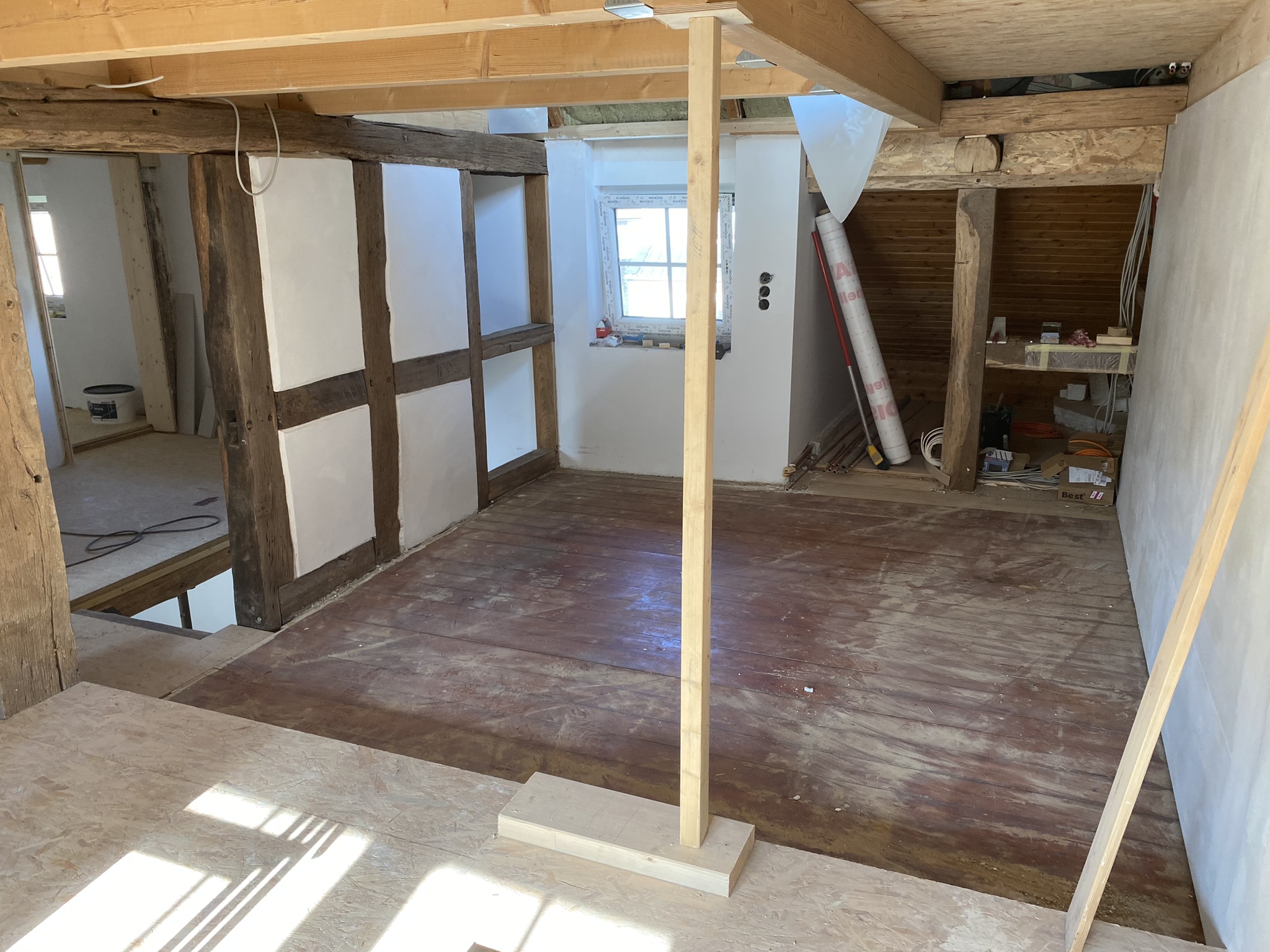

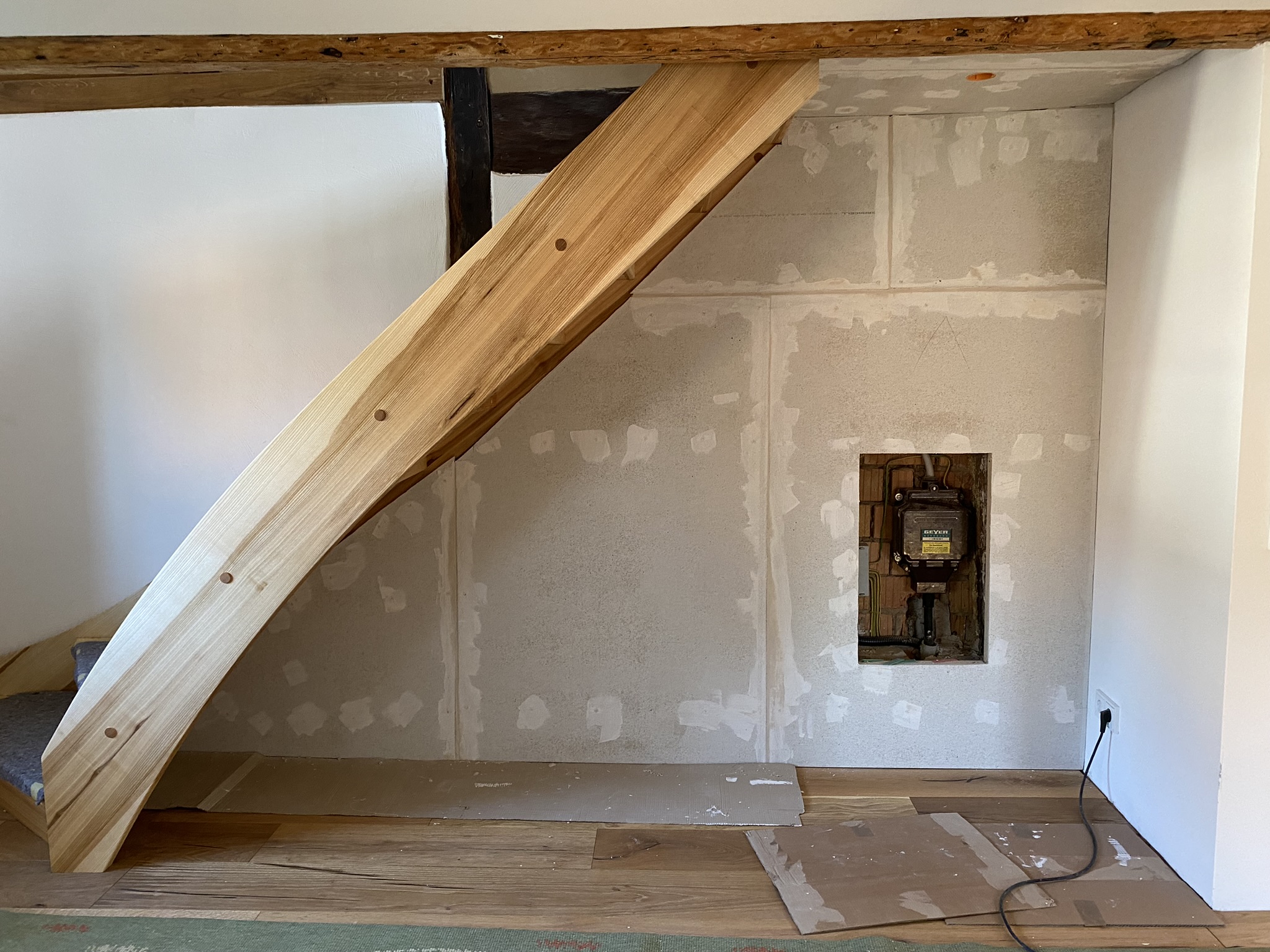

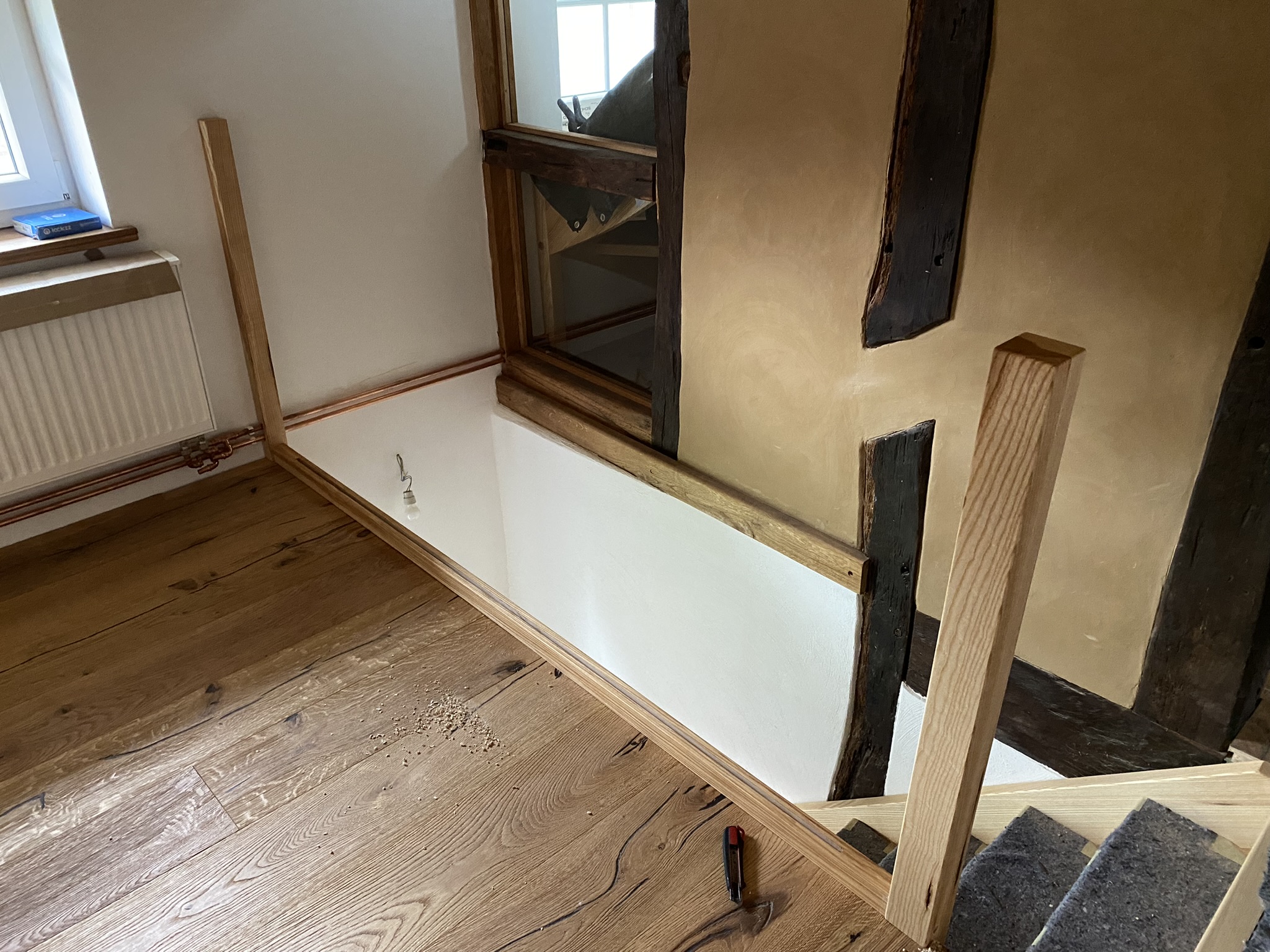

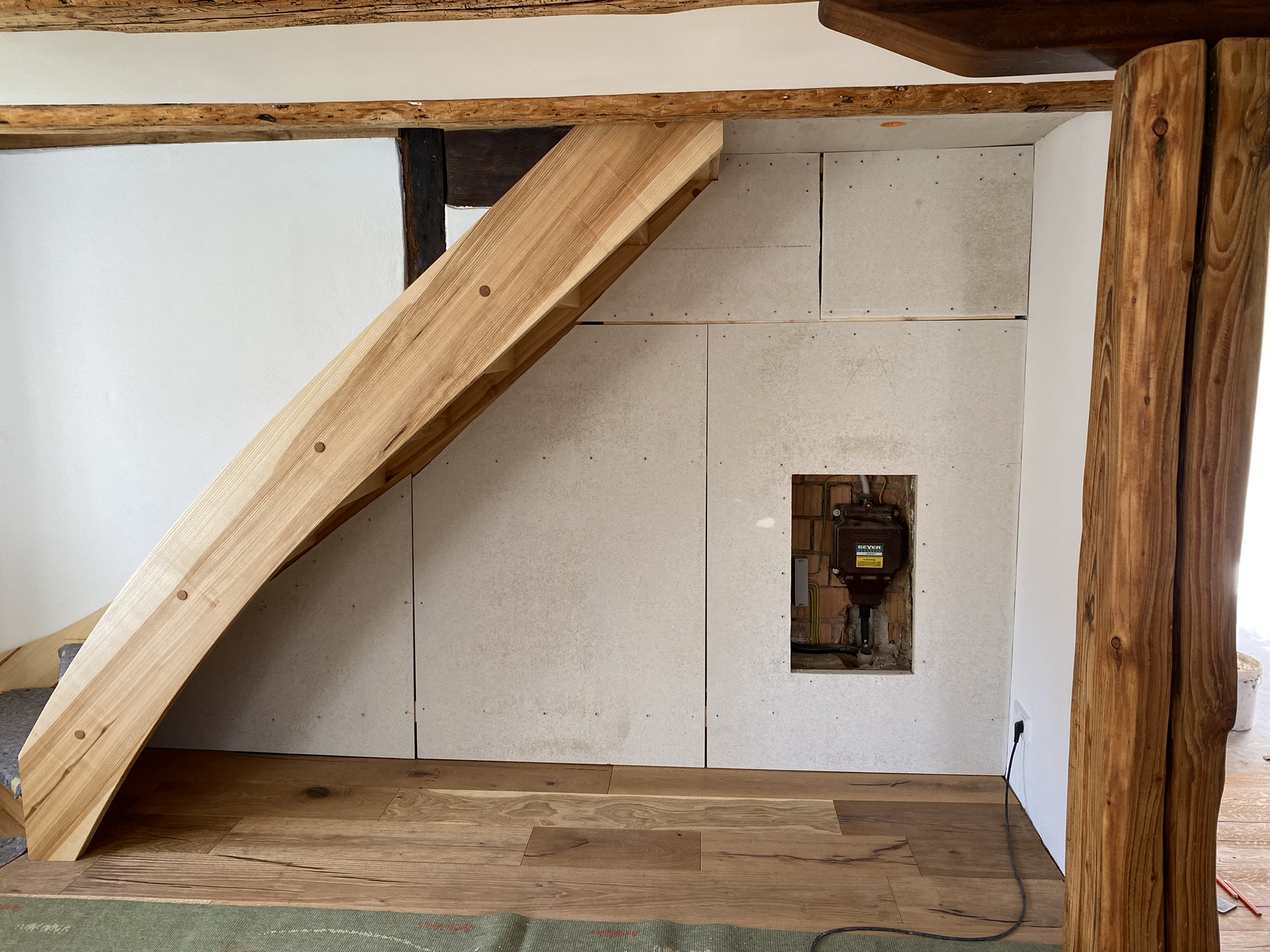

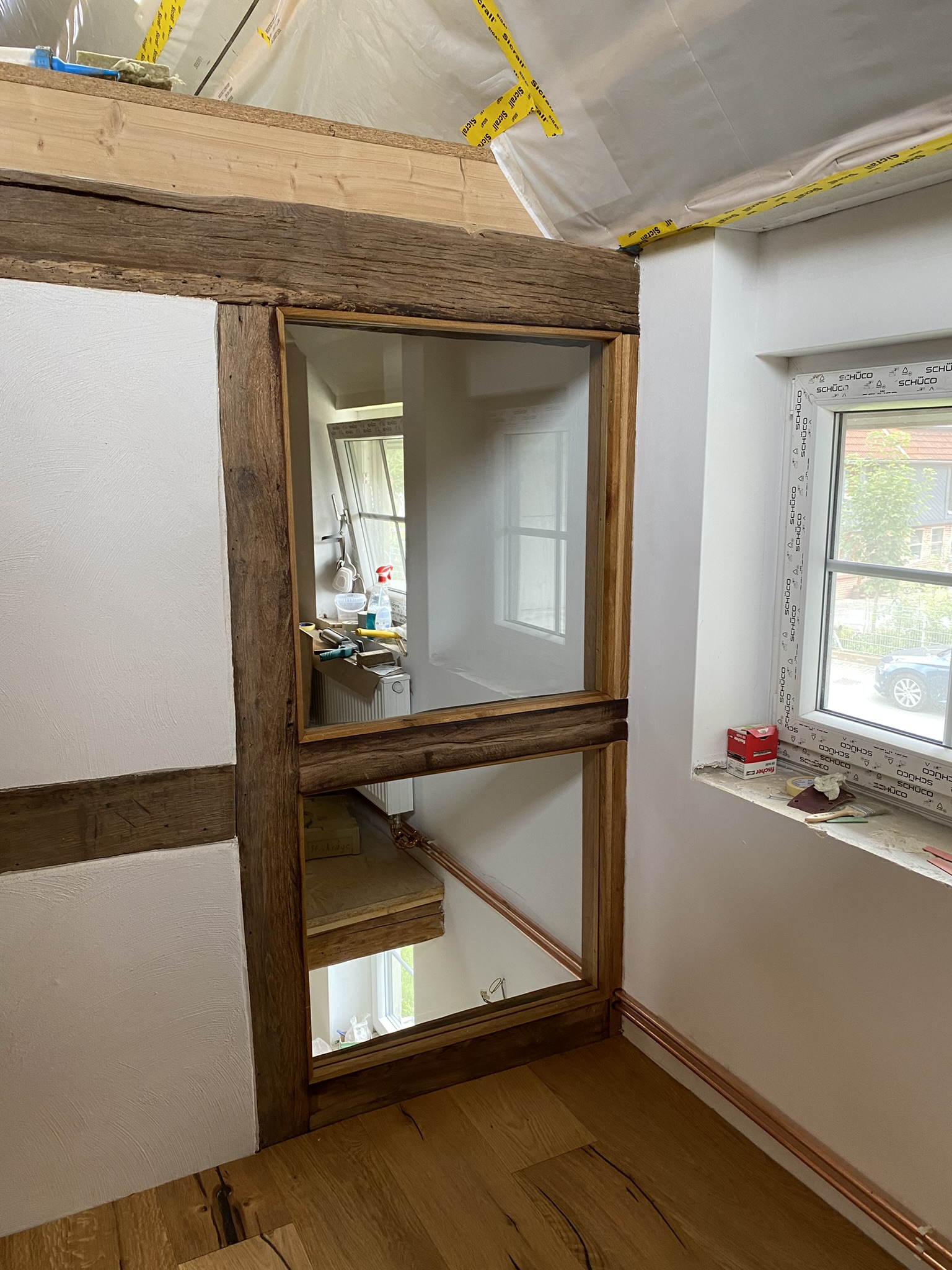

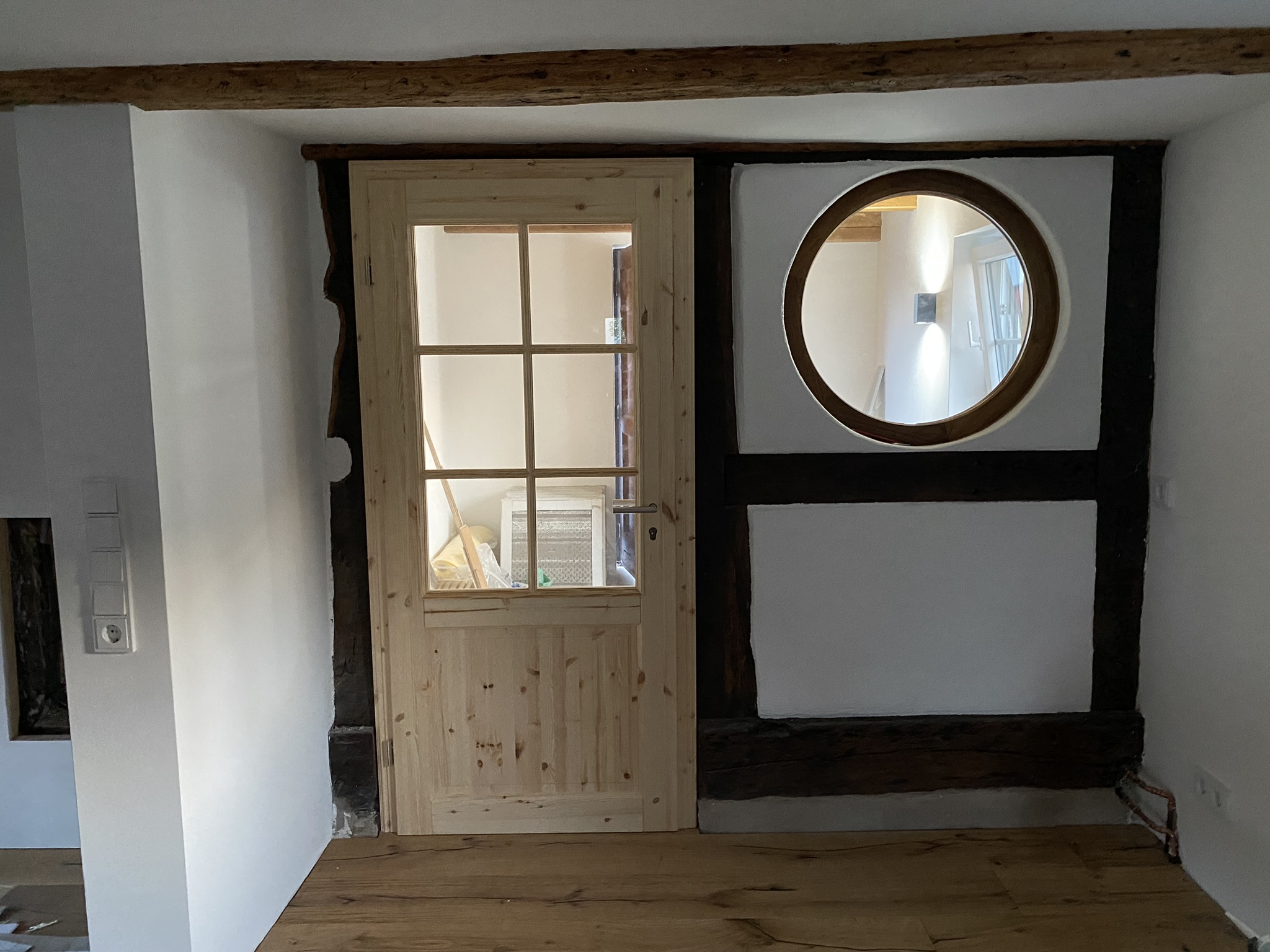

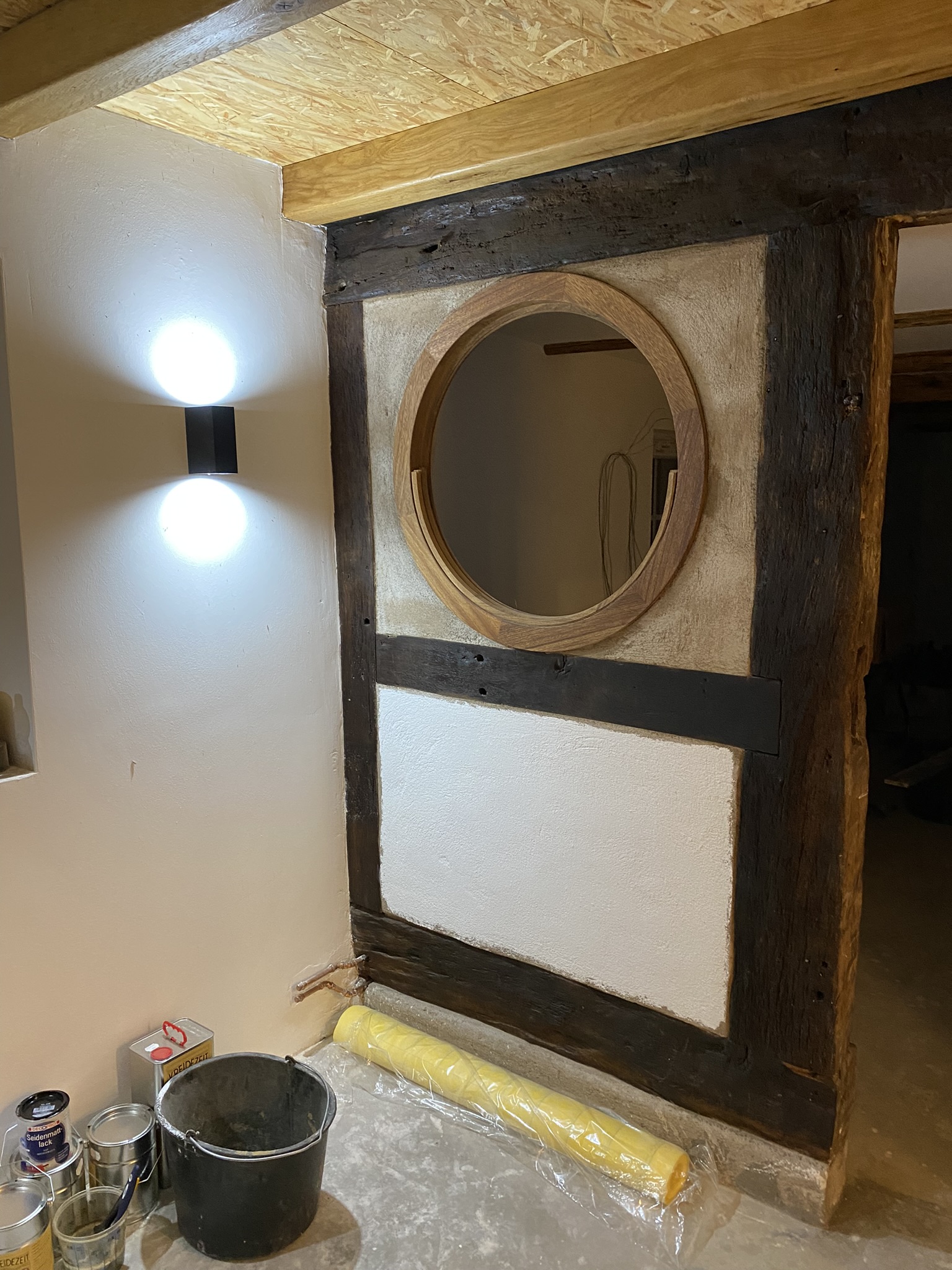

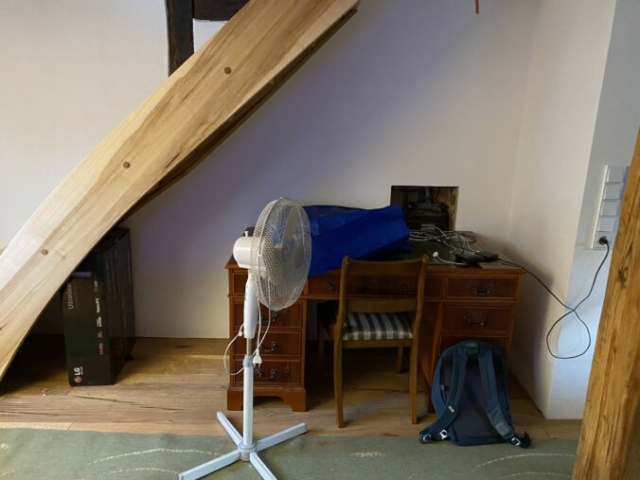

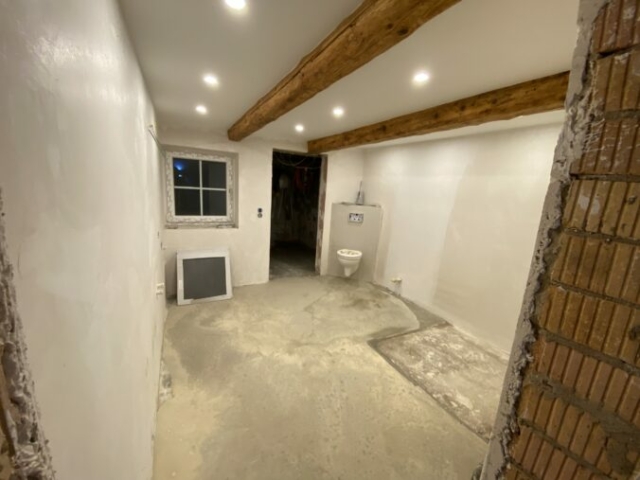

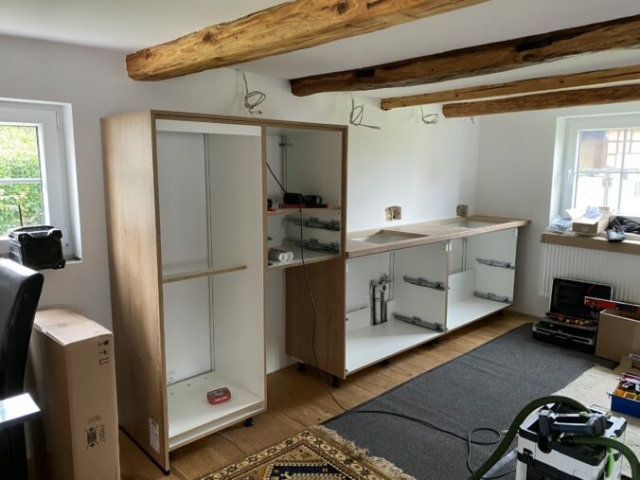

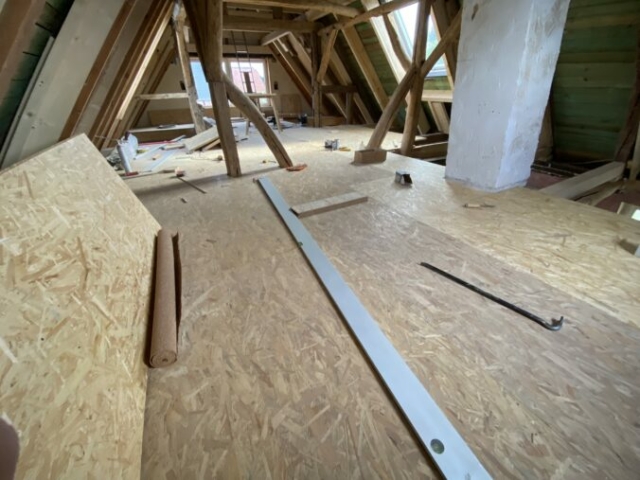

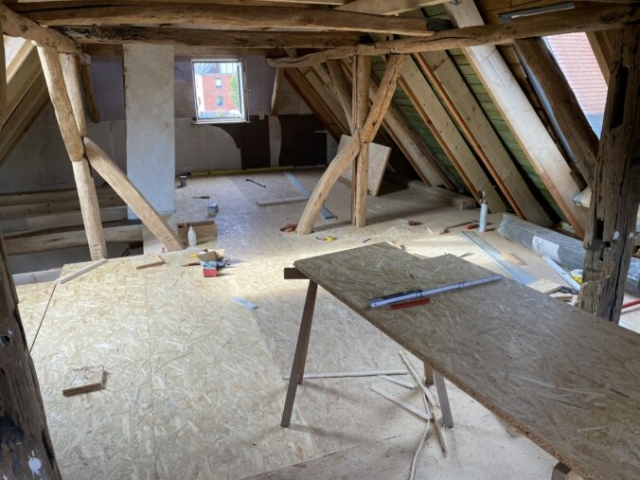

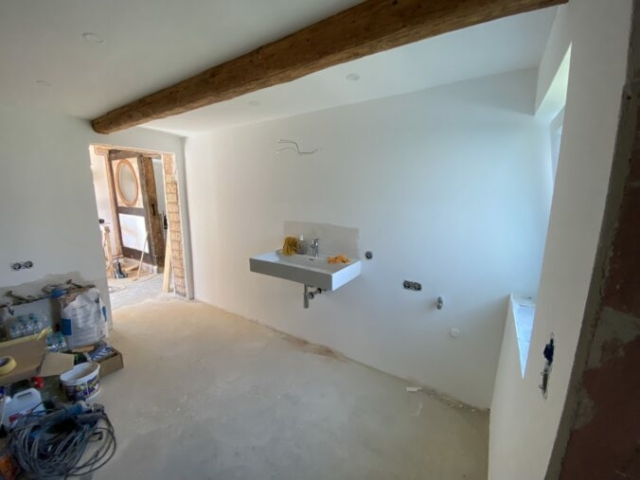

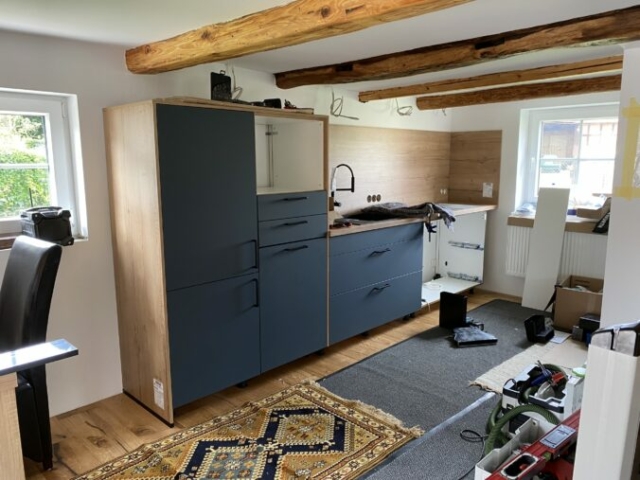

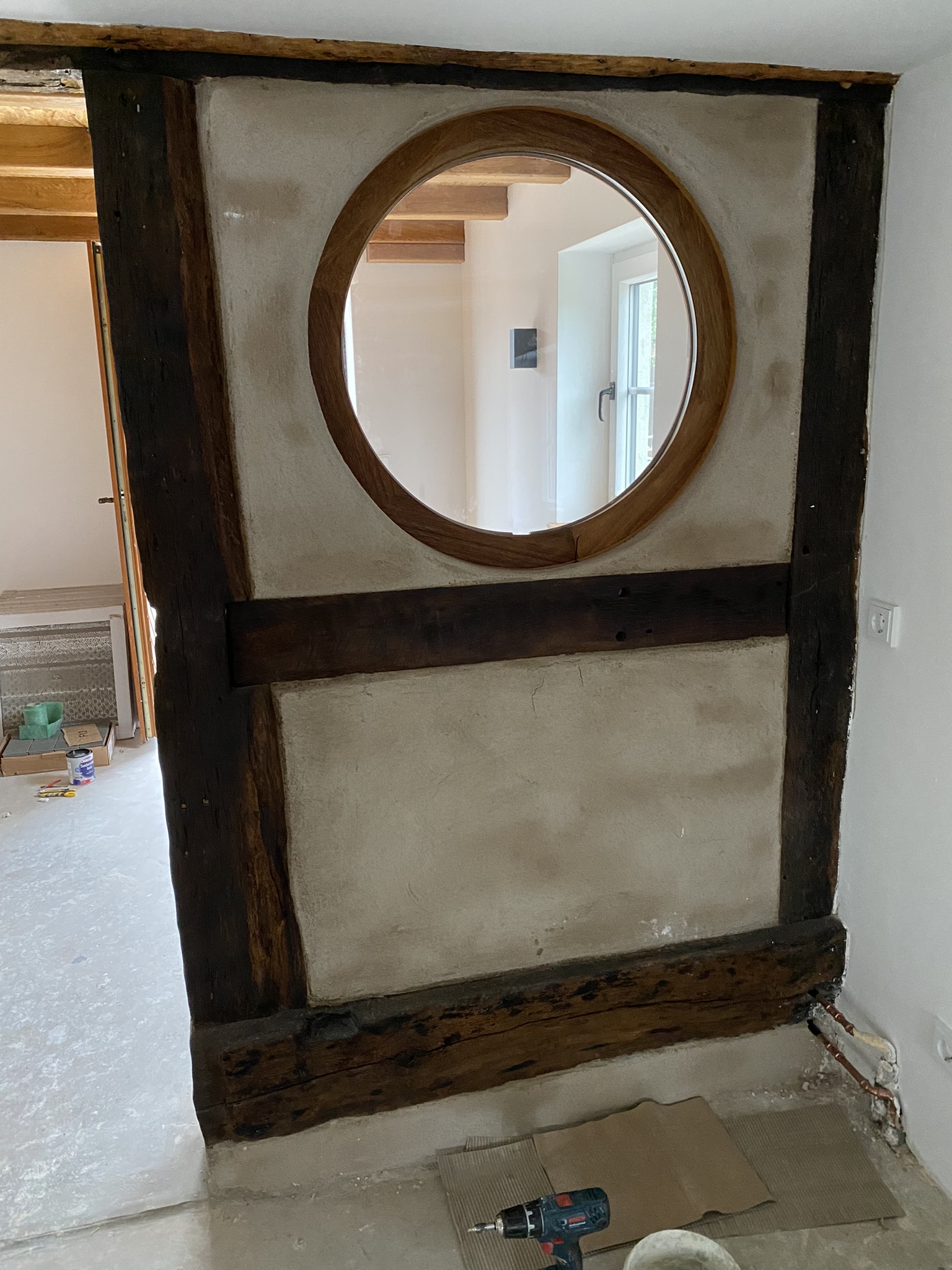

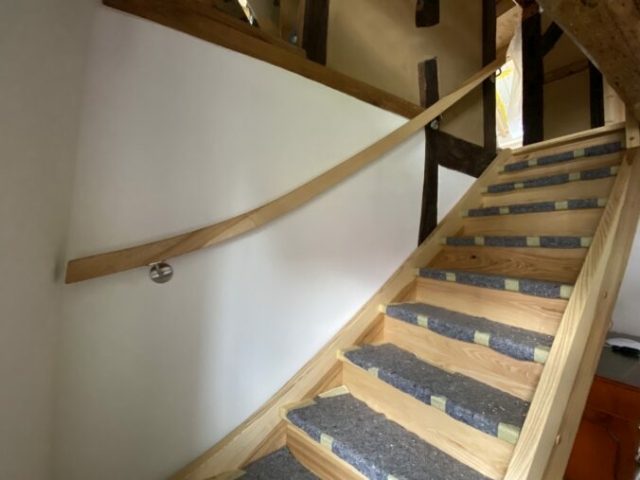

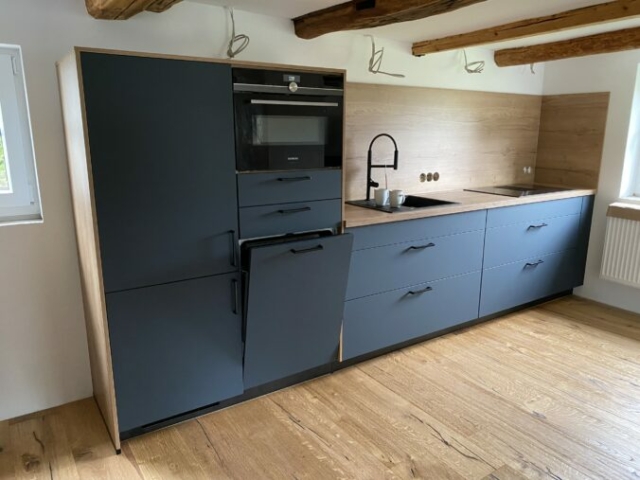

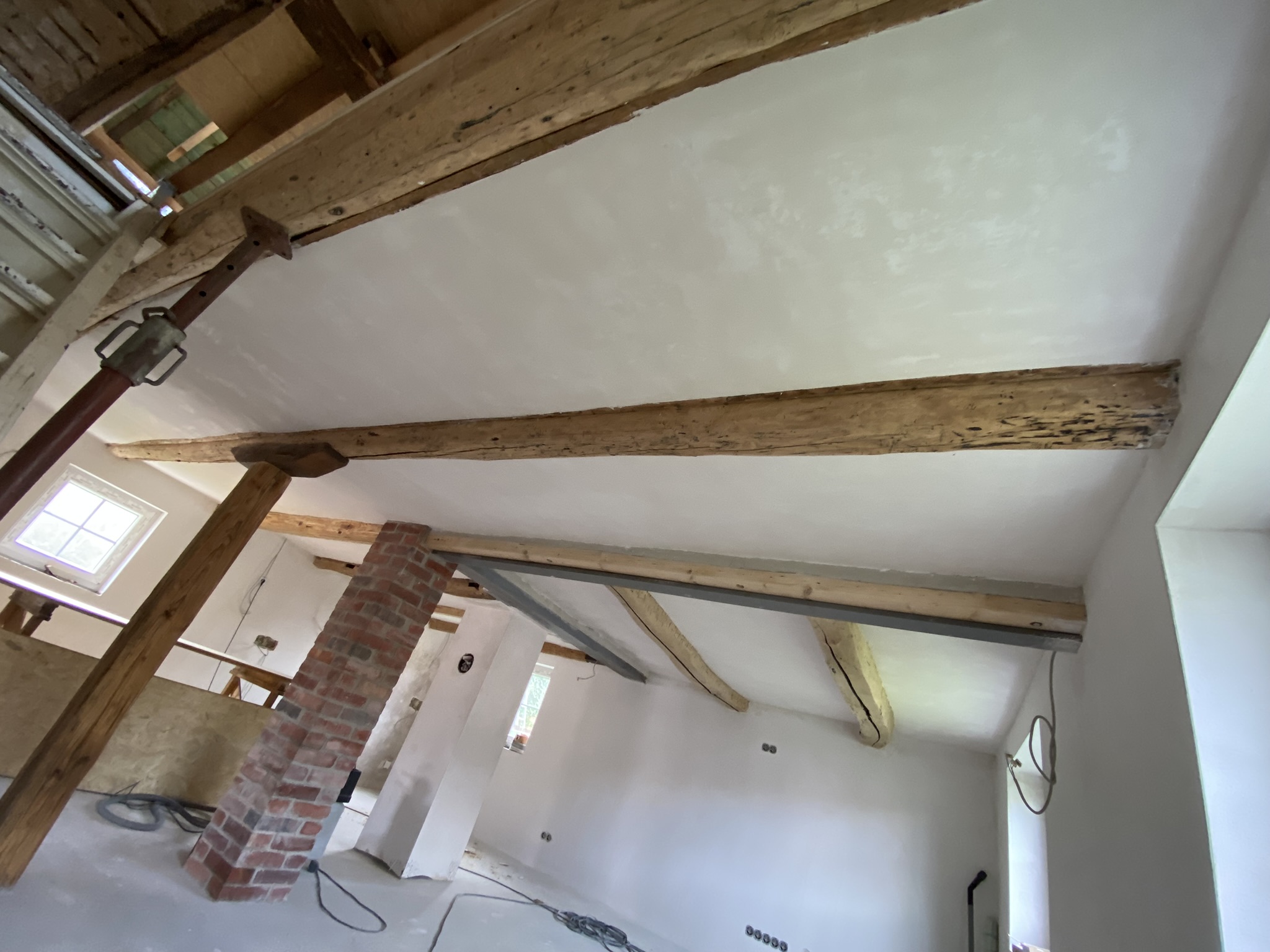

nach Umzug 01 18. September 2023 / herbst Erledigte Arbeiten in diesem Bericht Handlauf an Treppe ins 1.OG angebaut Treppengeländer im 1.OG angebaut Küche aufgebaut

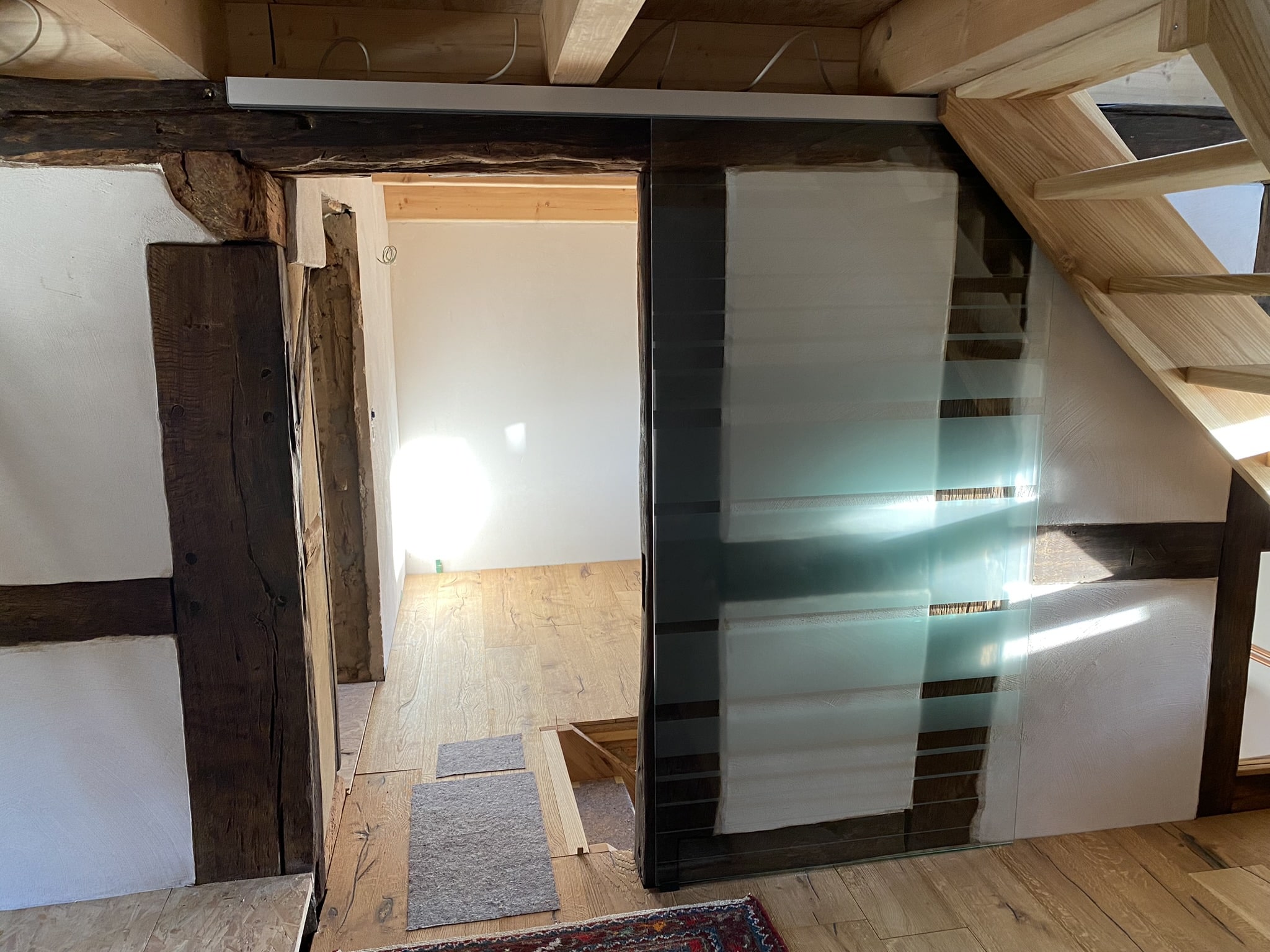

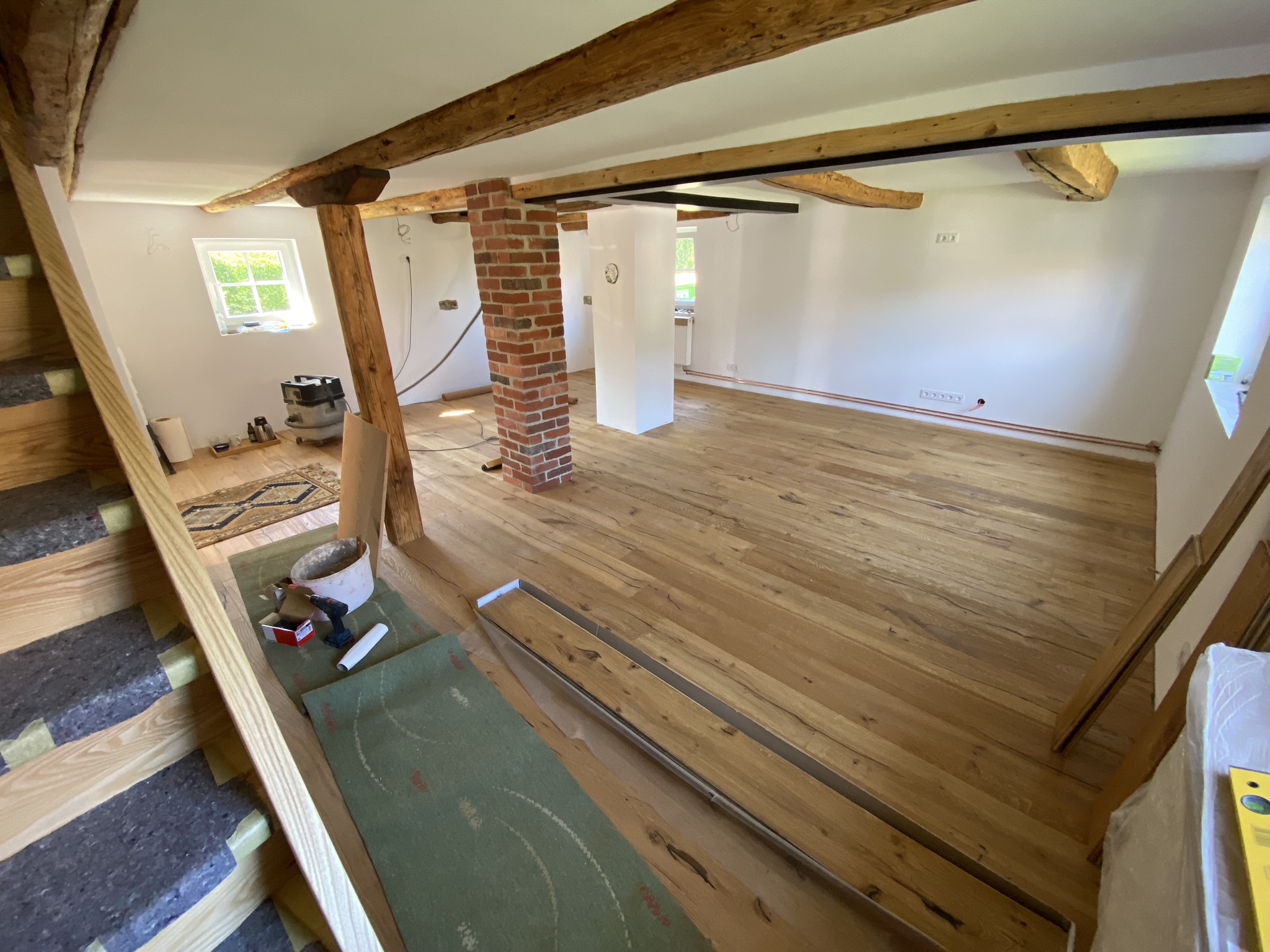

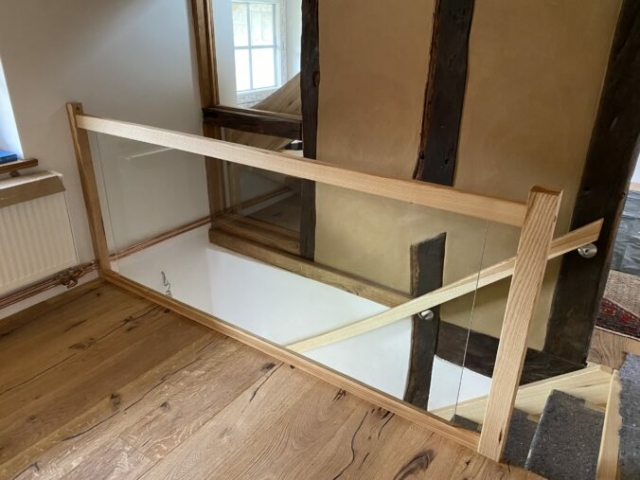

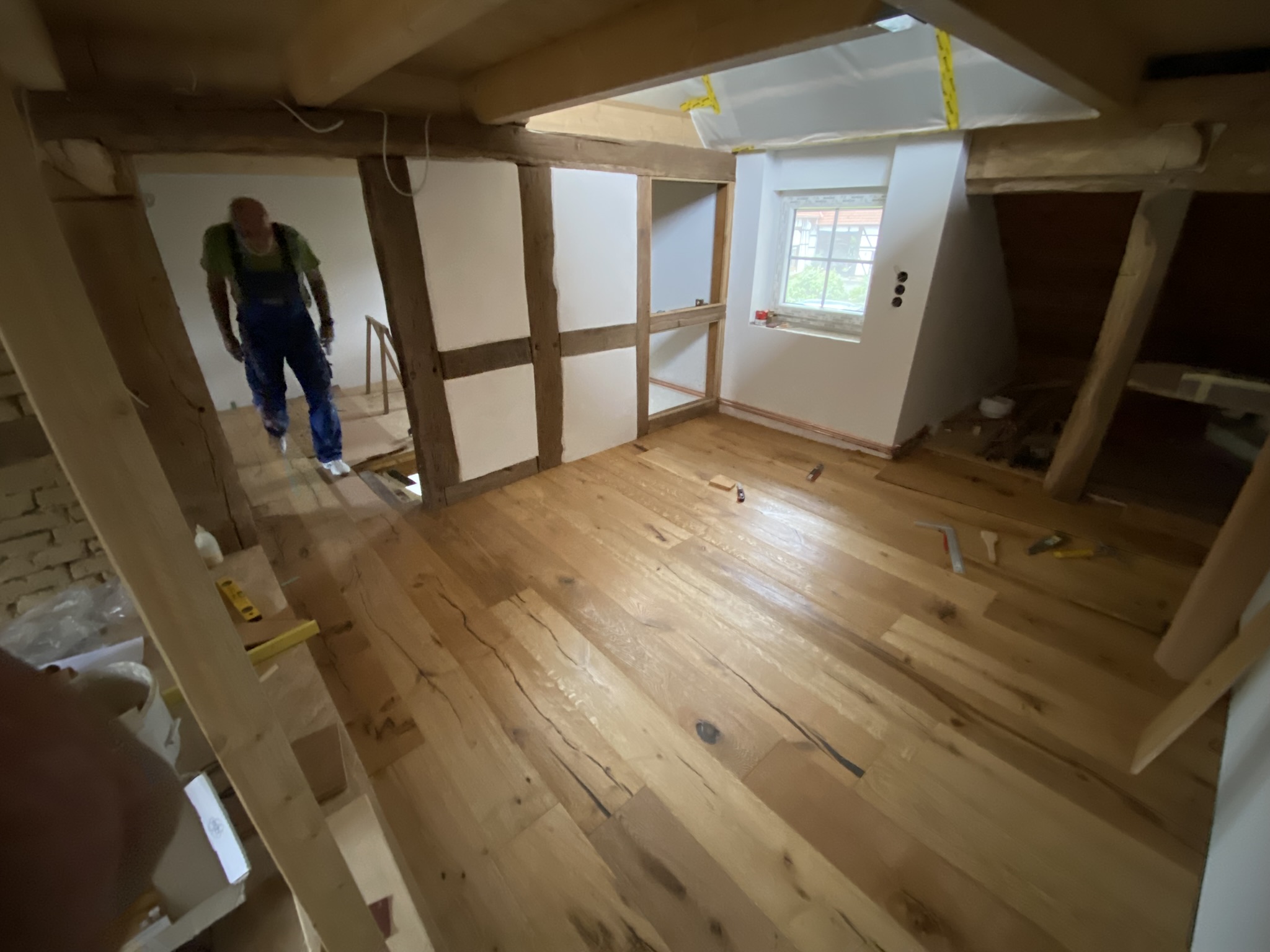

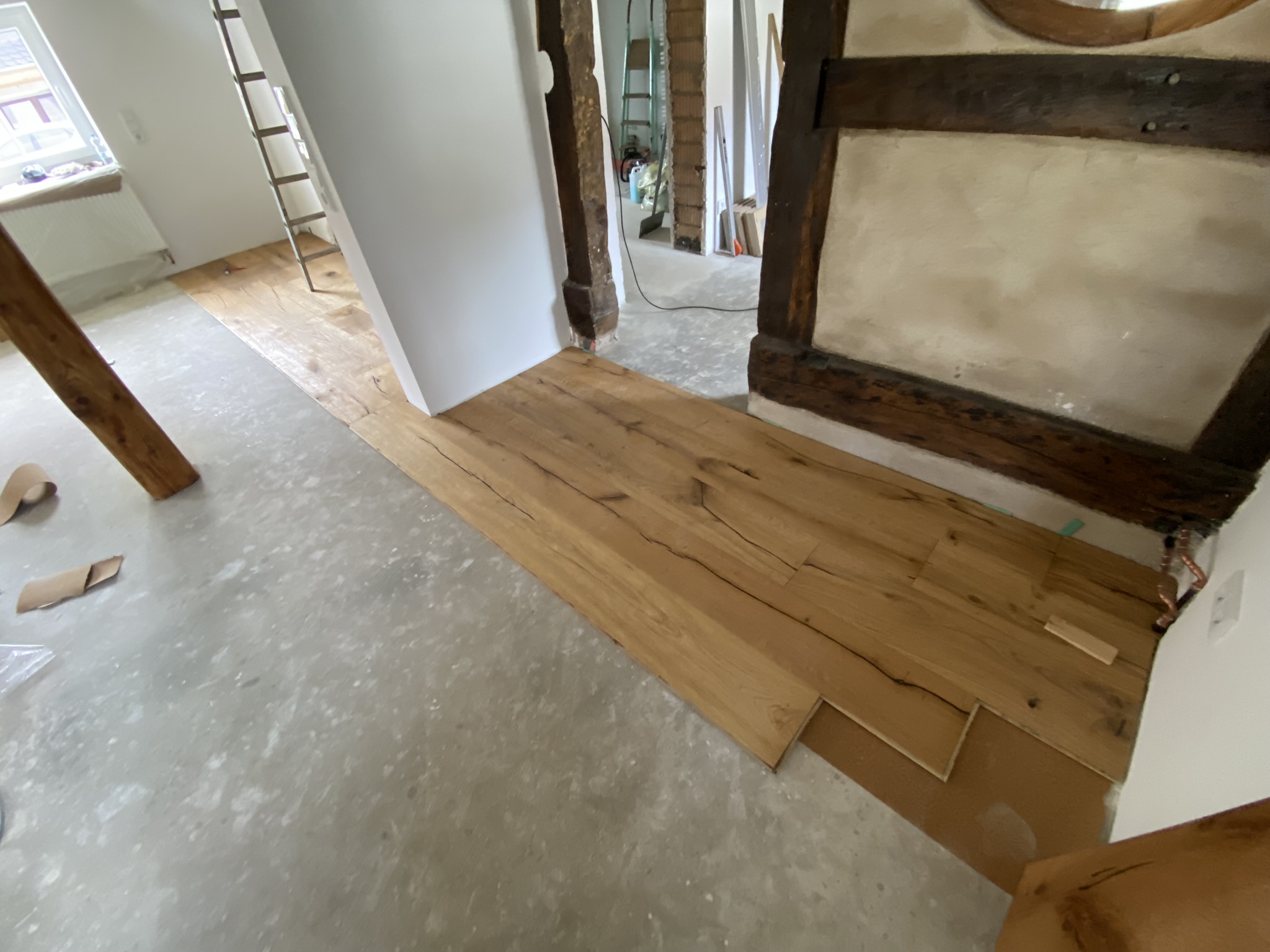

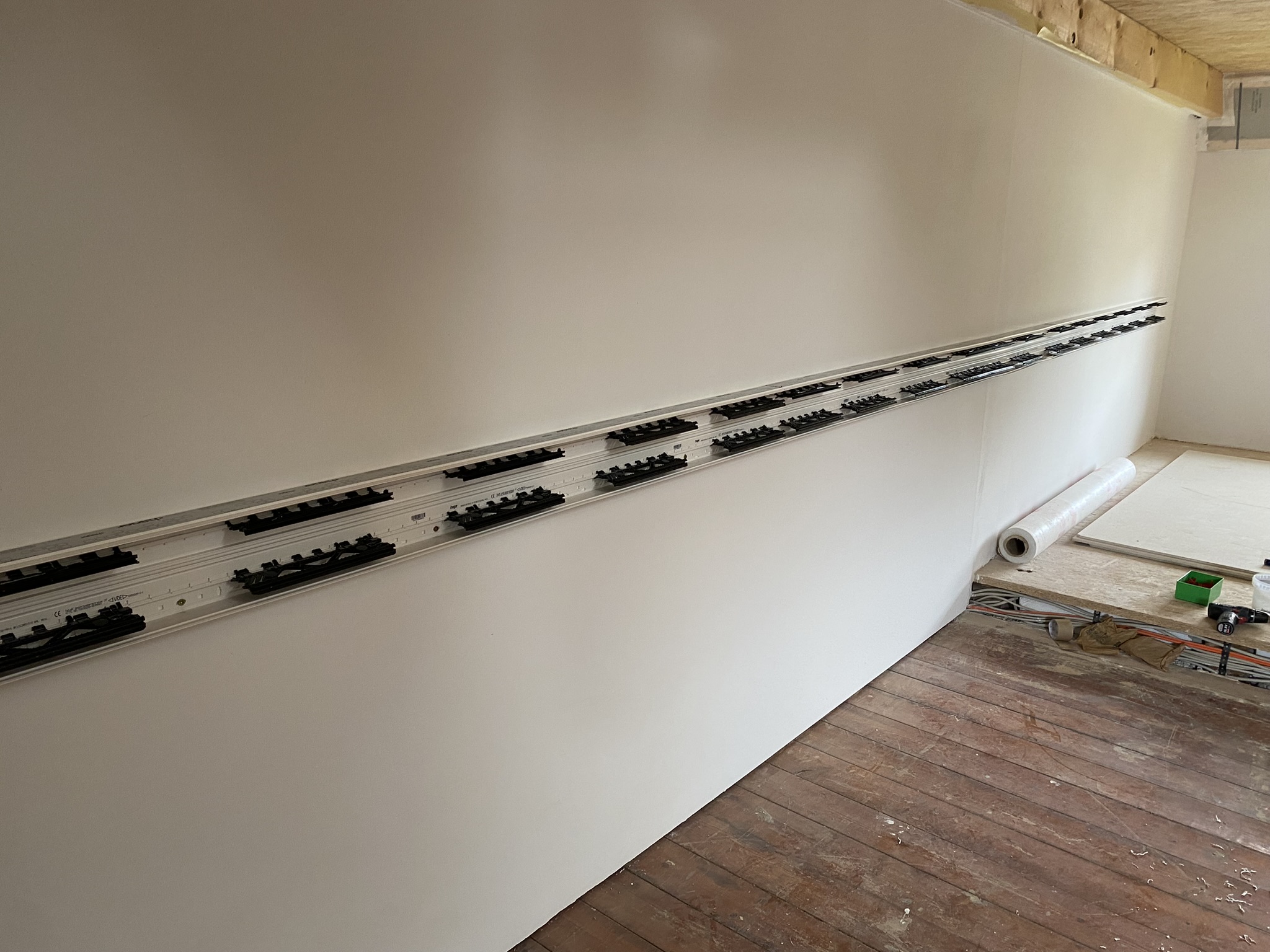

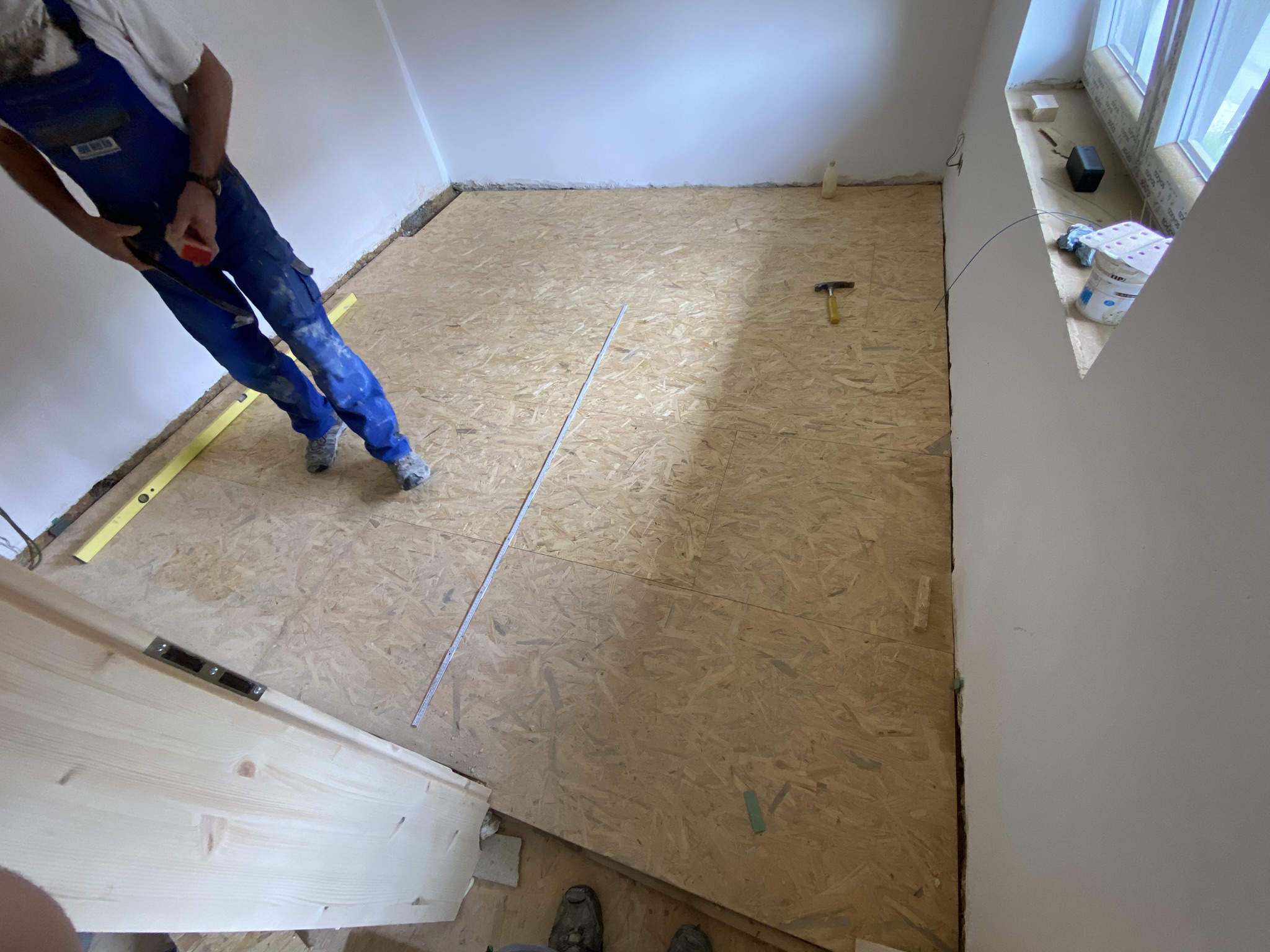

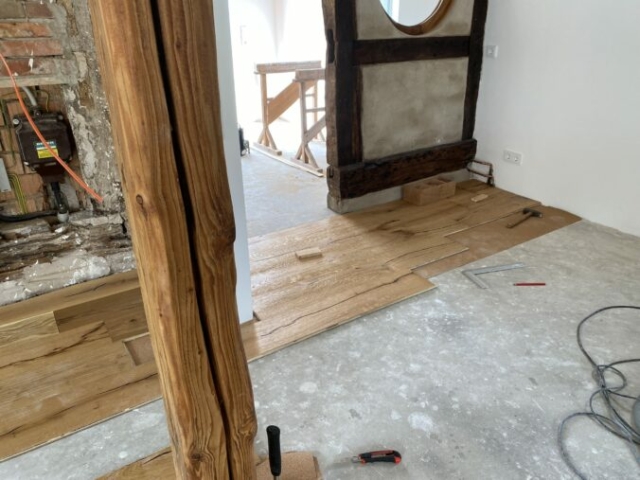

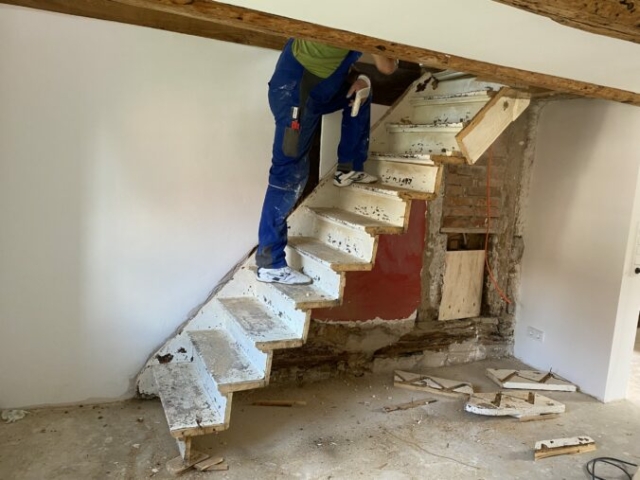

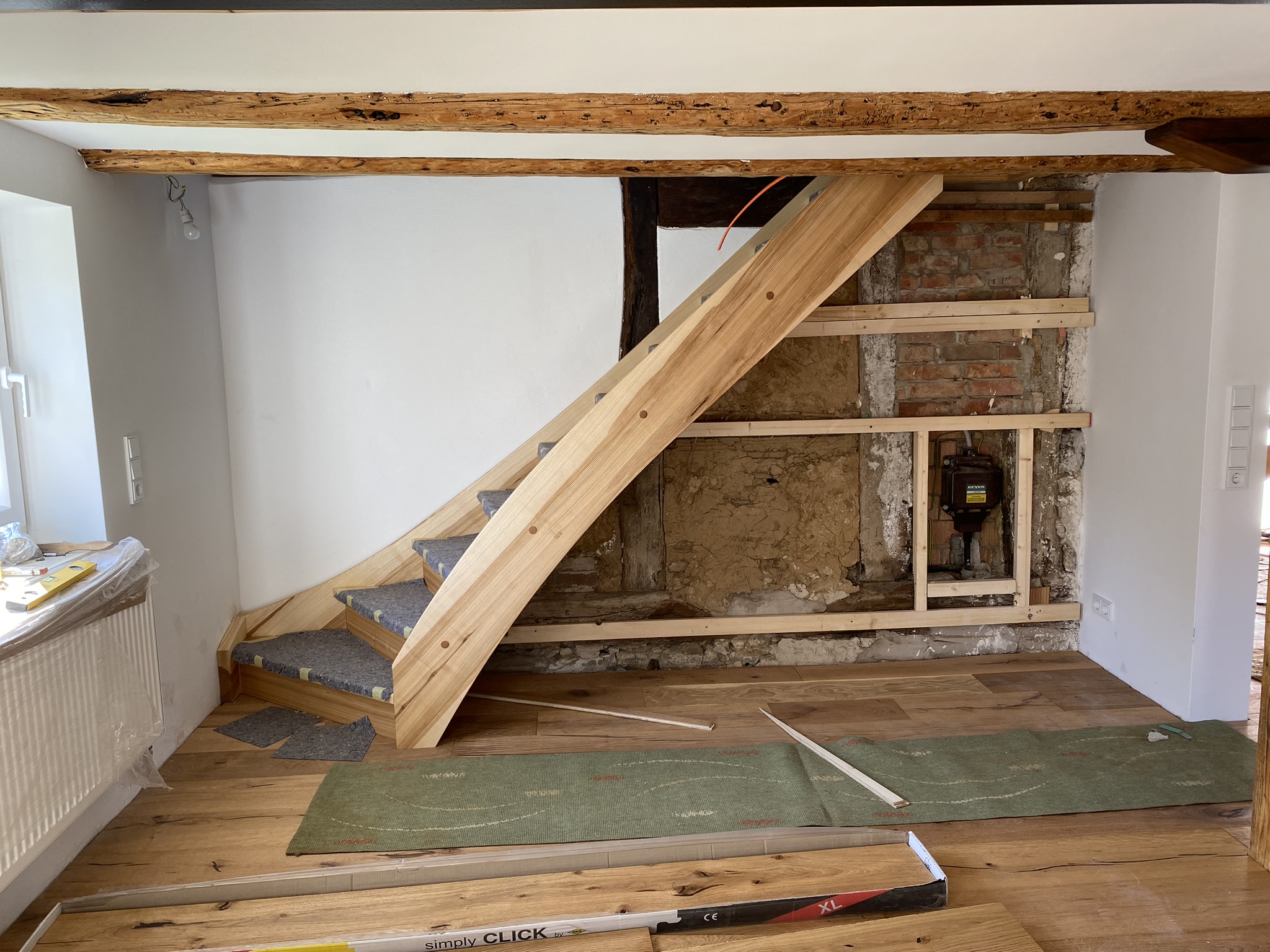

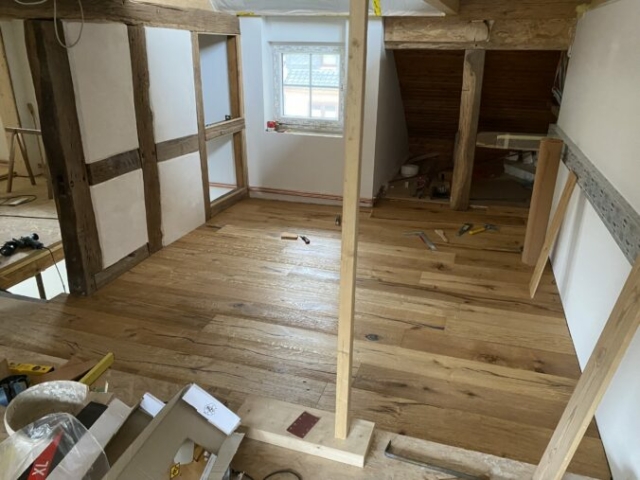

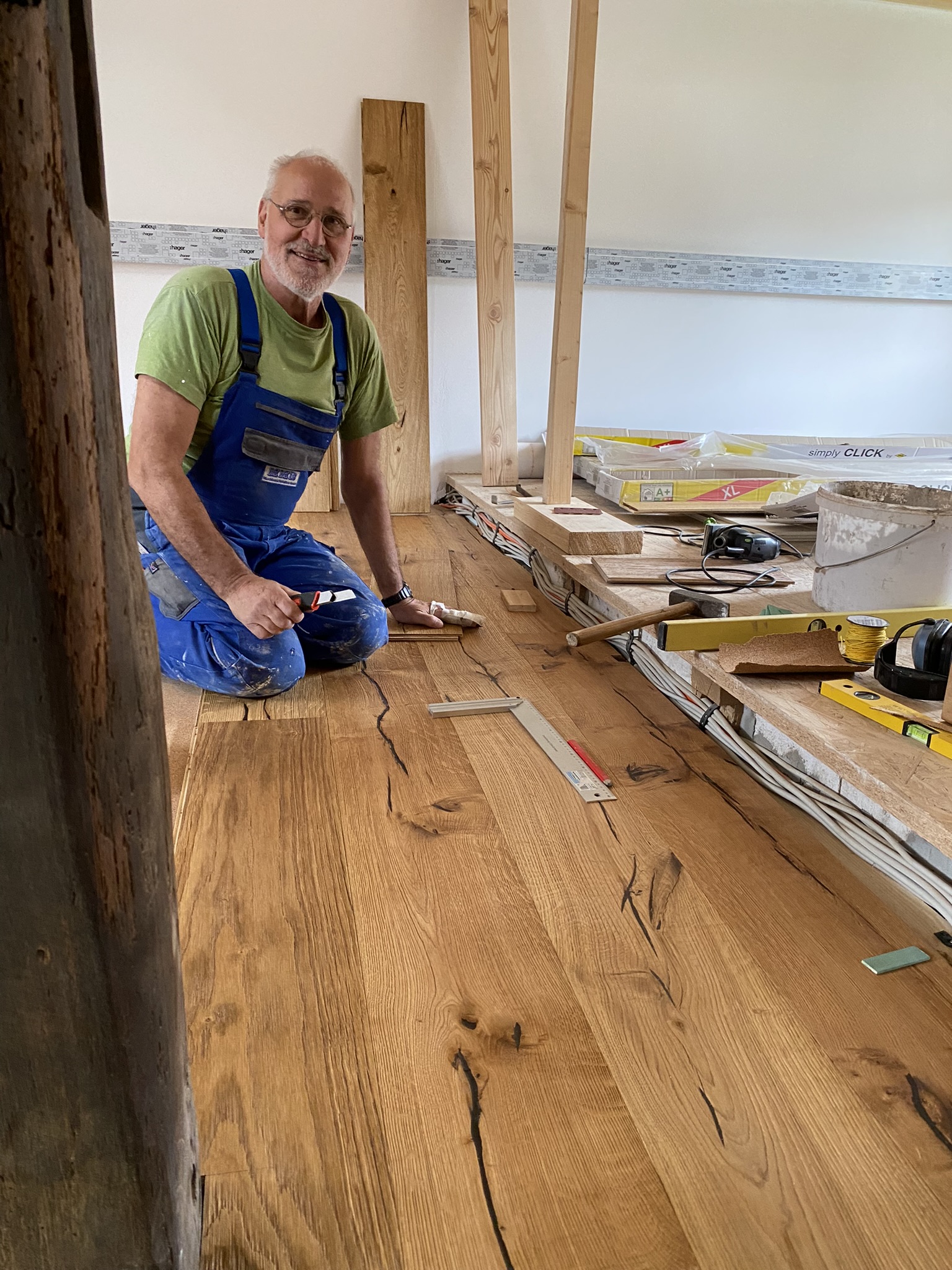

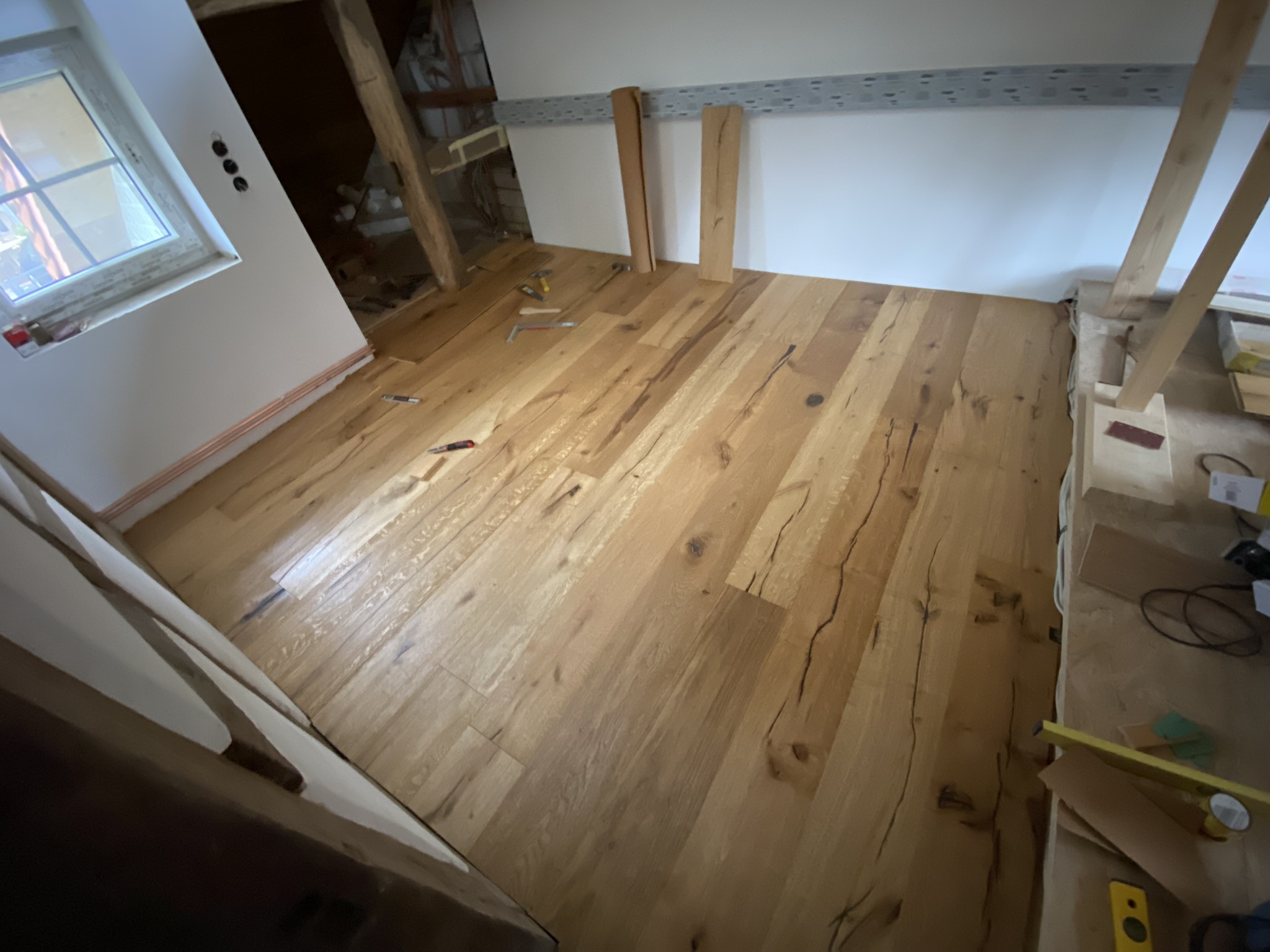

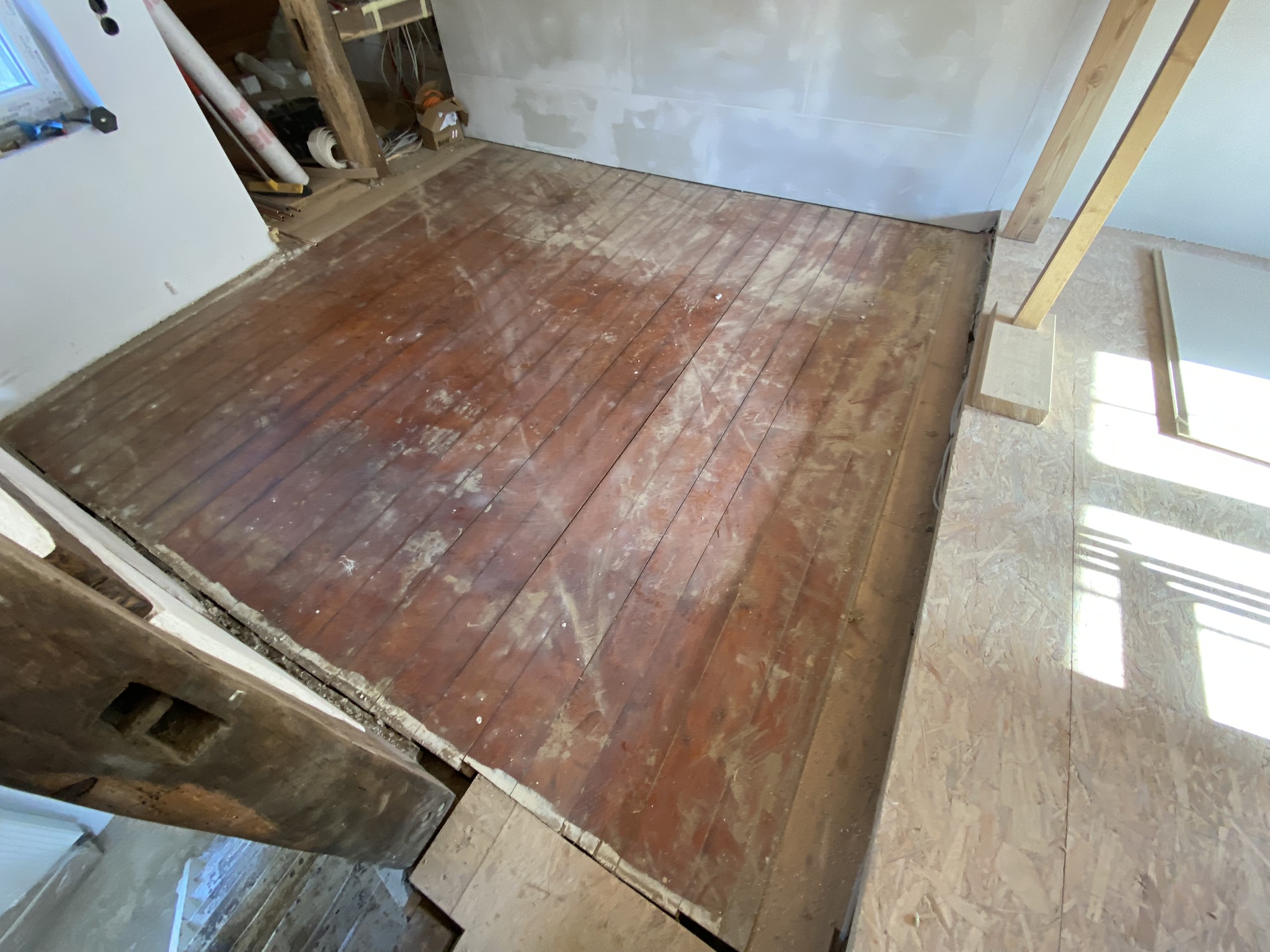

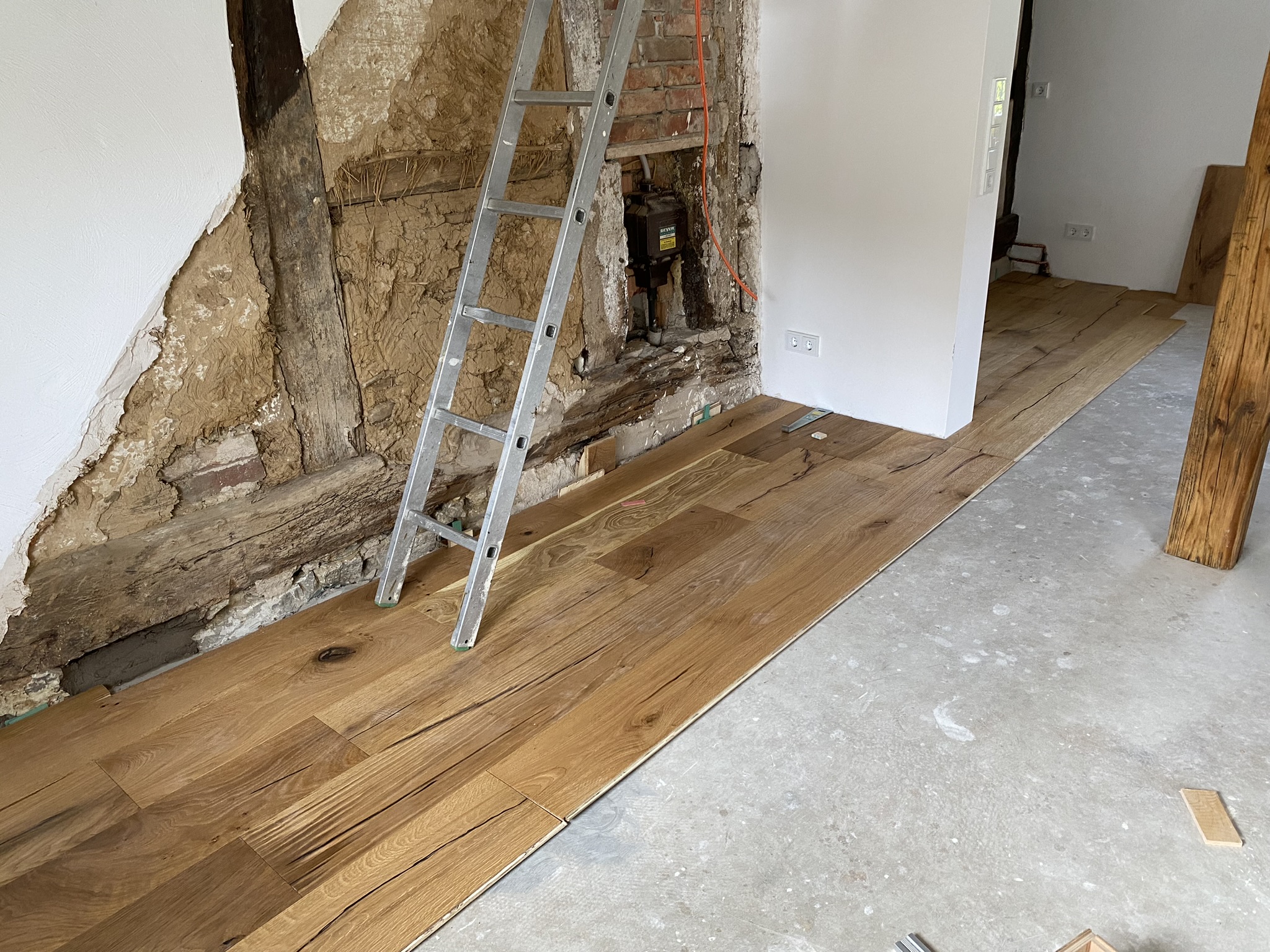

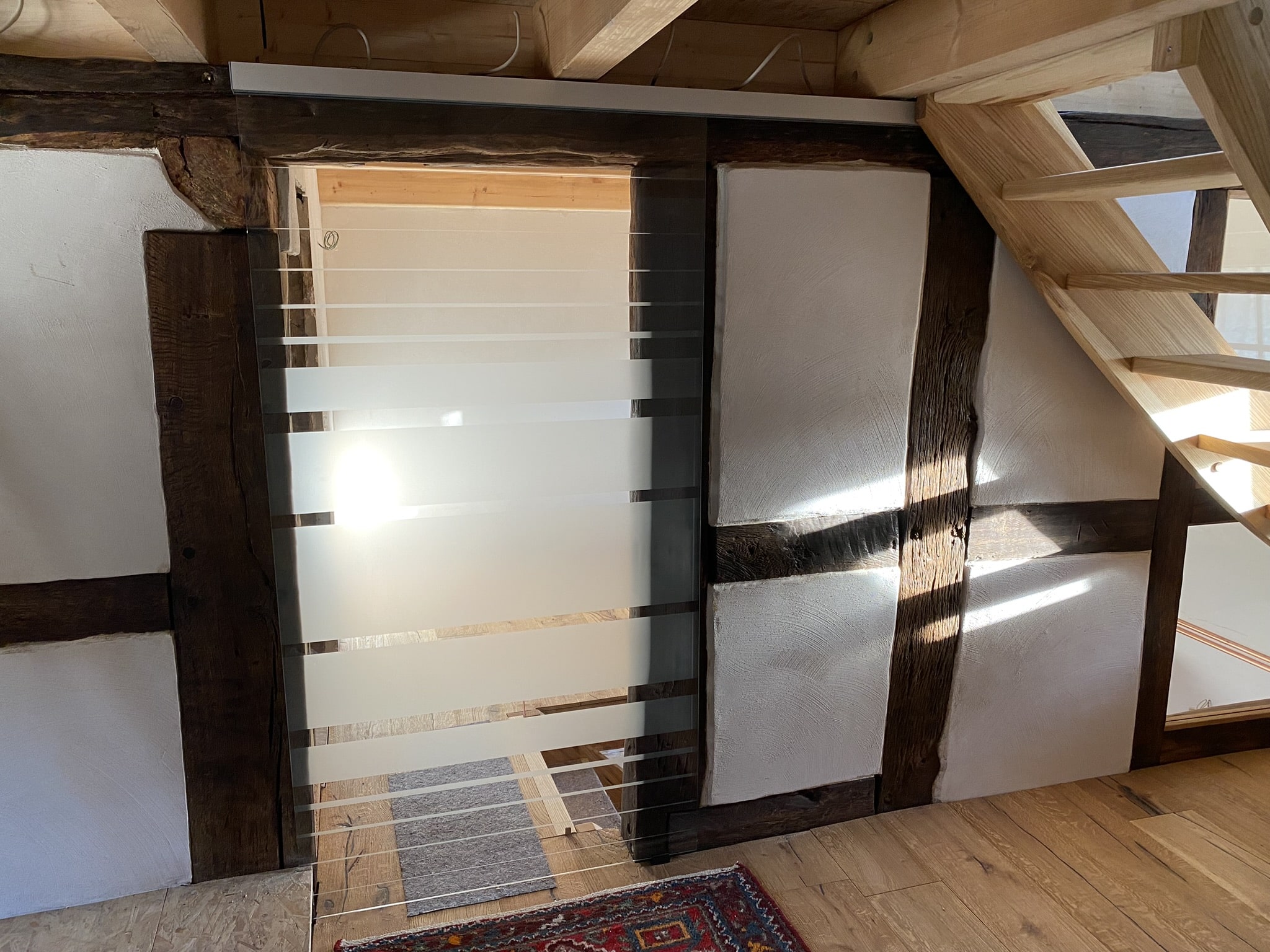

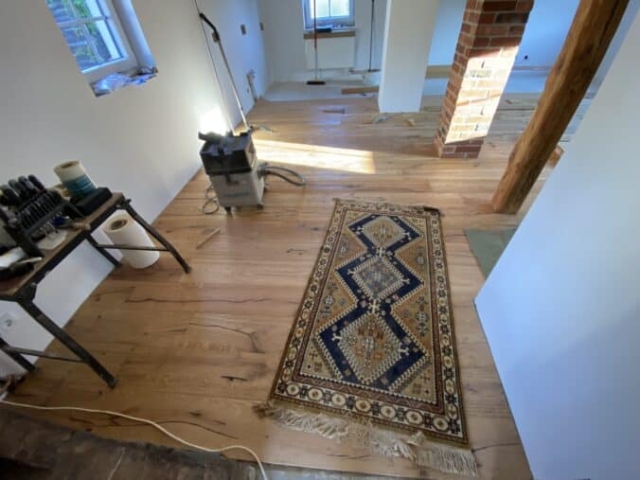

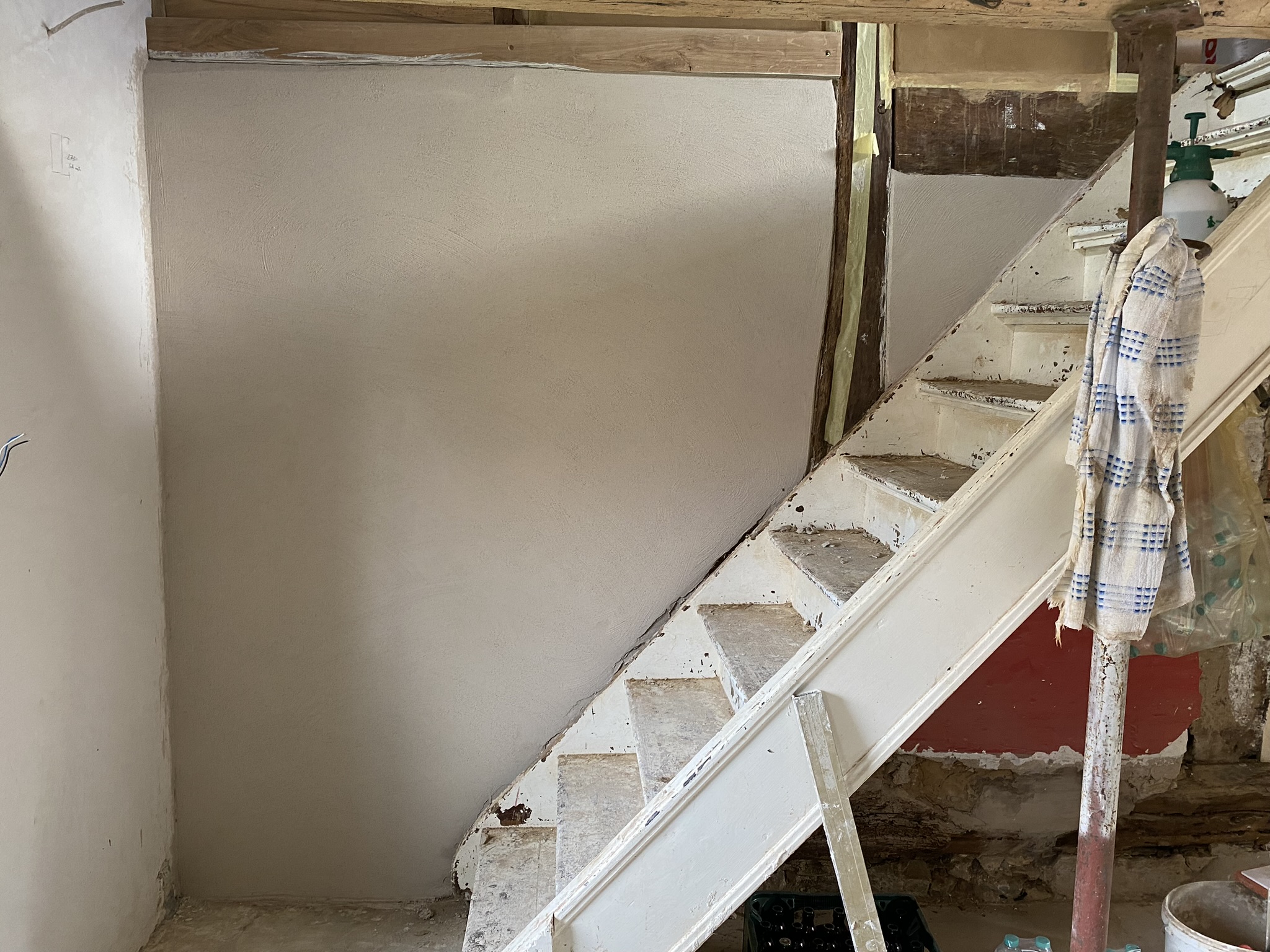

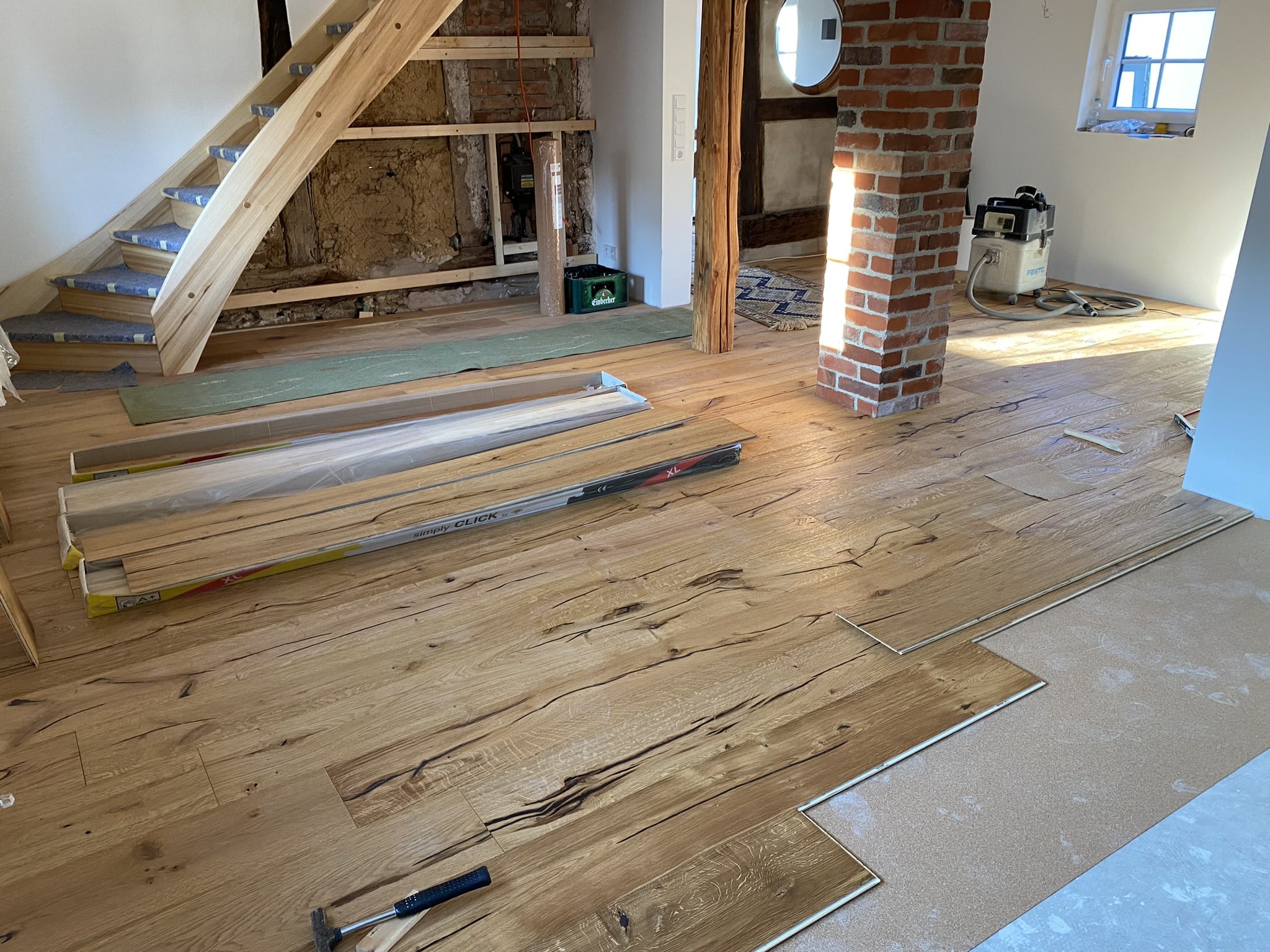

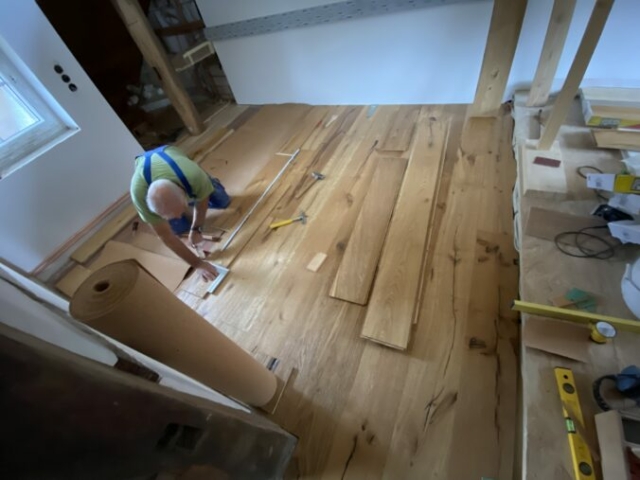

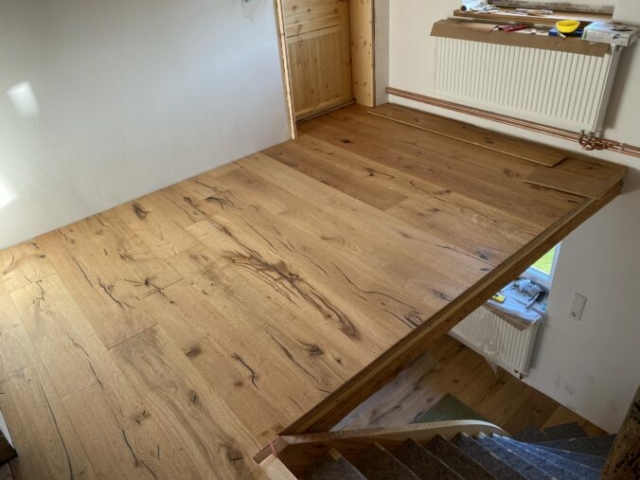

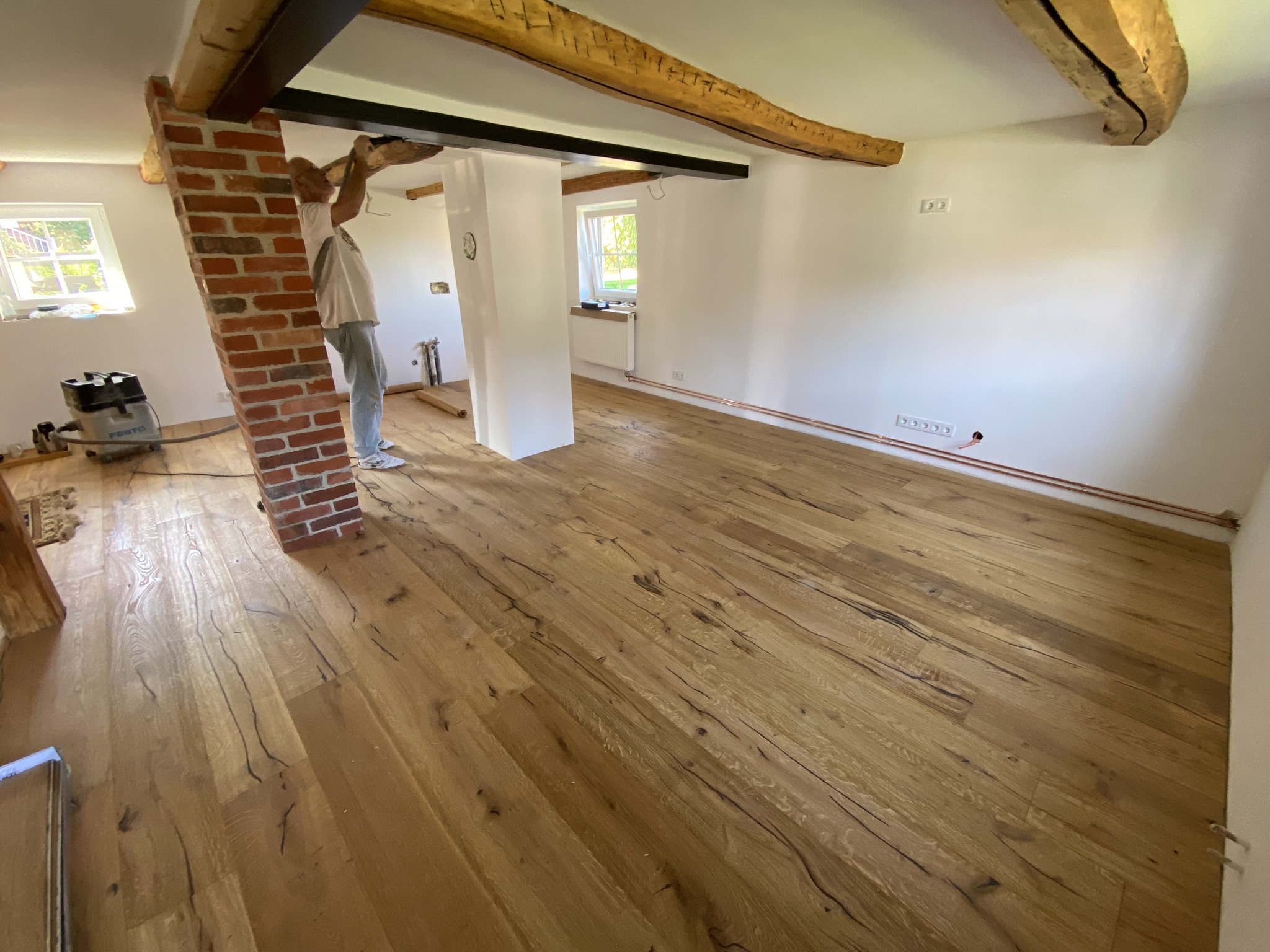

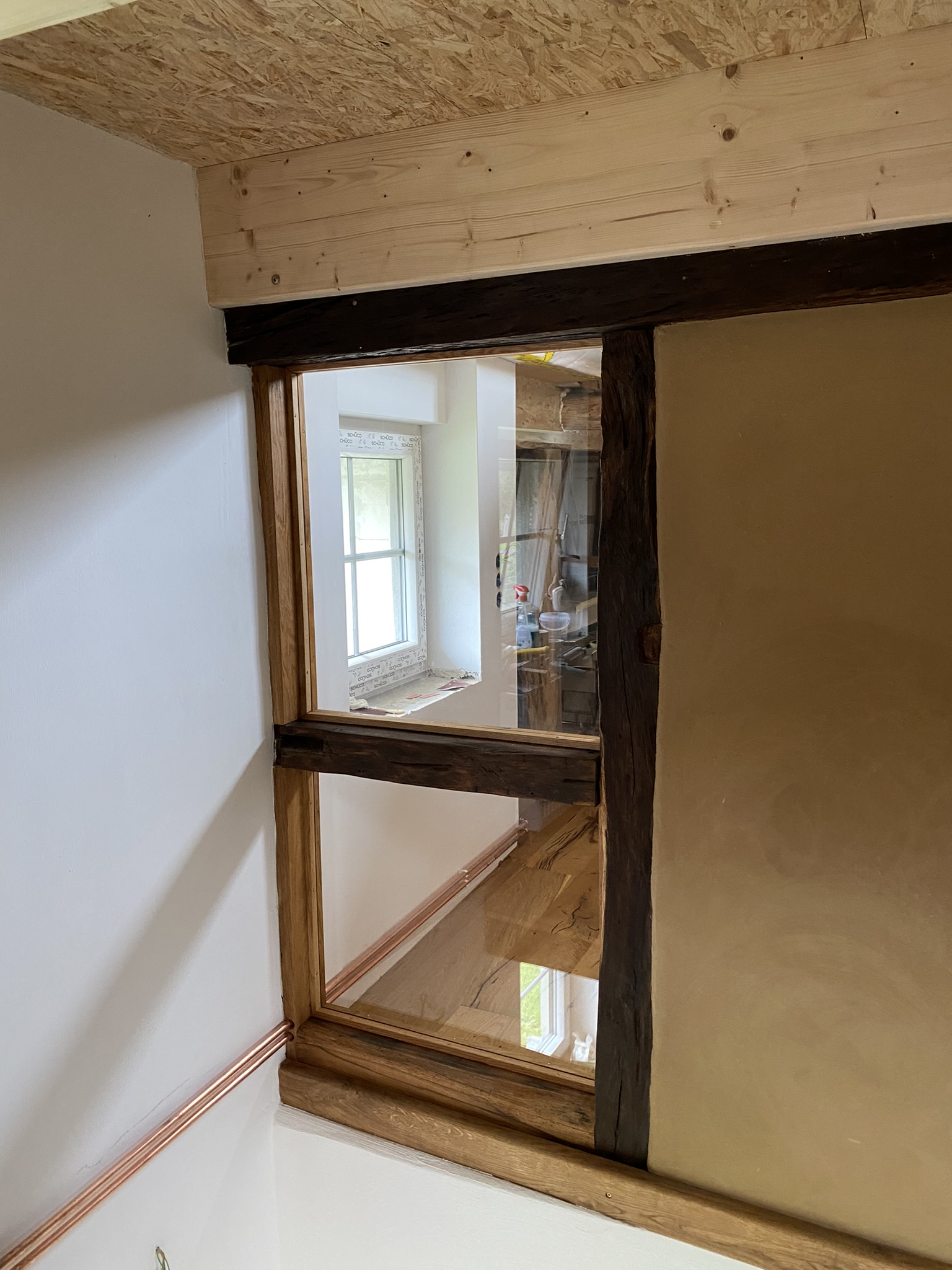

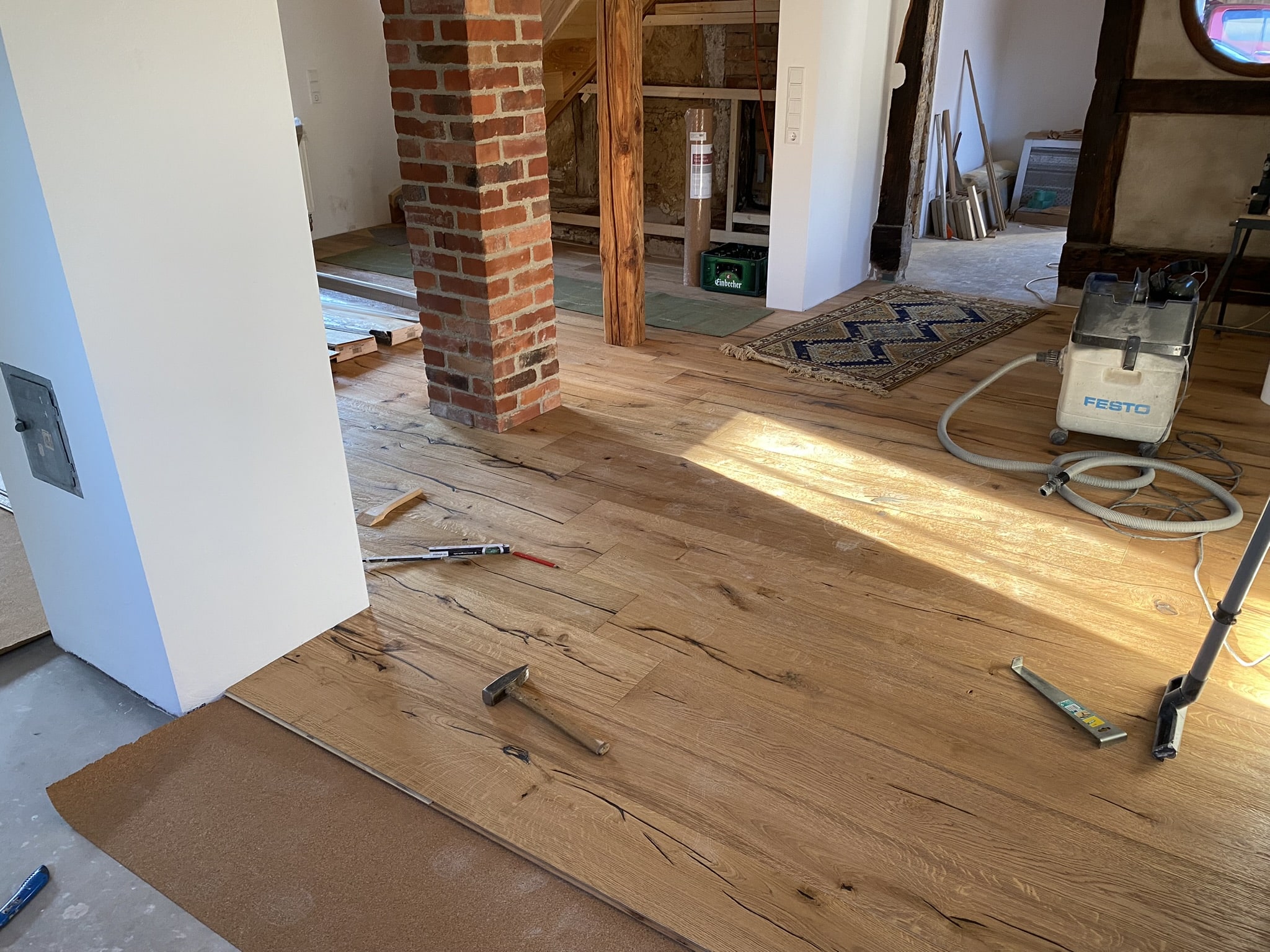

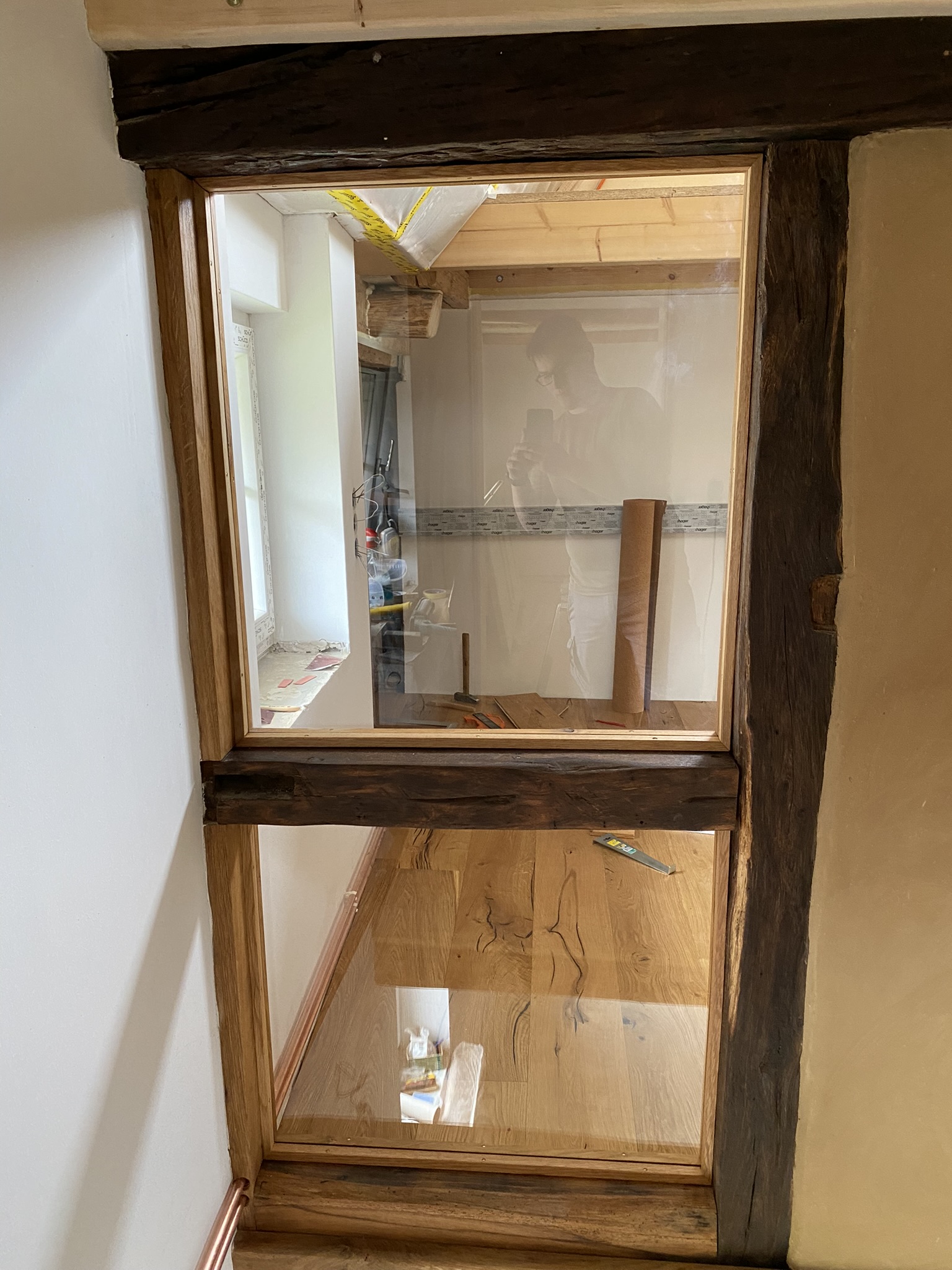

Wochenende 41 10. September 2023 / herbst Erledigte Arbeiten am 41. Wochenende Glasschiebetür zum Arbeitszimmer eingebaut Beide Treppen eingebaut Bereich unter der Treppe ins 1.OG verkleidet Tür ins Wohnzimmer und Schlafzimmer eingebaut verbleibenden Wände gestrichen Parkett fertig verlegt Boden im Gästezimmer geschliffen und mit Hartwachsöl behandelt

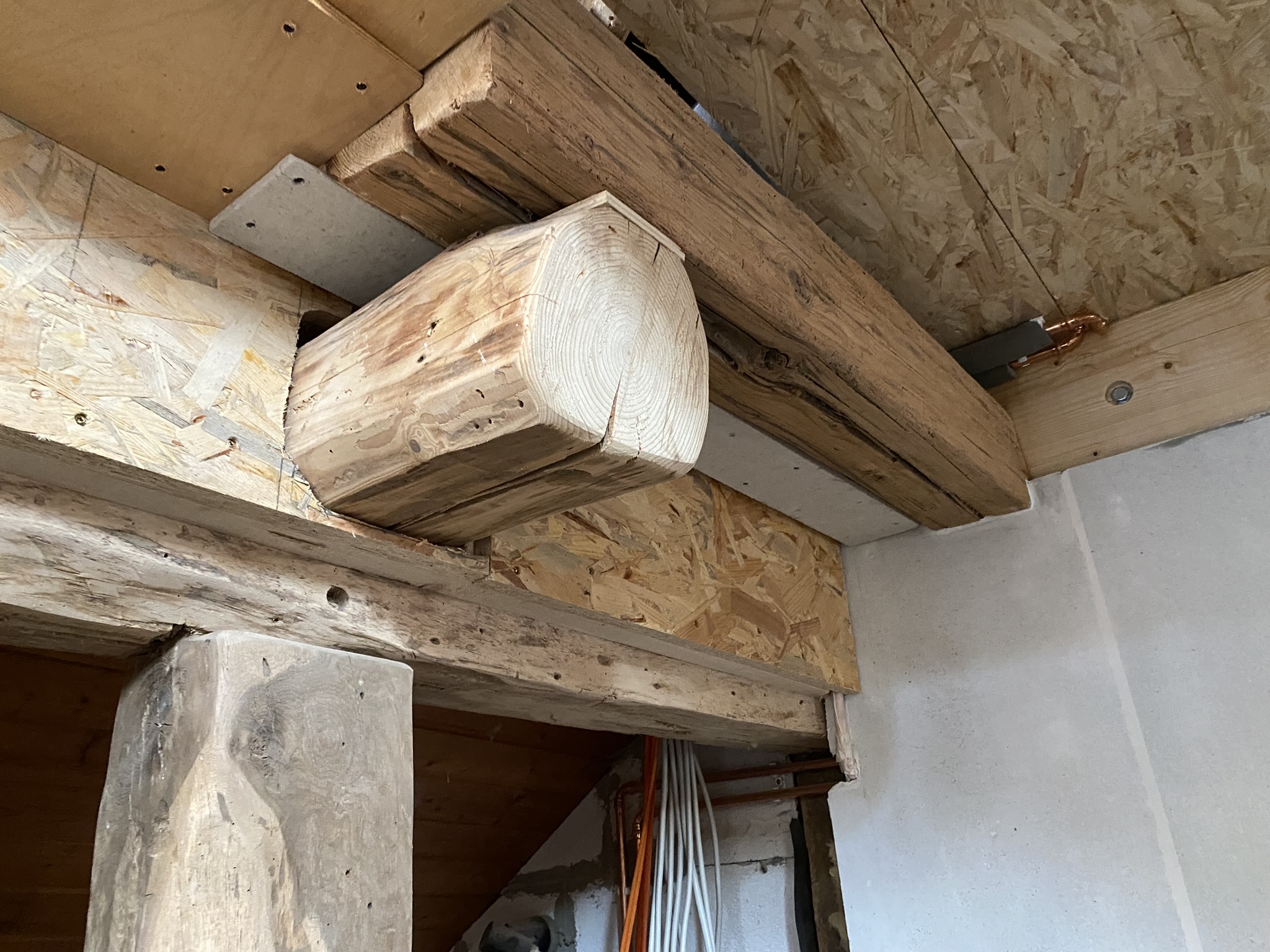

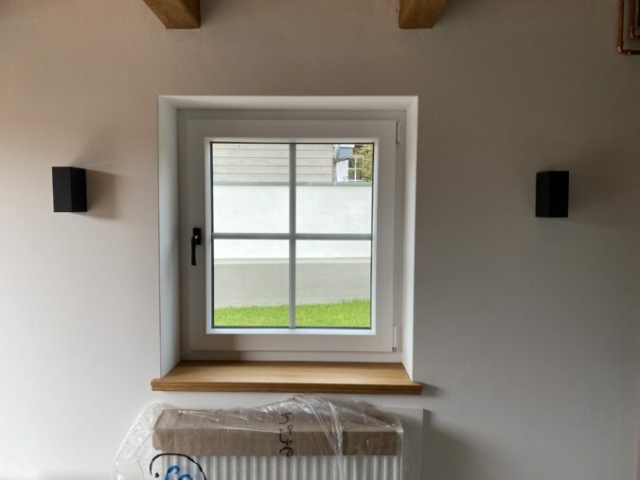

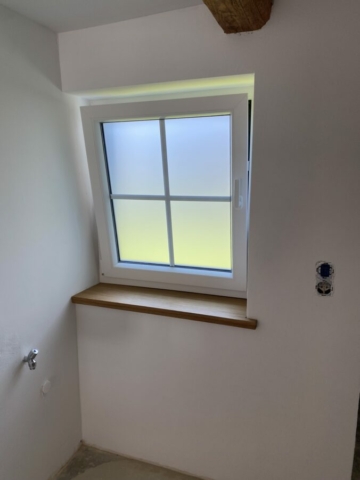

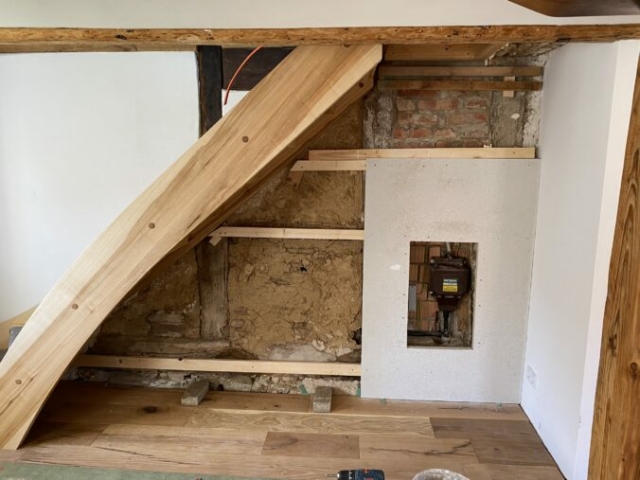

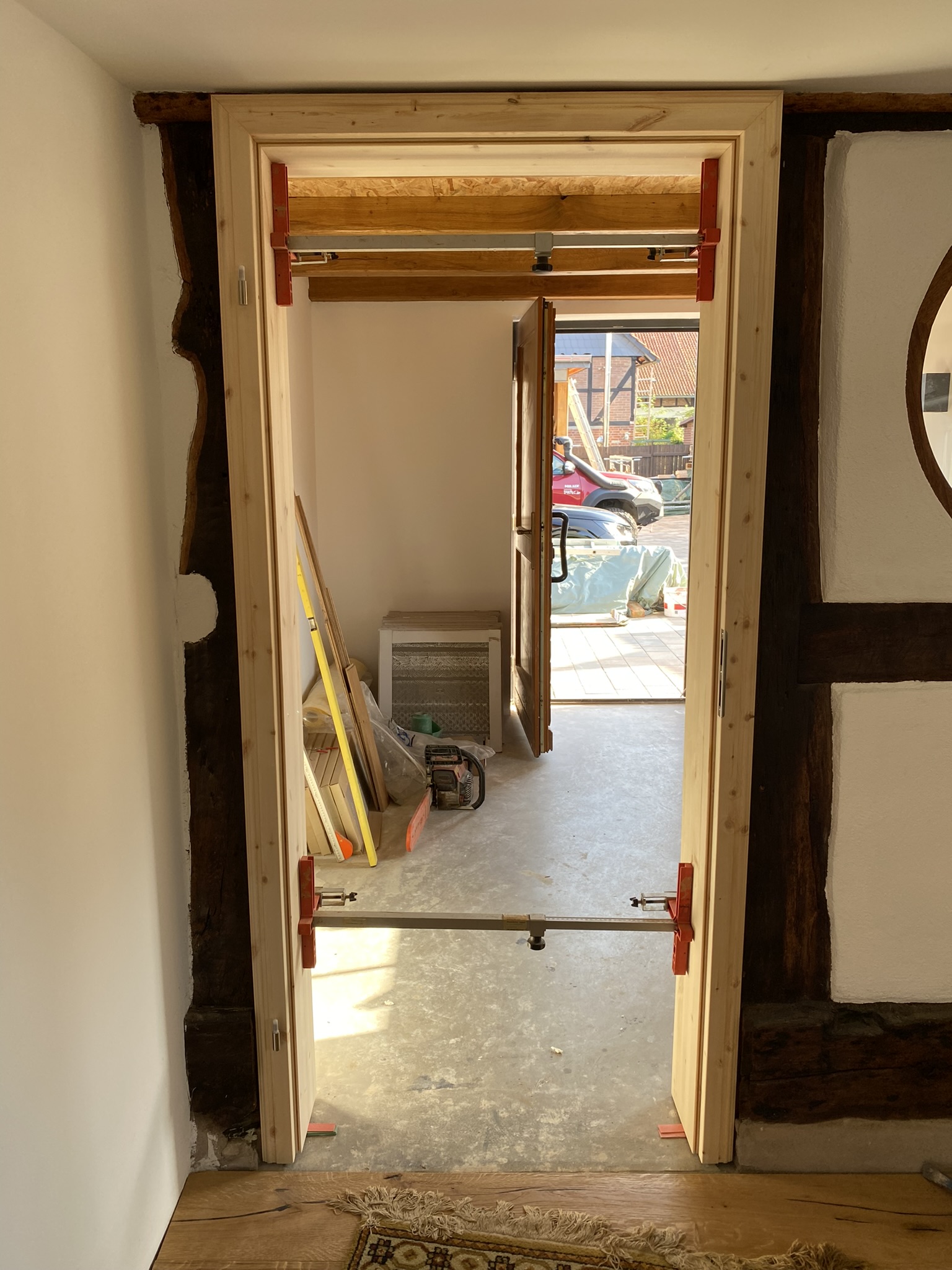

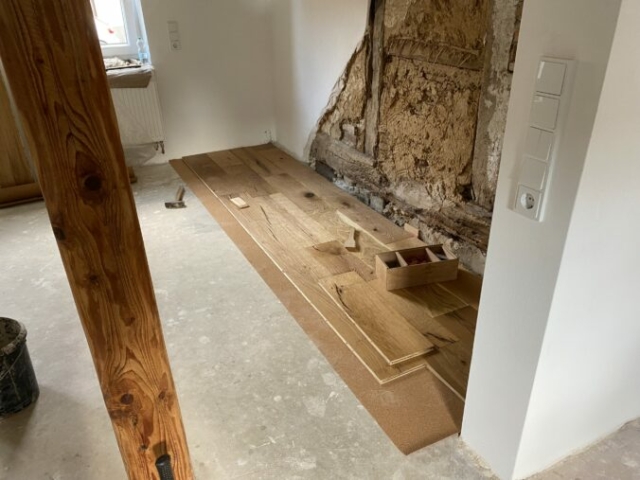

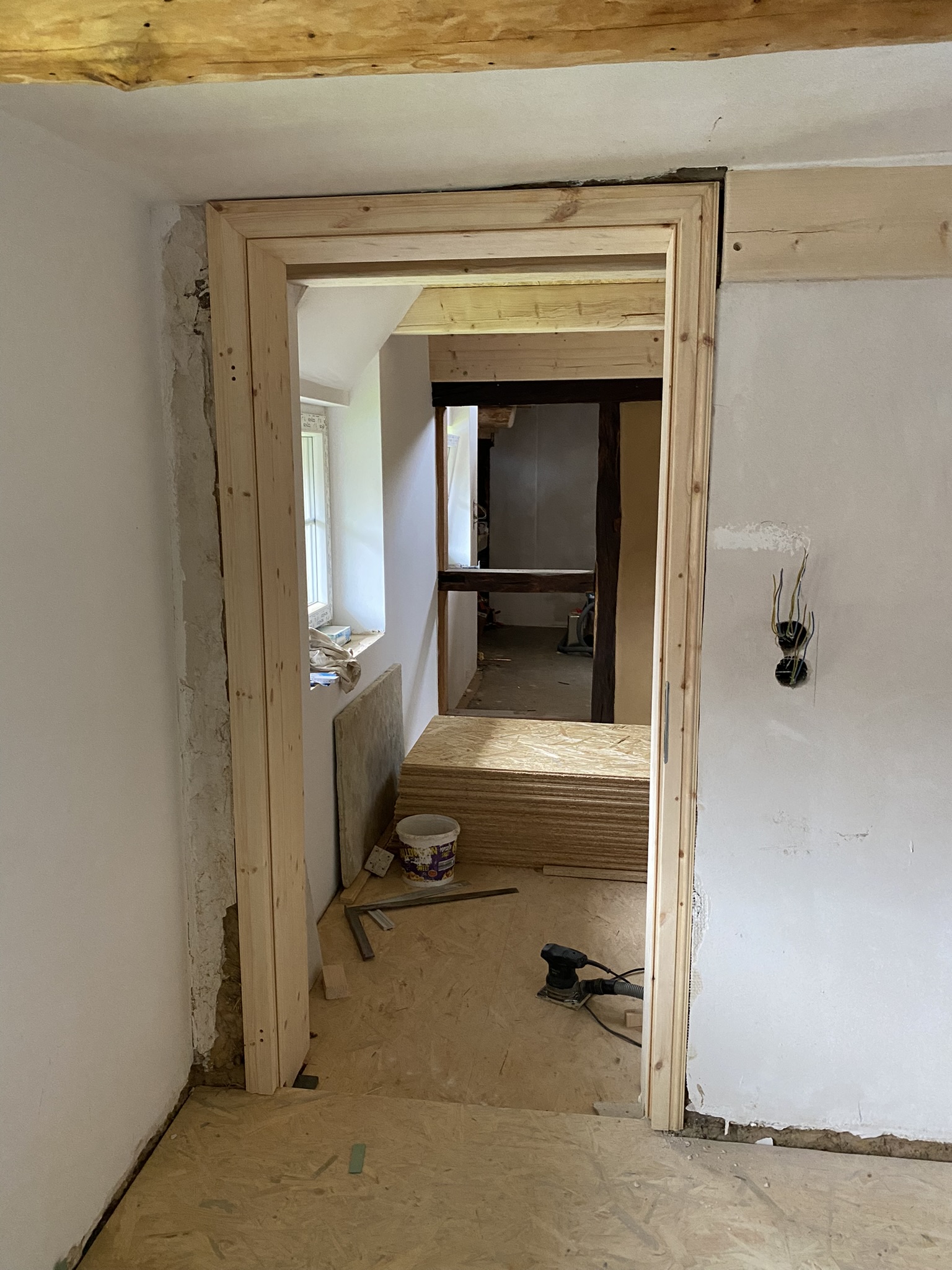

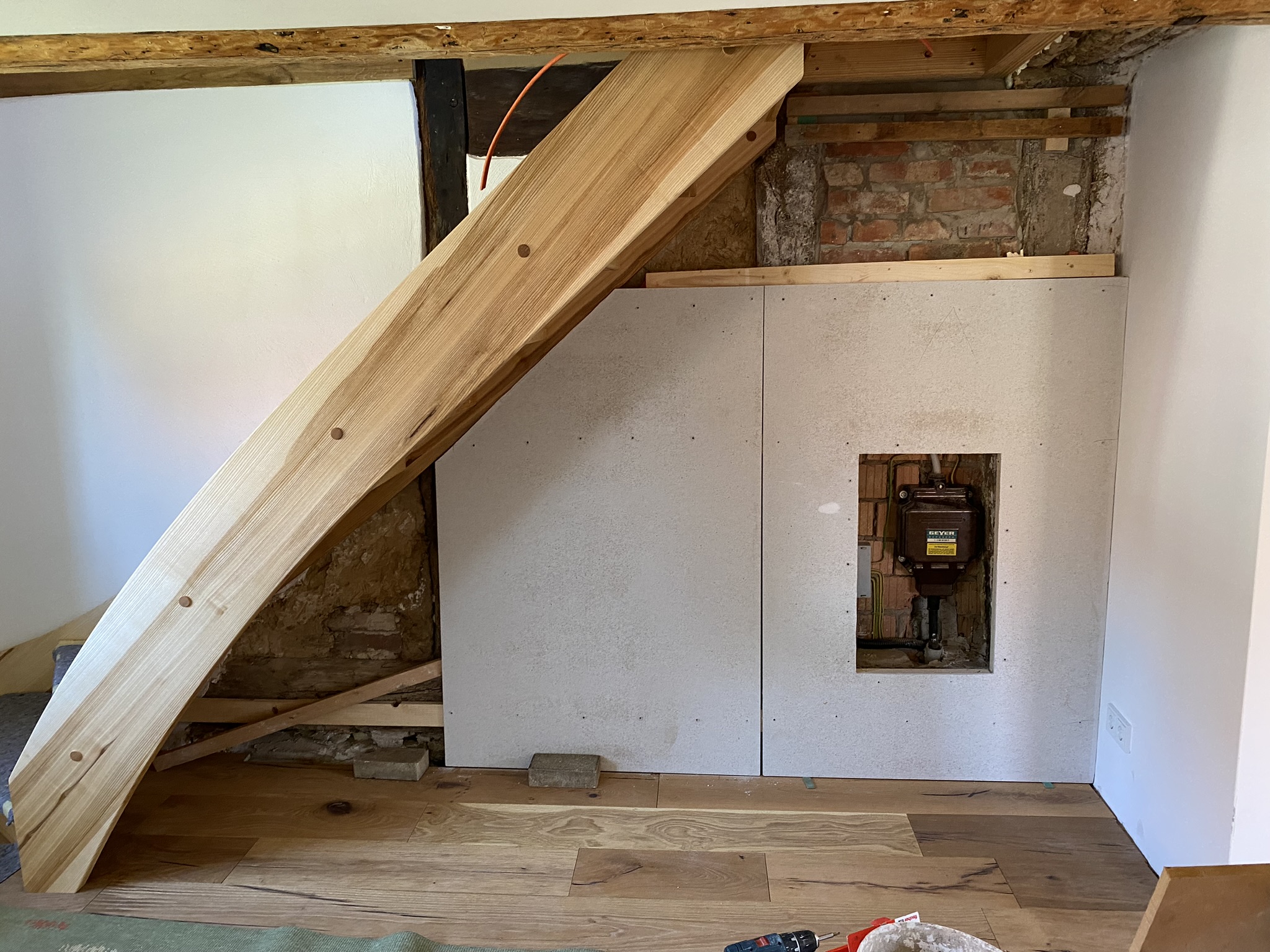

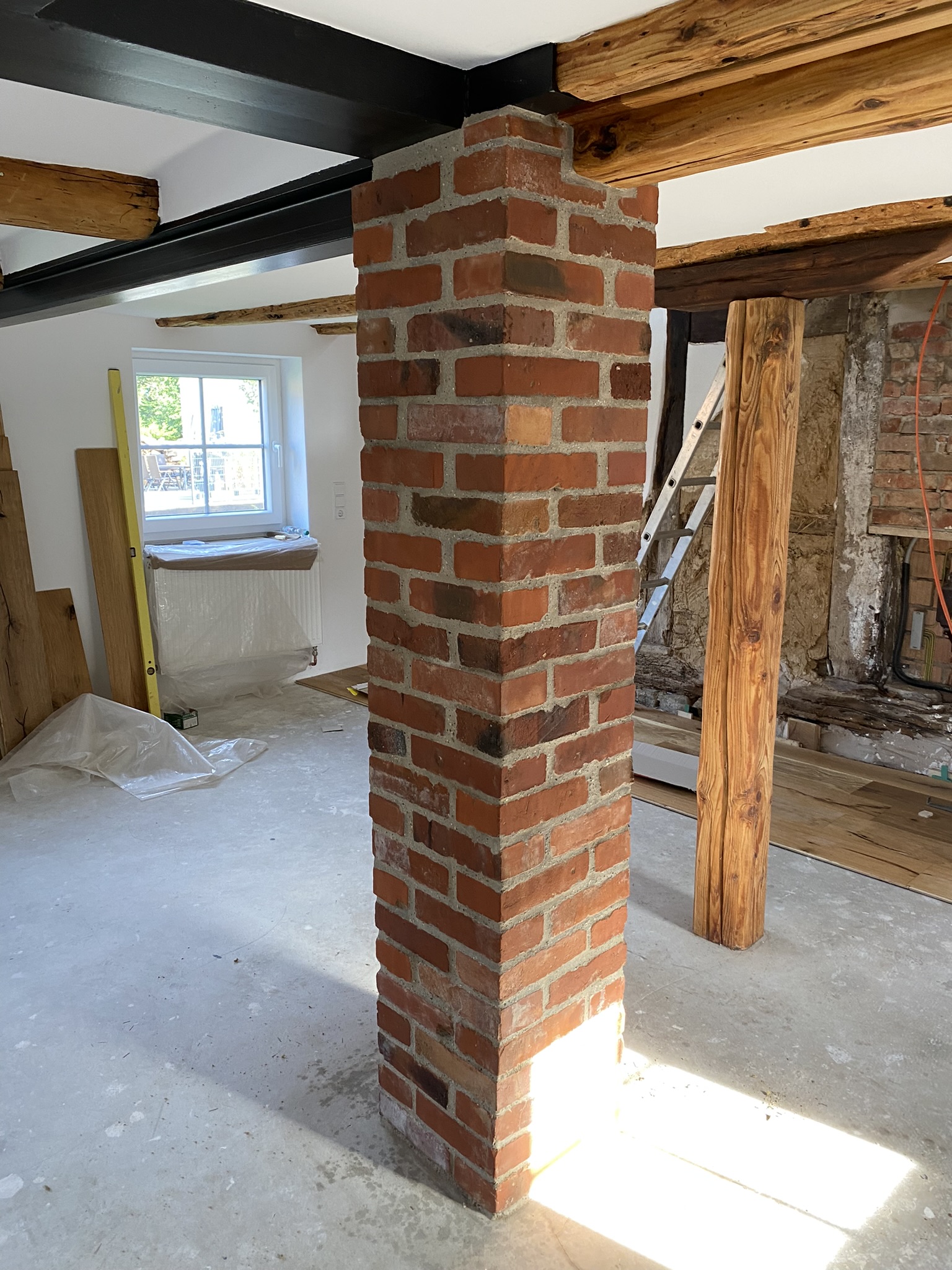

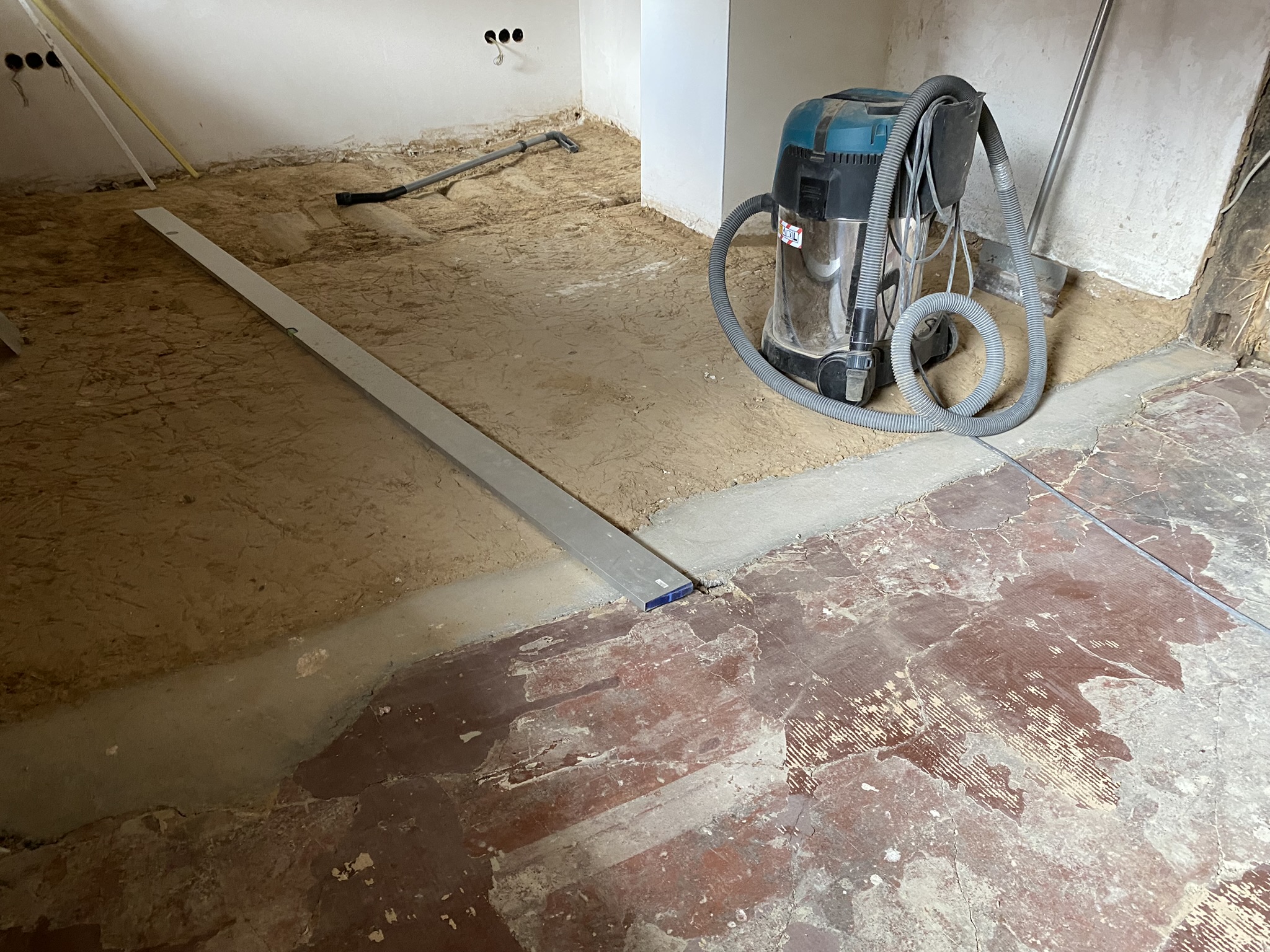

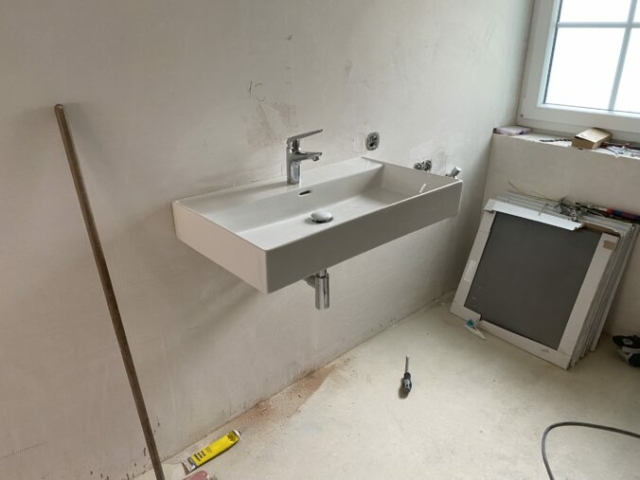

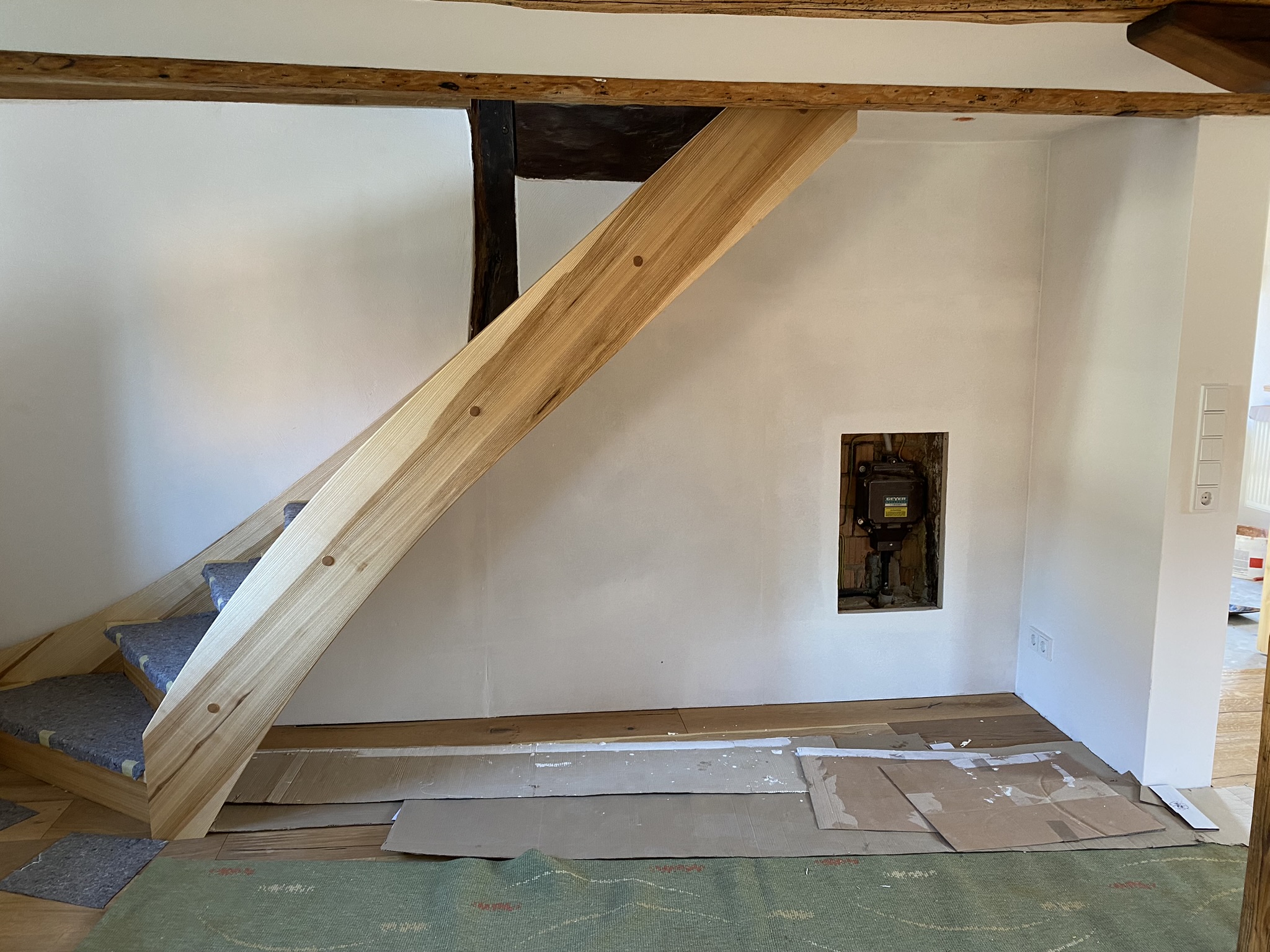

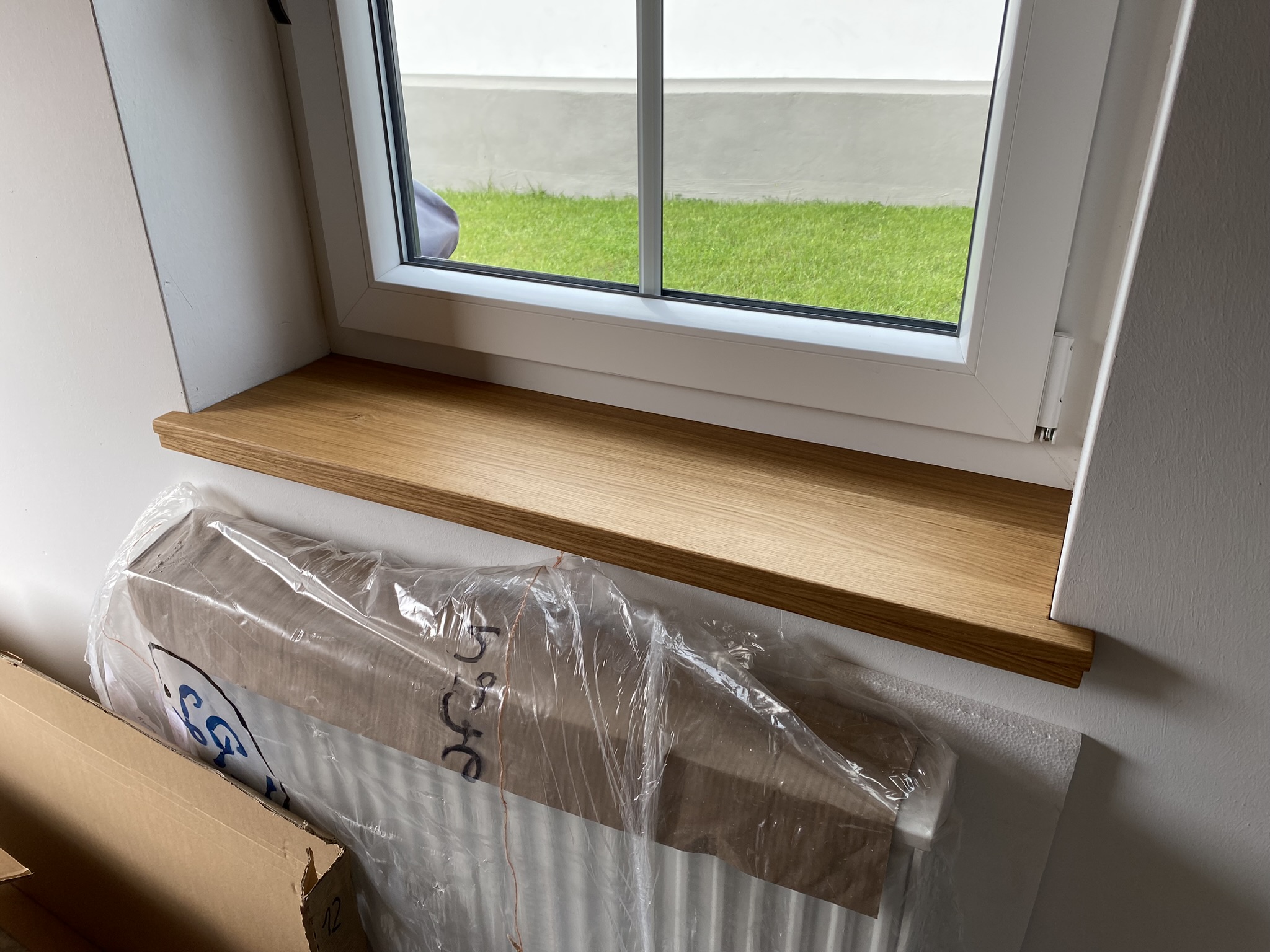

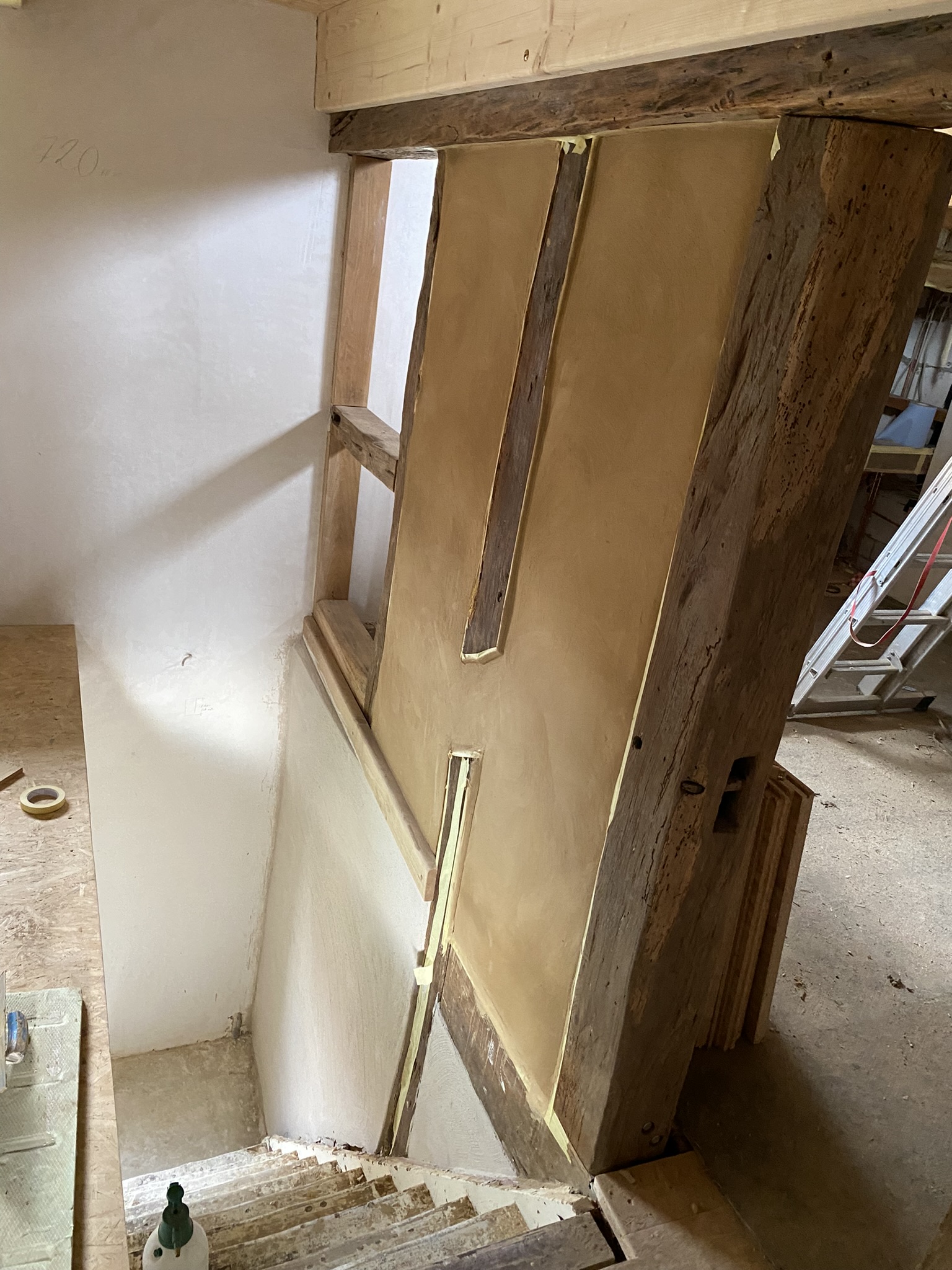

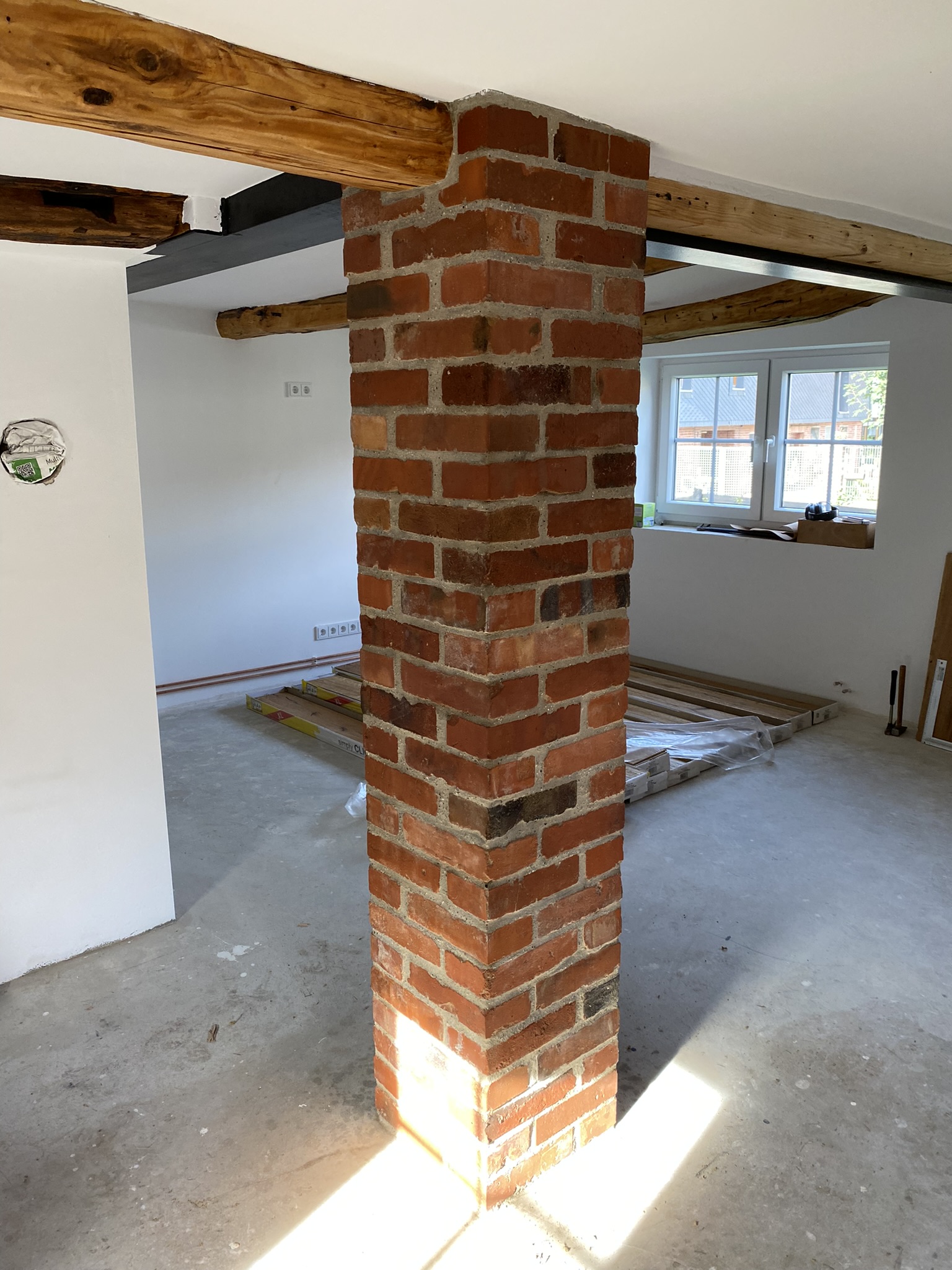

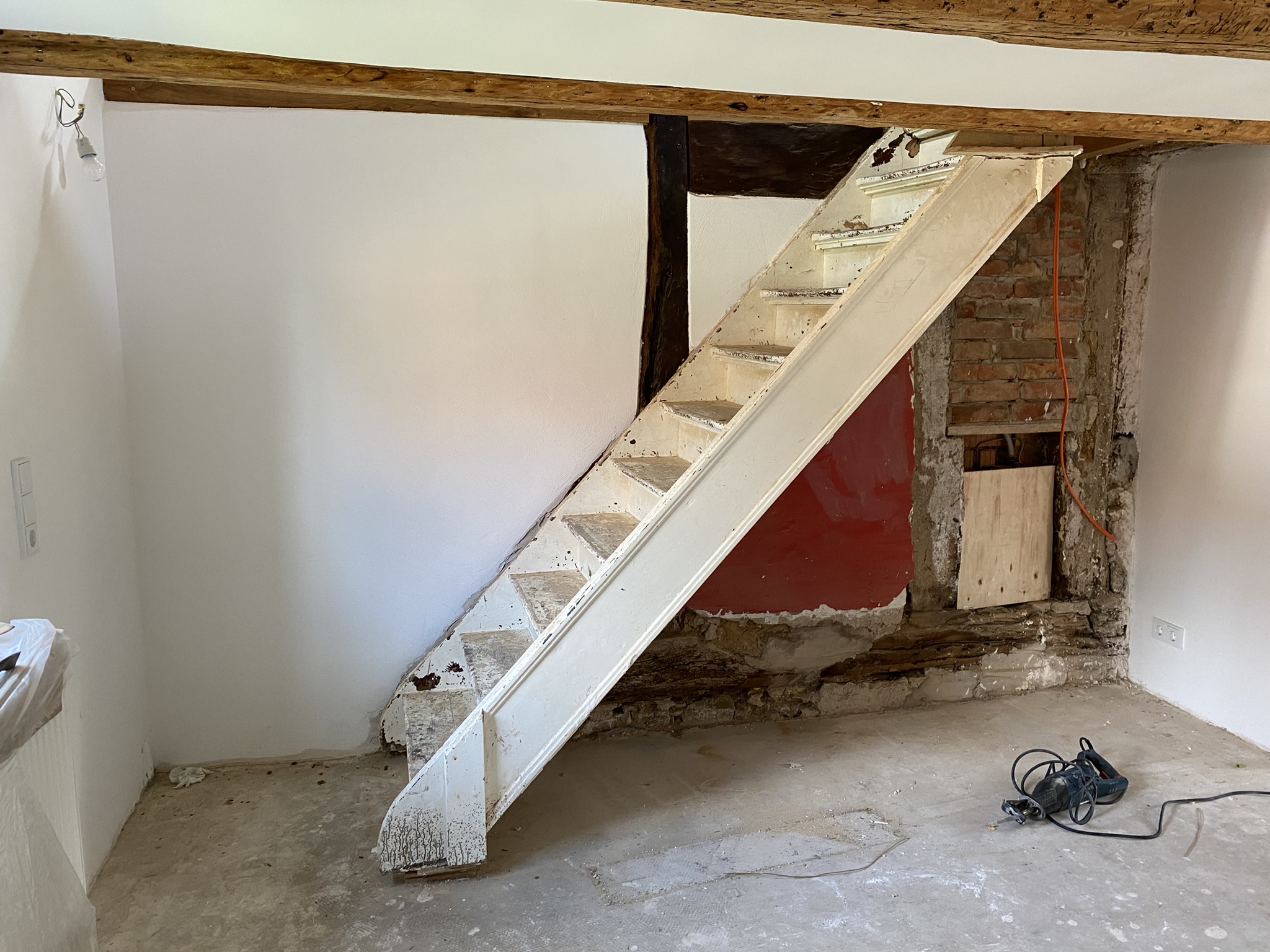

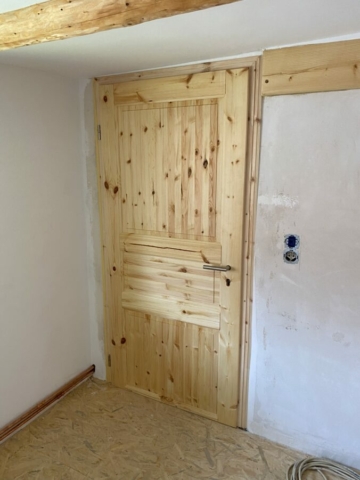

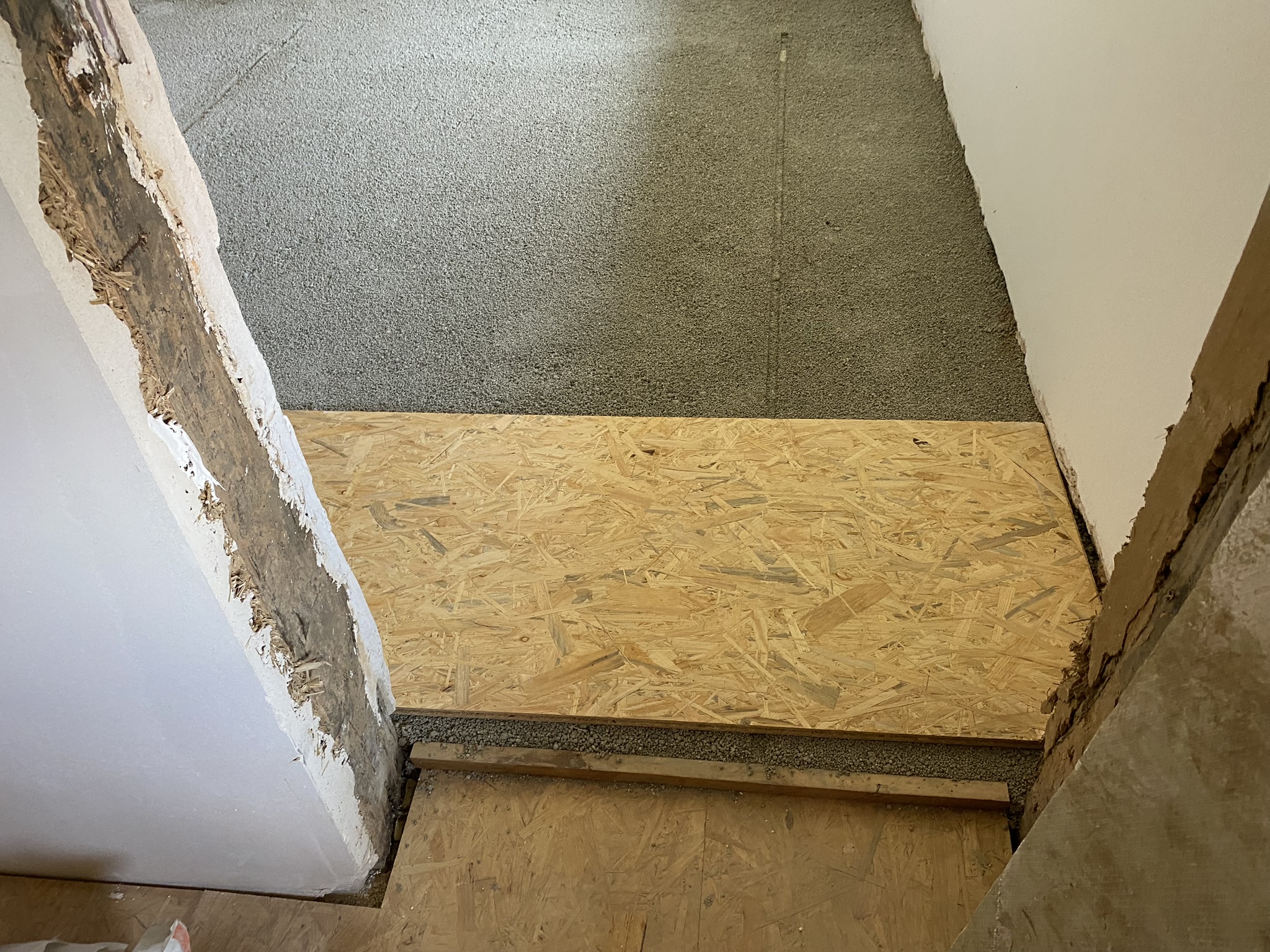

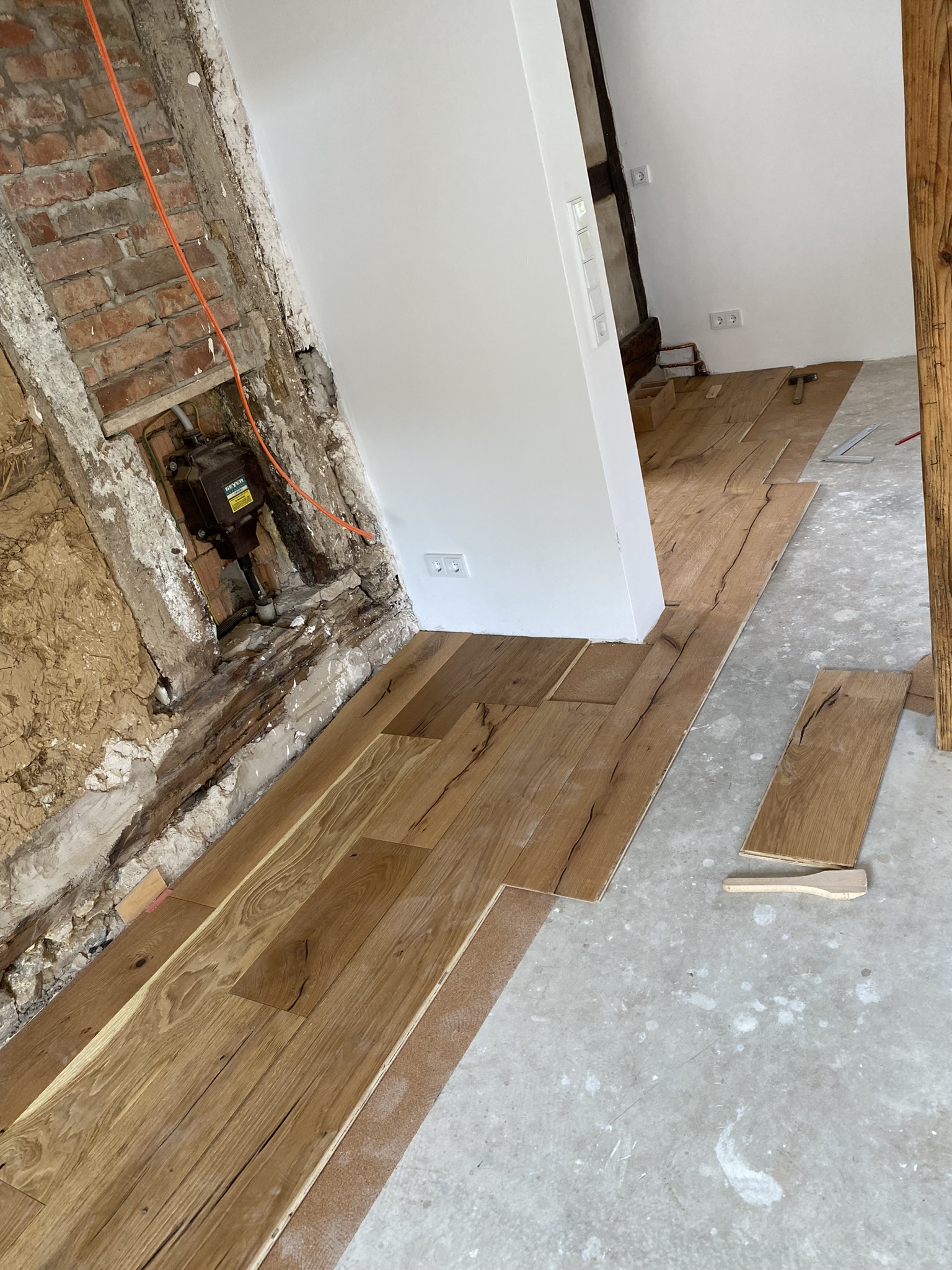

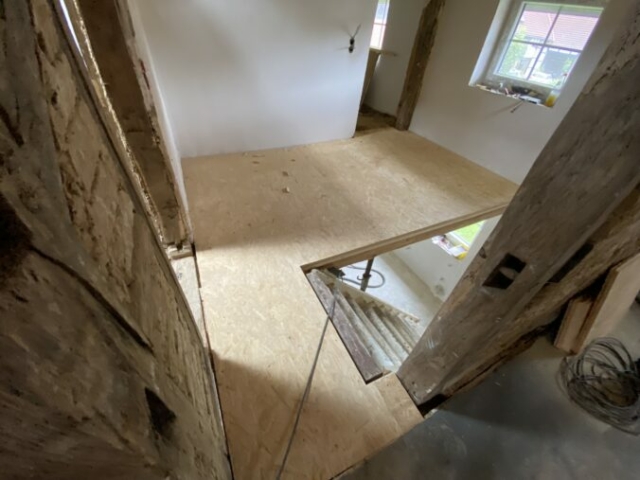

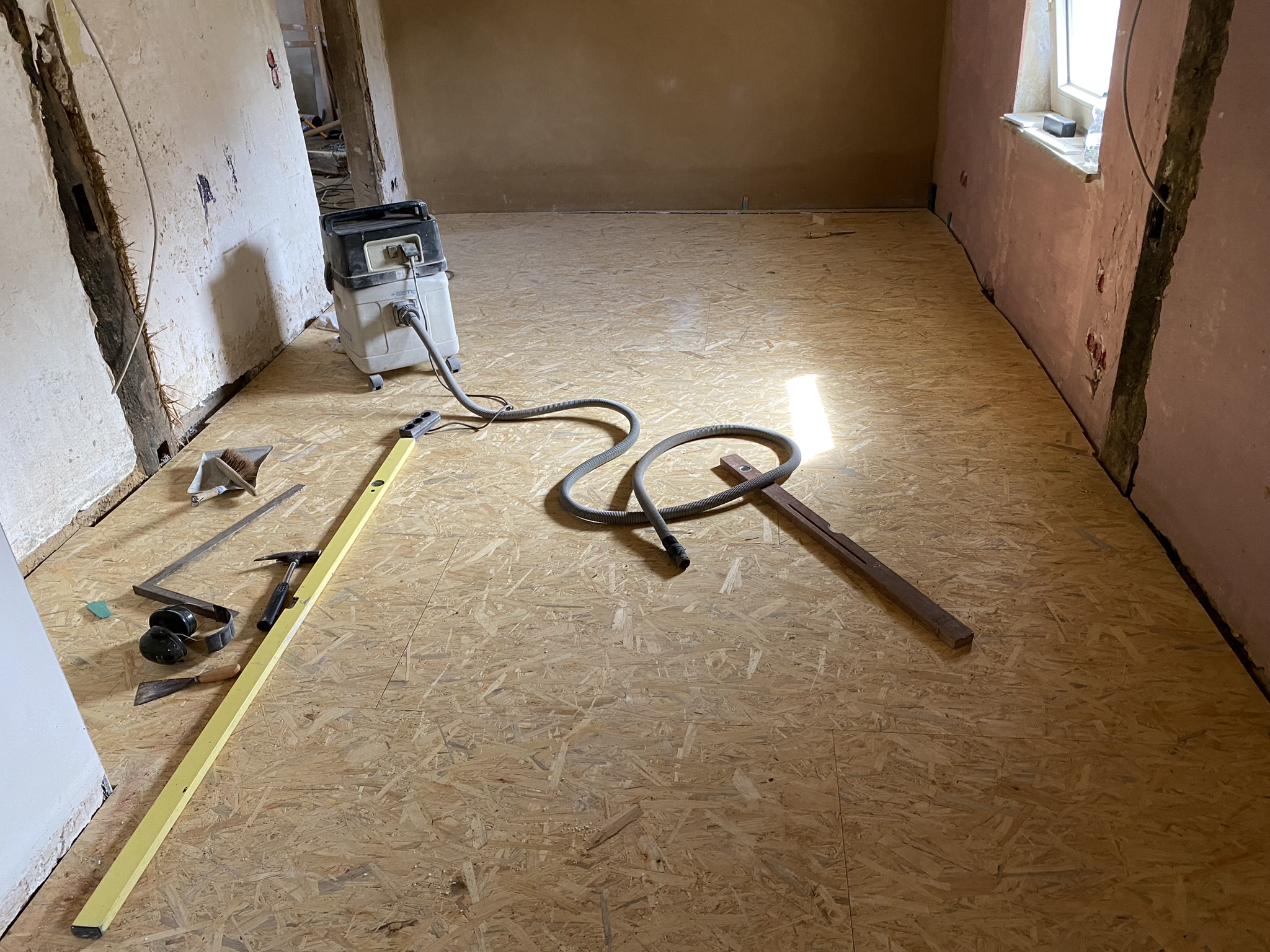

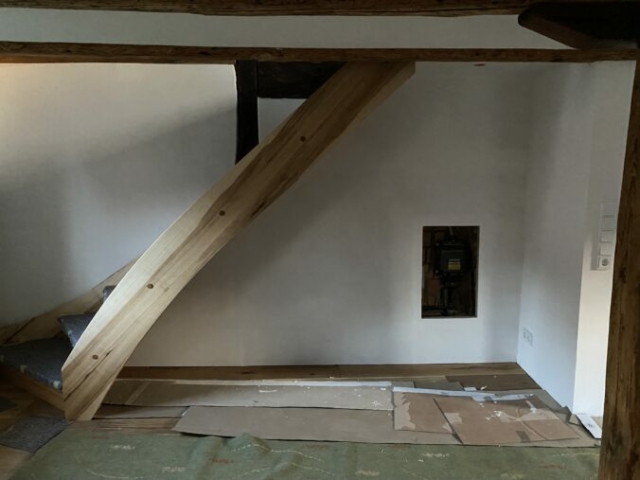

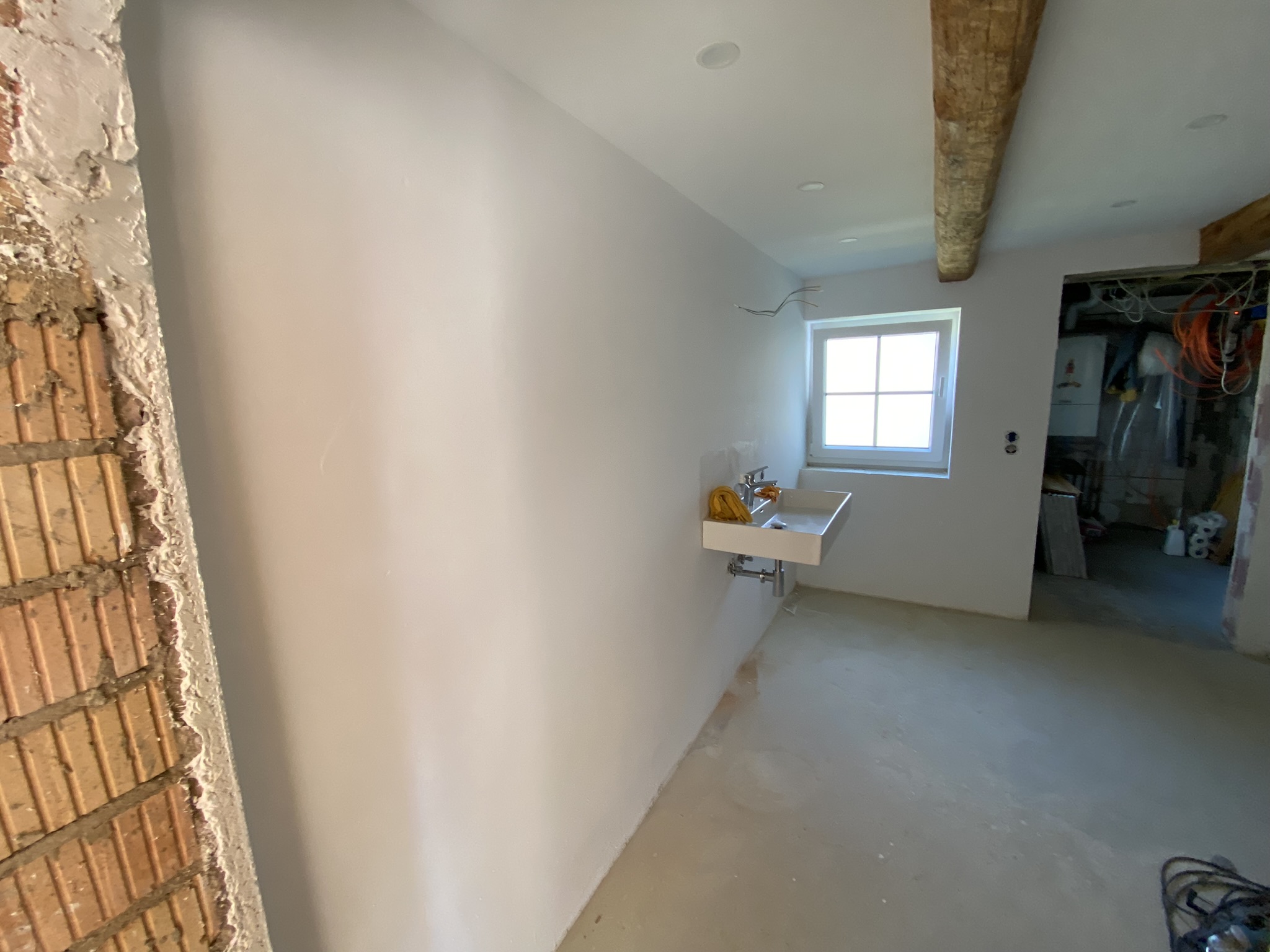

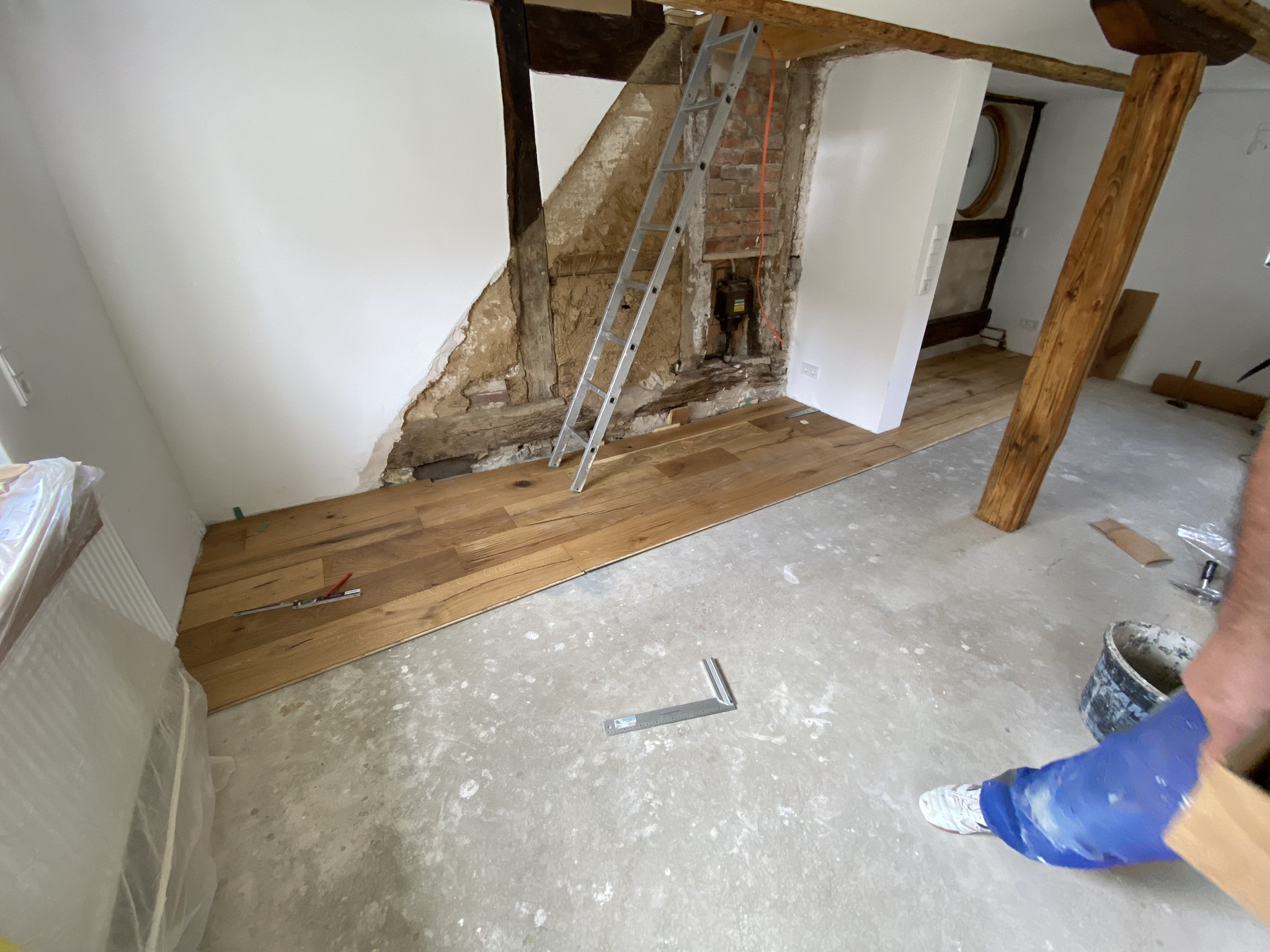

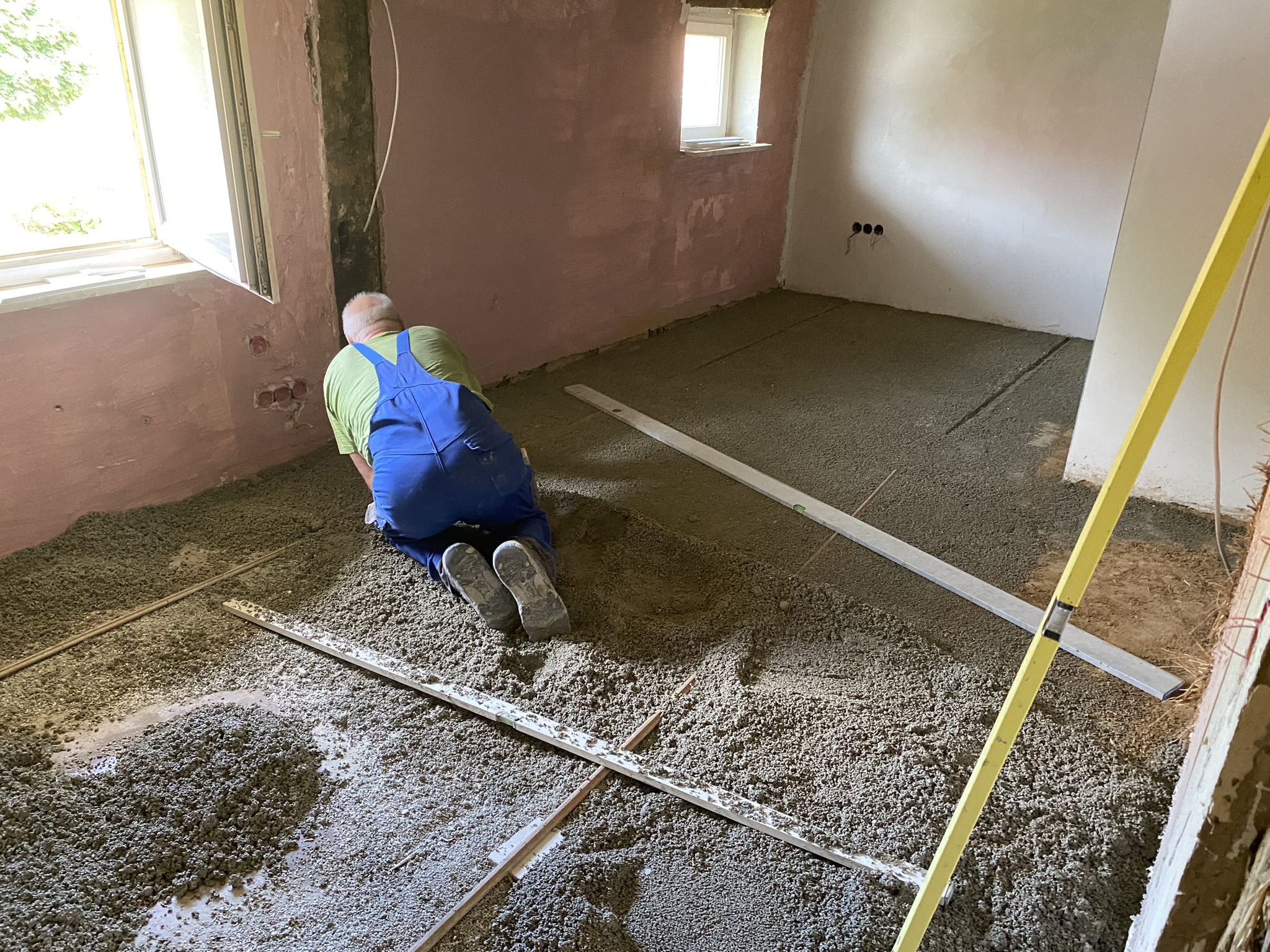

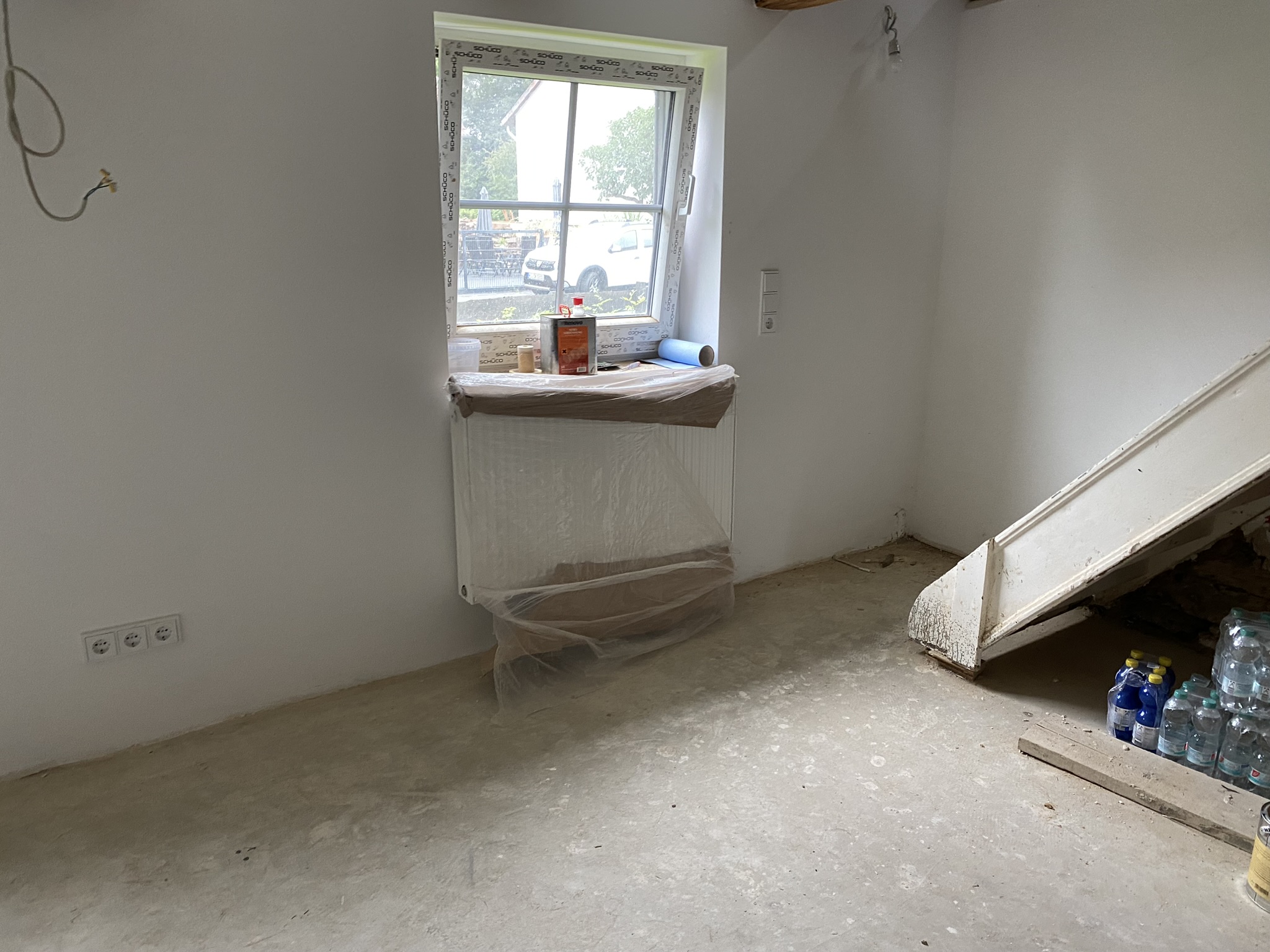

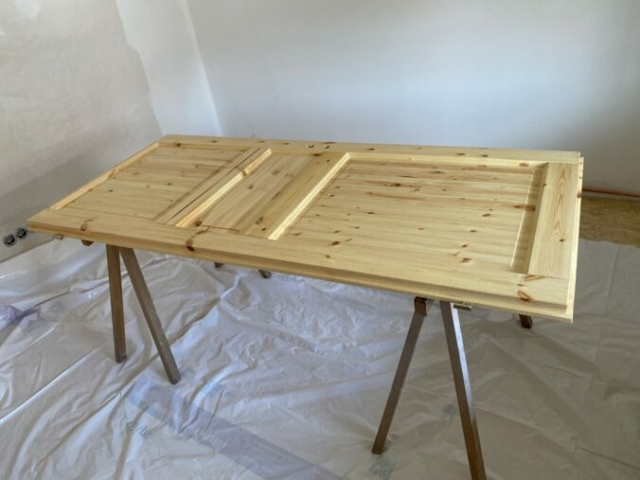

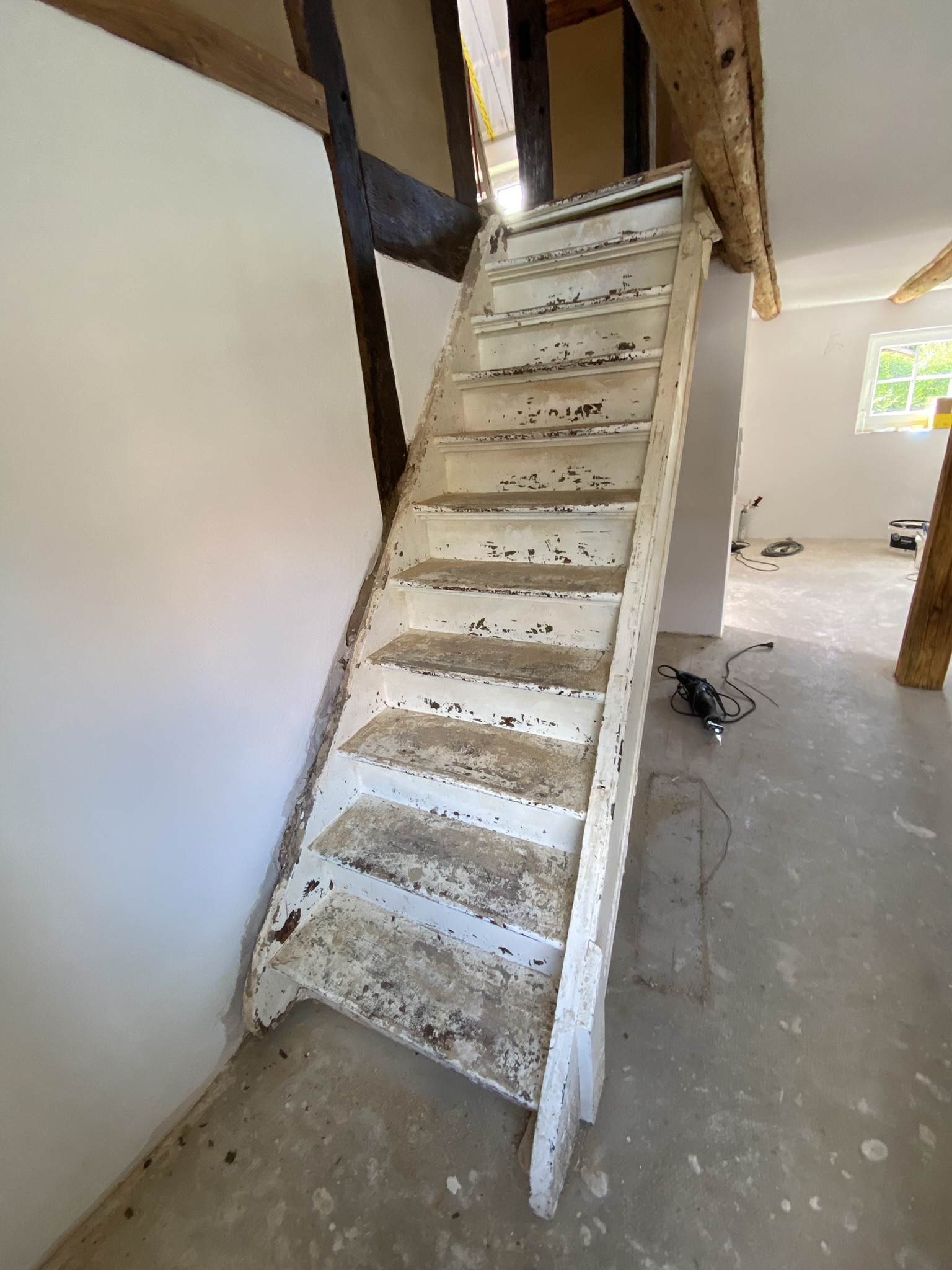

Wochenende 40 3. September 2023 / herbst Erledigte Arbeiten am 40. Wochenende Waschbecken angebaut Brüstungskanal im Arbeitszimmer angebaut Heizkörper angebaut Dach weiter gedämmt Tür für das Gästezimmer gestrichen, angepasst und eingebaut Glasfenster eingesetzt Fensterbank im Flur eingebaut alte Treppe ins 1. OG ausgebaut Parkett im Arbeitszimmer verlegt Parkett im EG angefangen zu verlegt Pfeiler im EG abgesäuert Bett aus der alten Wohnung geholt und ins 1. OG gebracht (Nach Einbau der Treppe nicht mehr möglich)

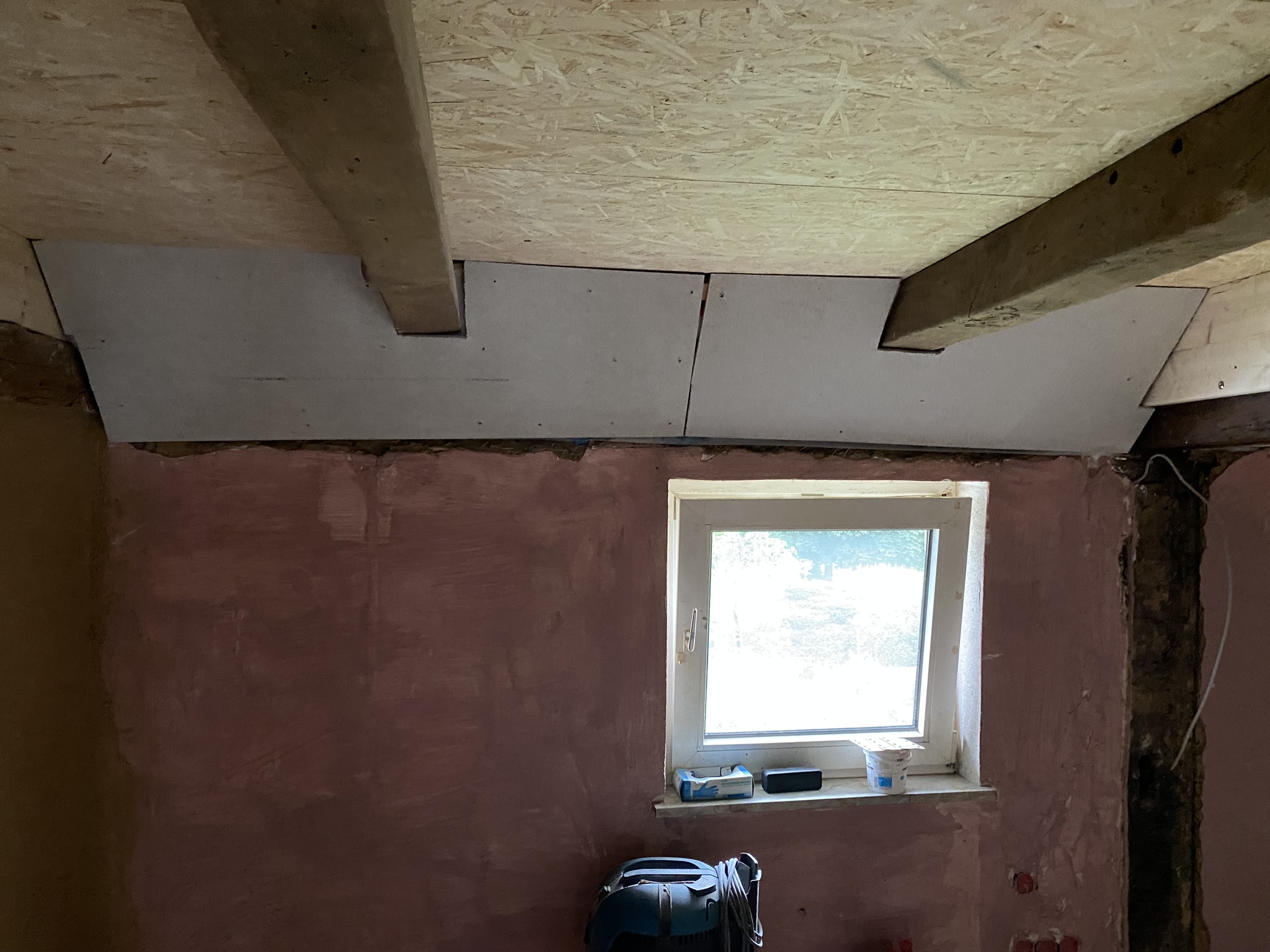

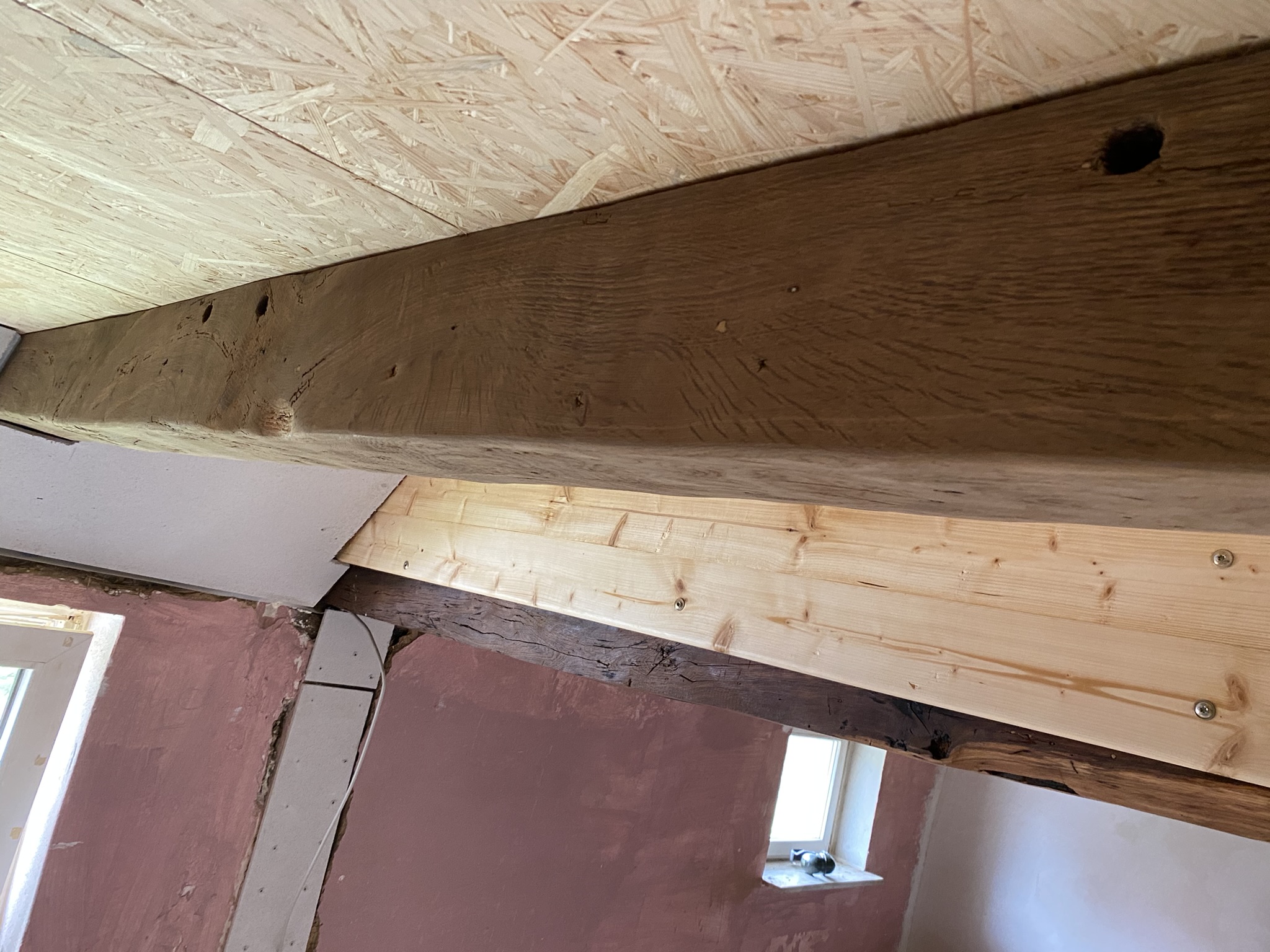

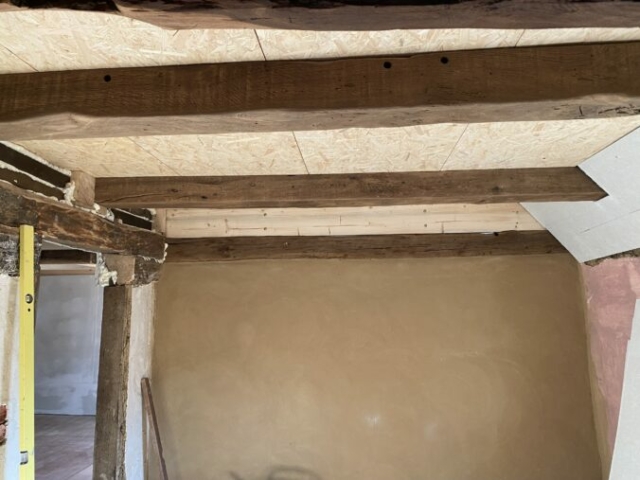

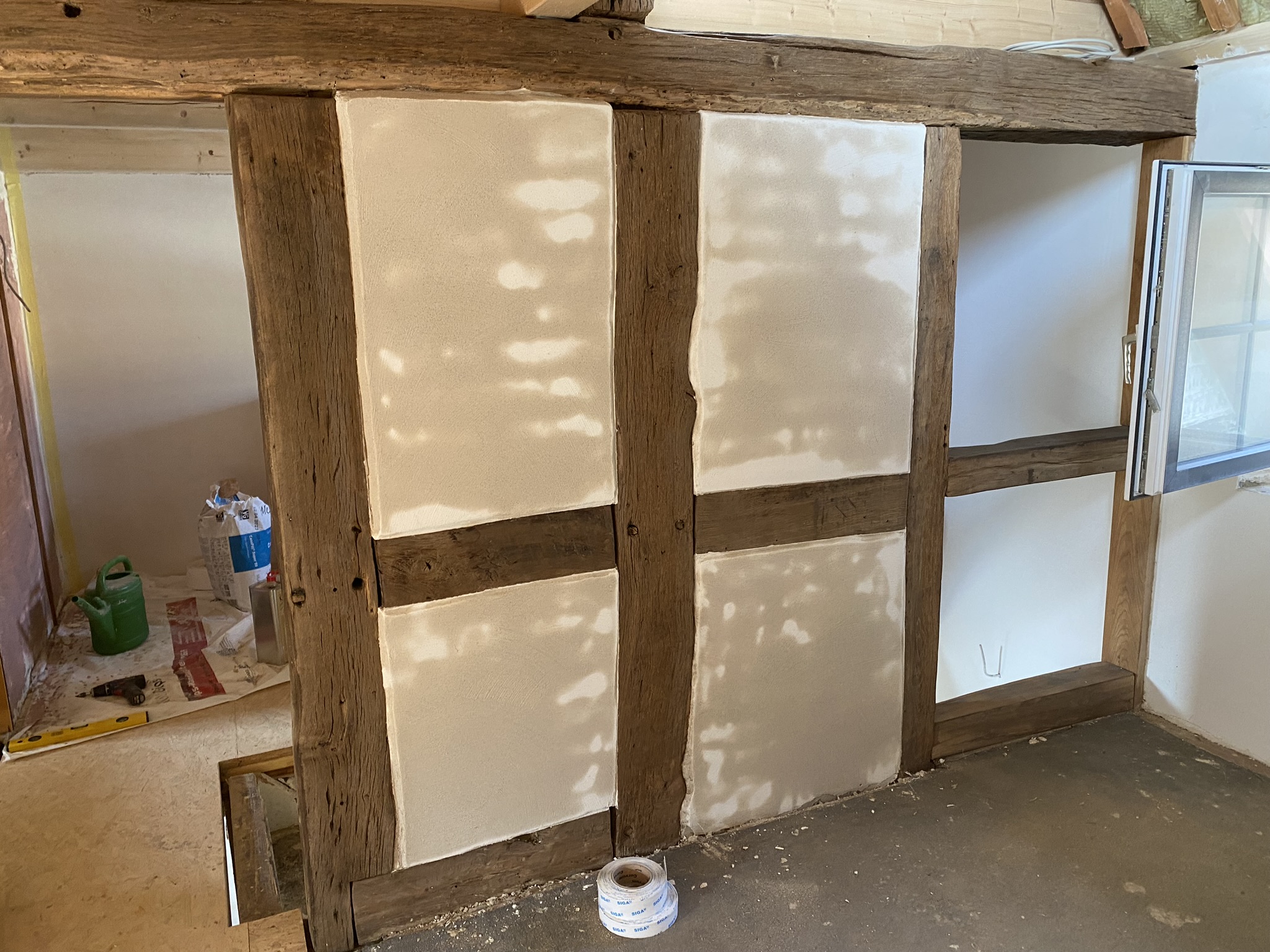

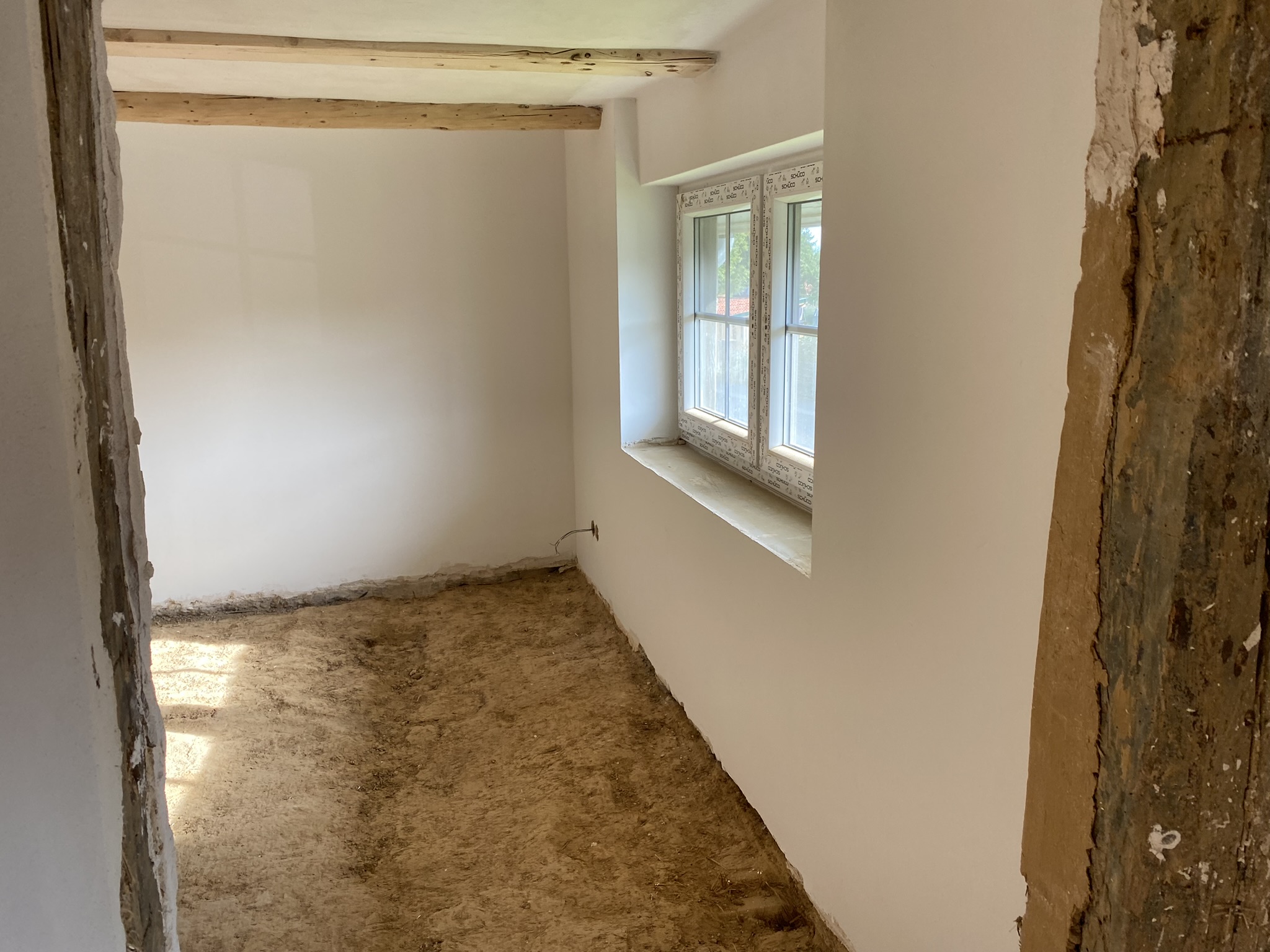

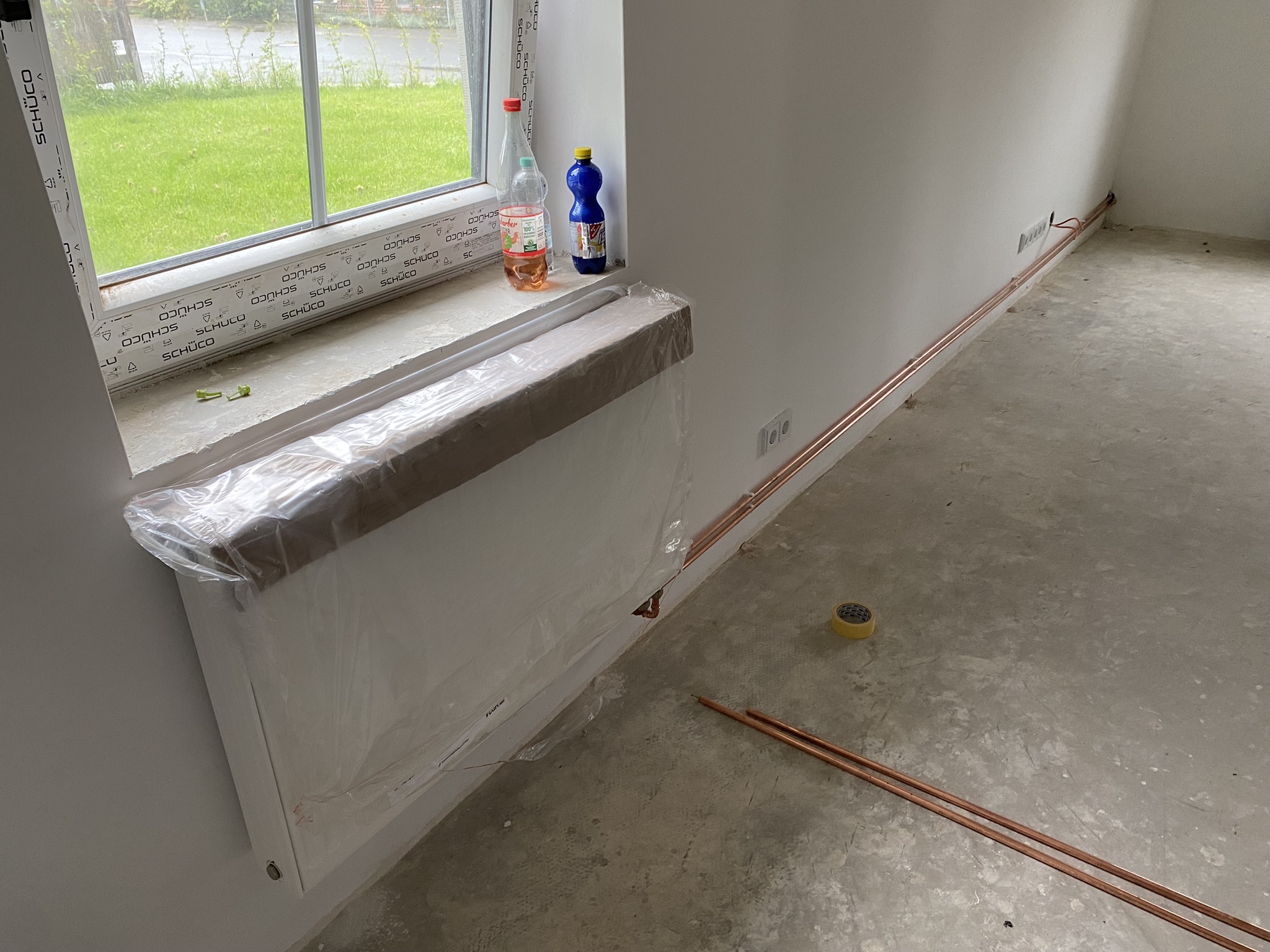

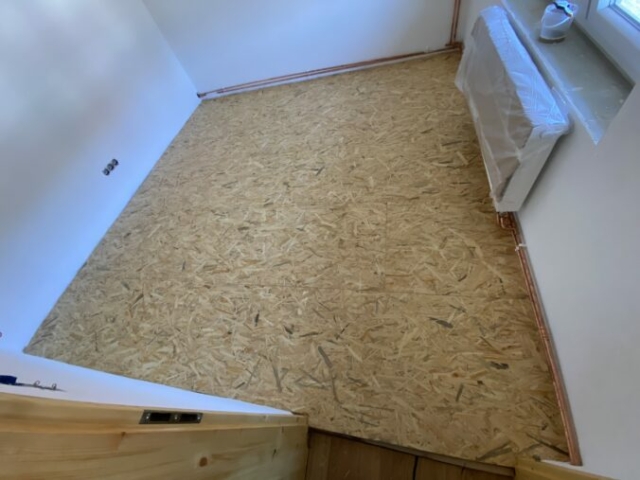

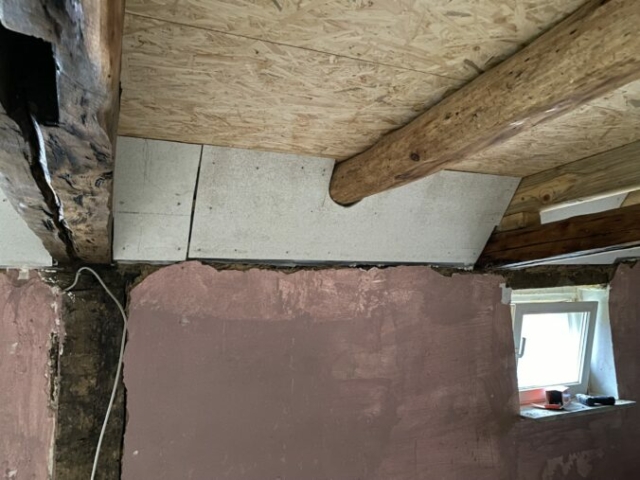

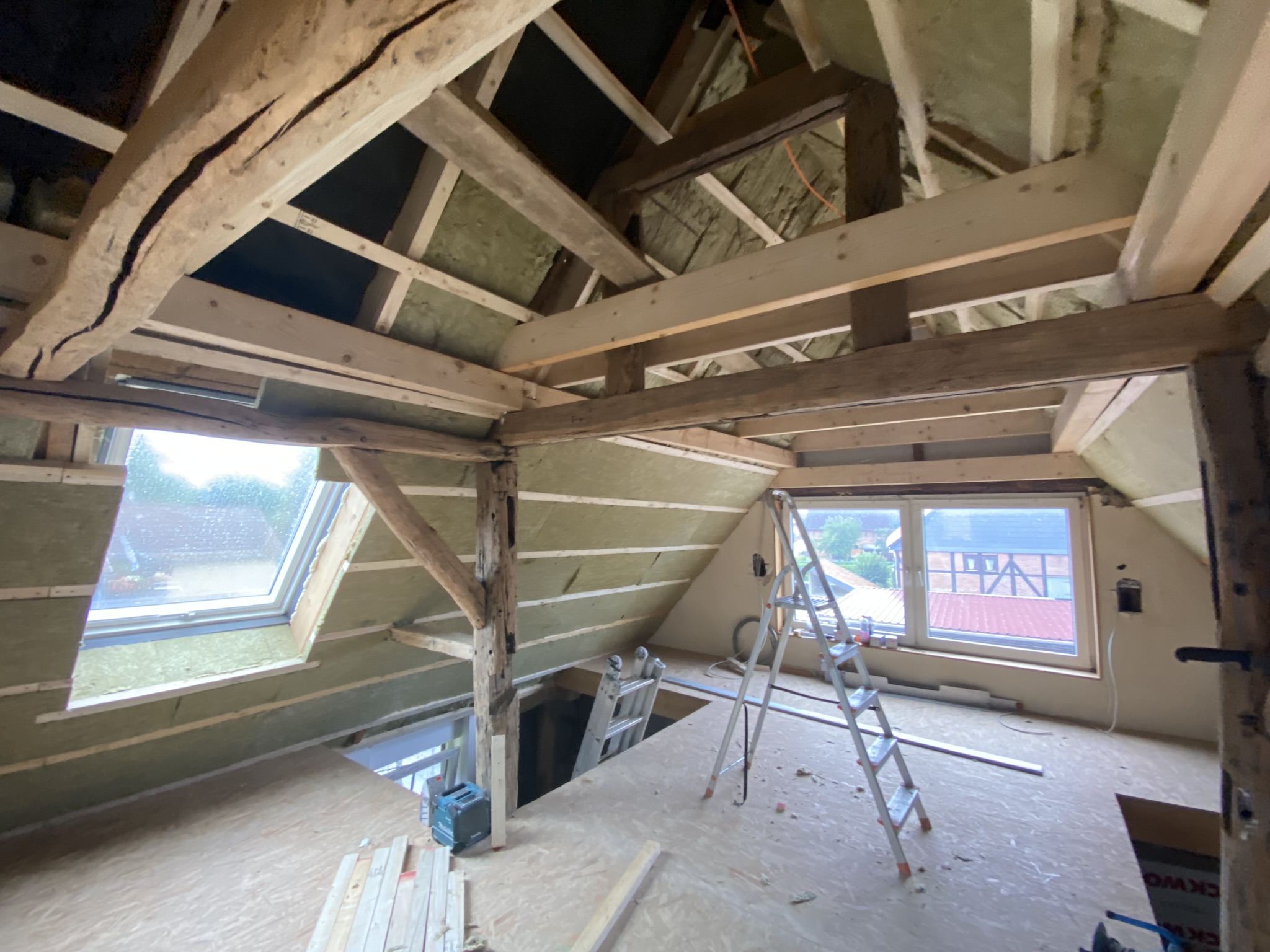

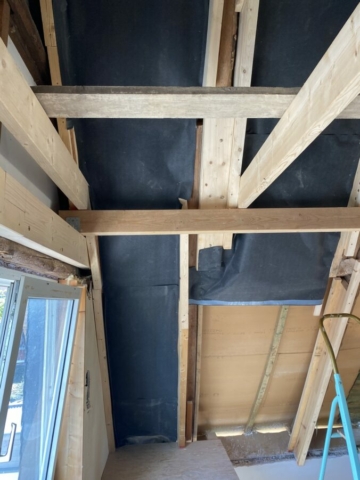

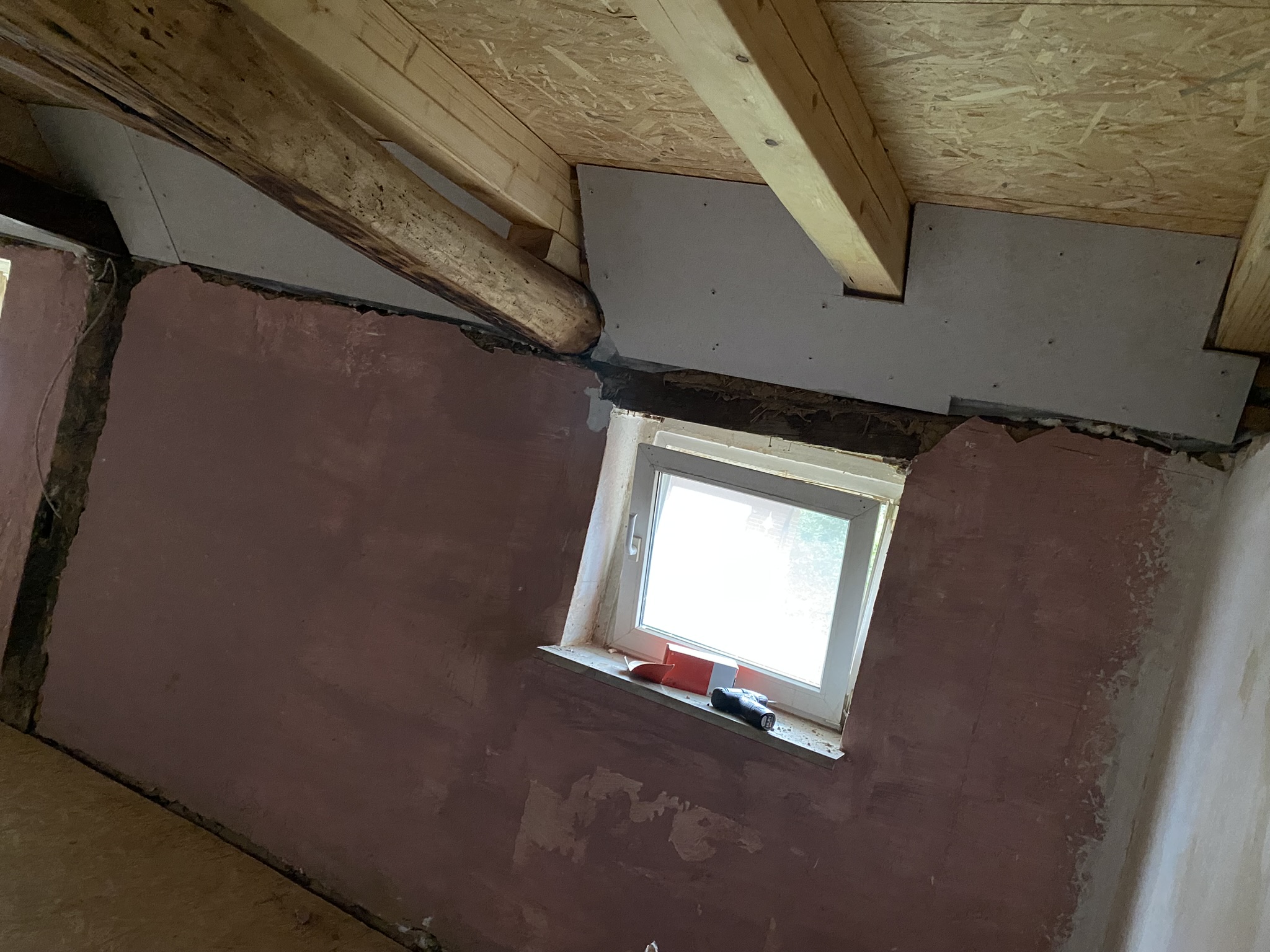

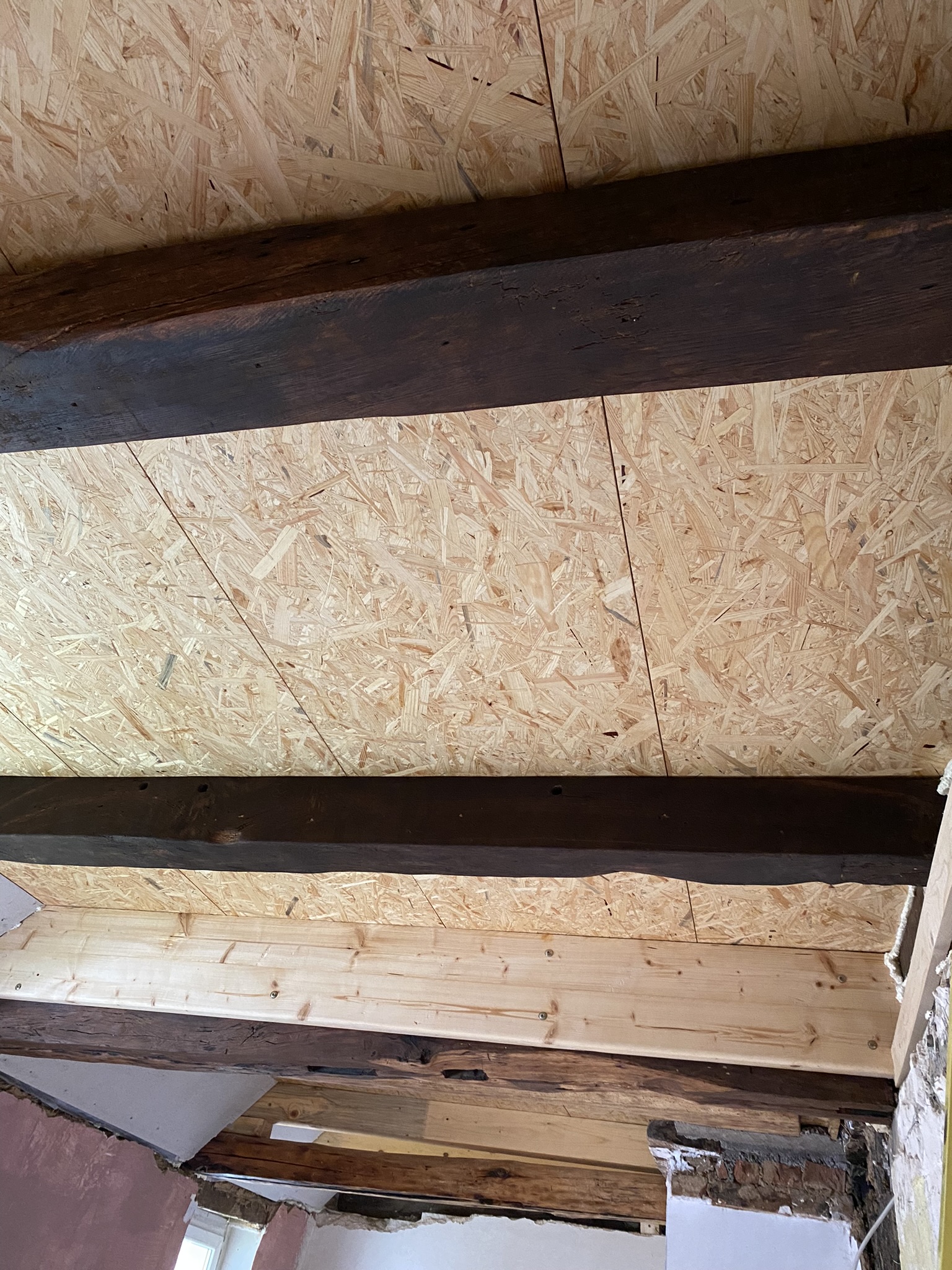

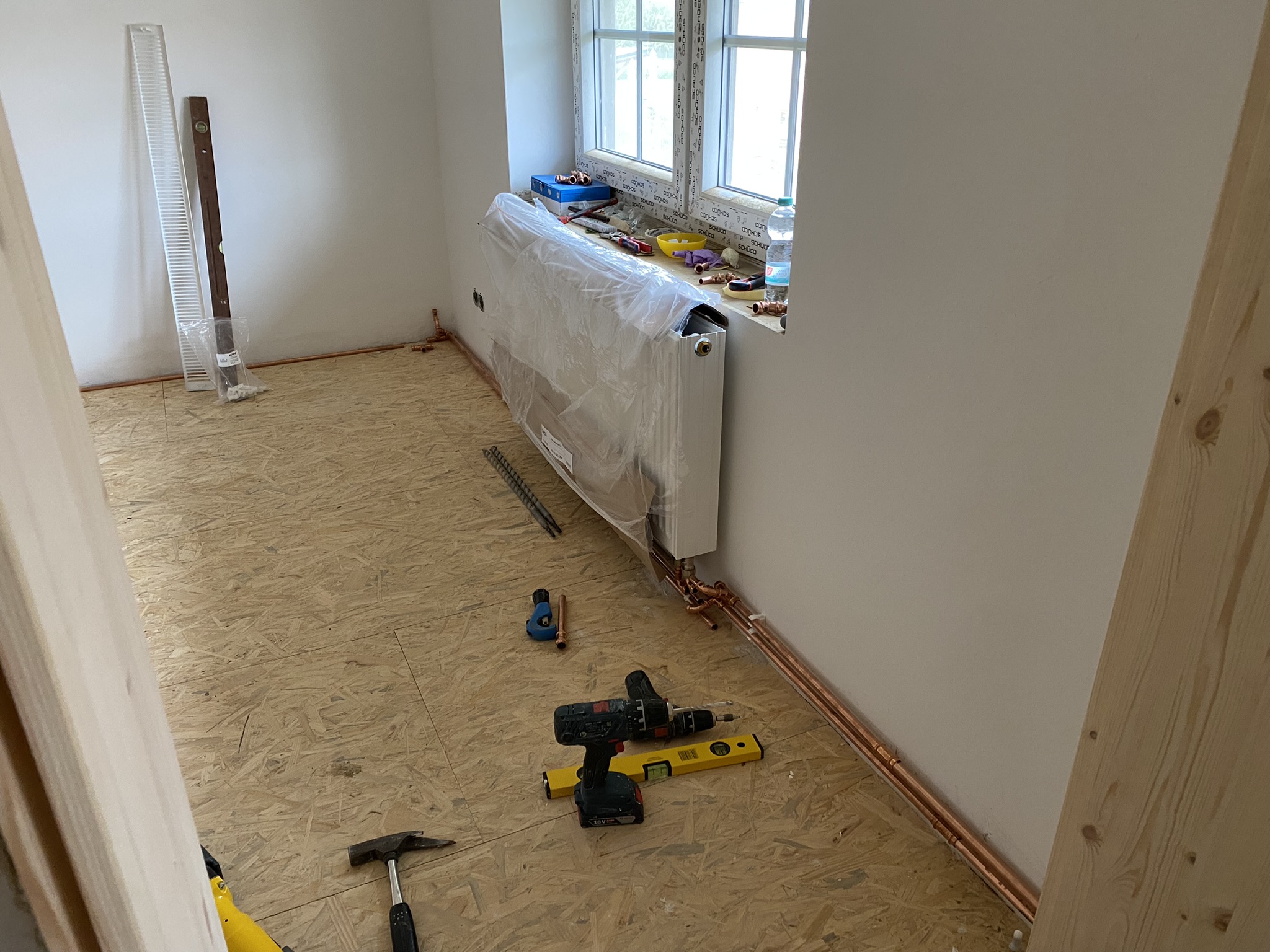

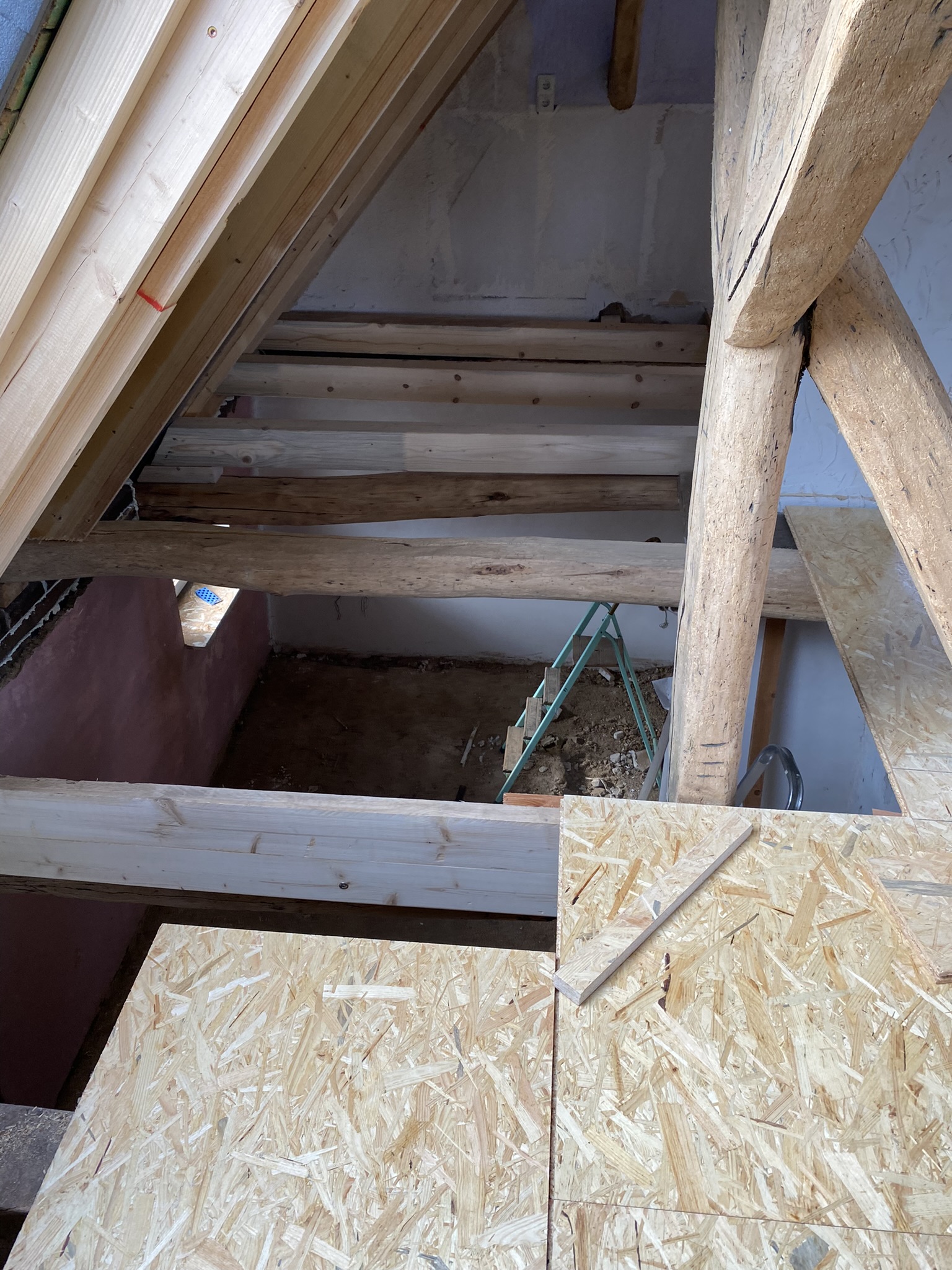

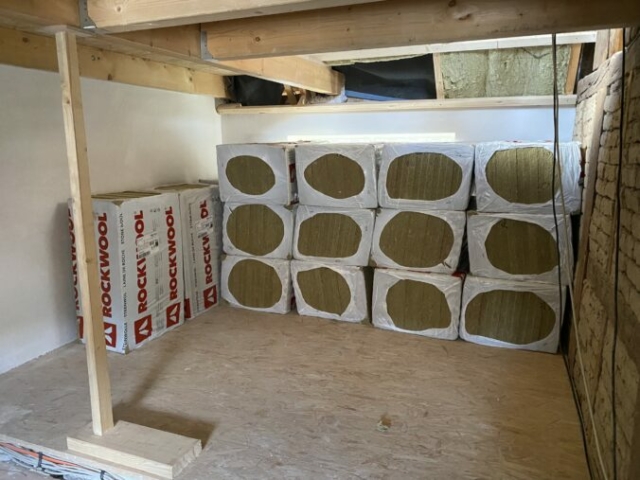

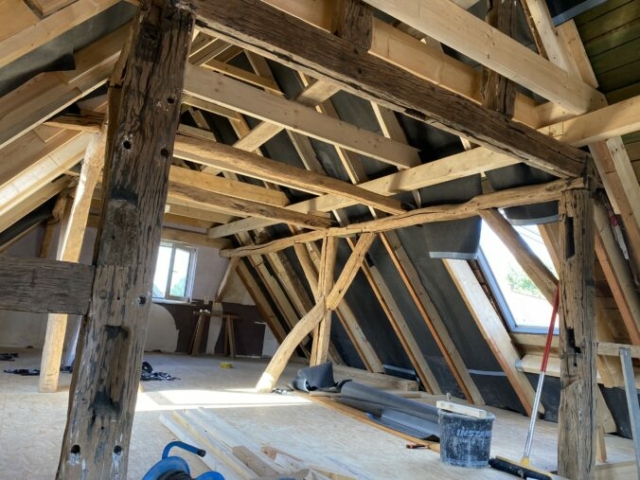

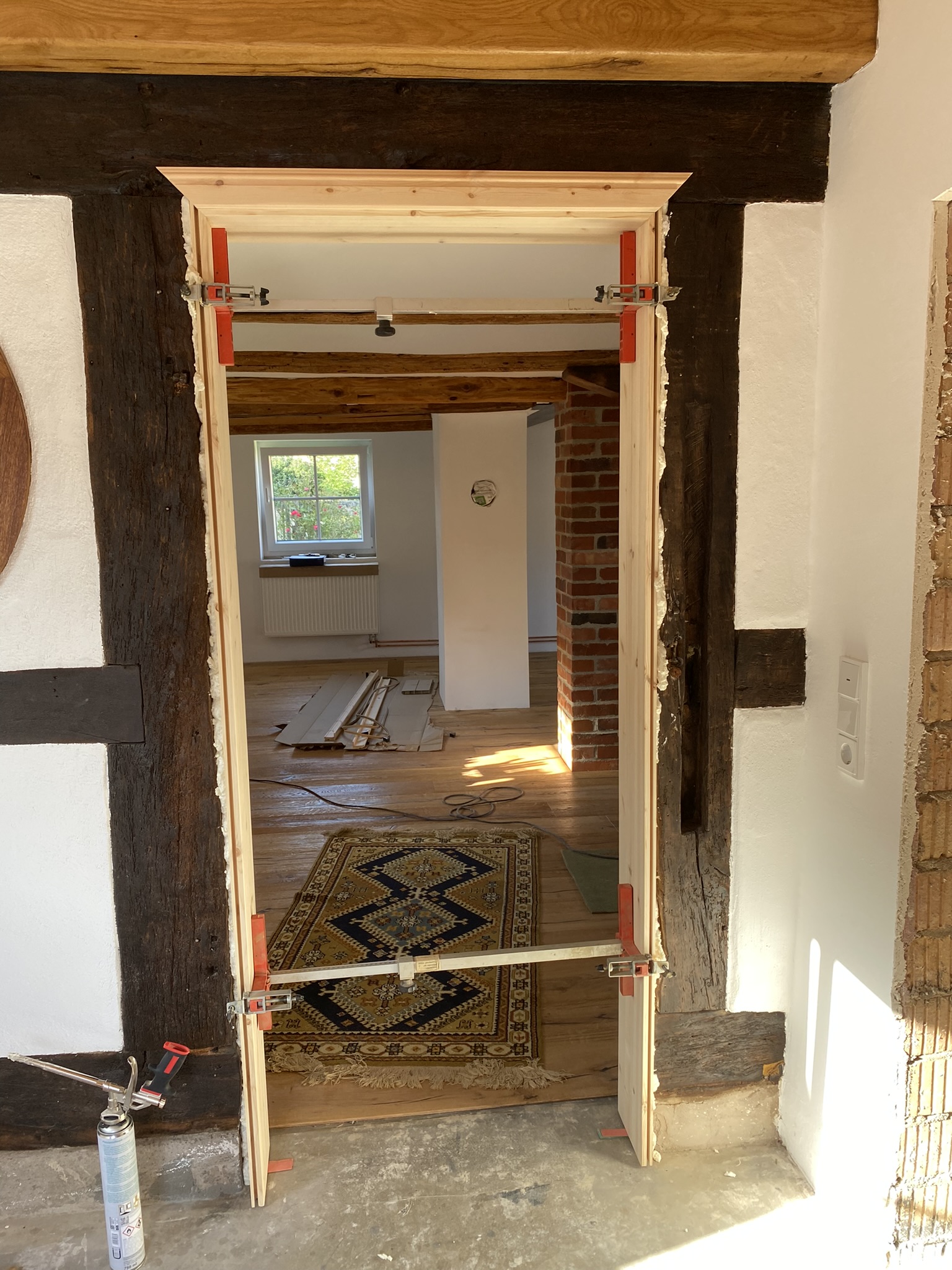

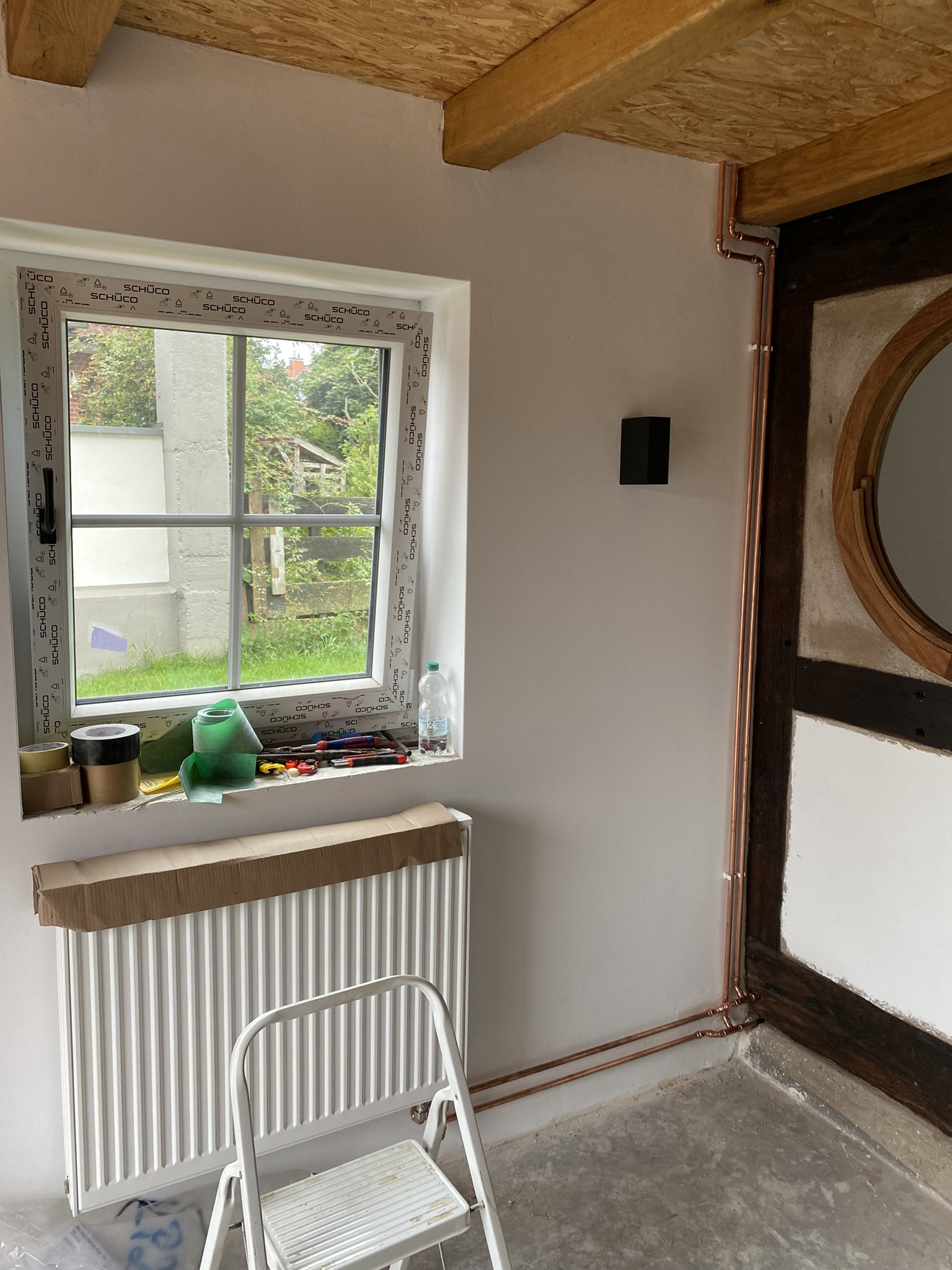

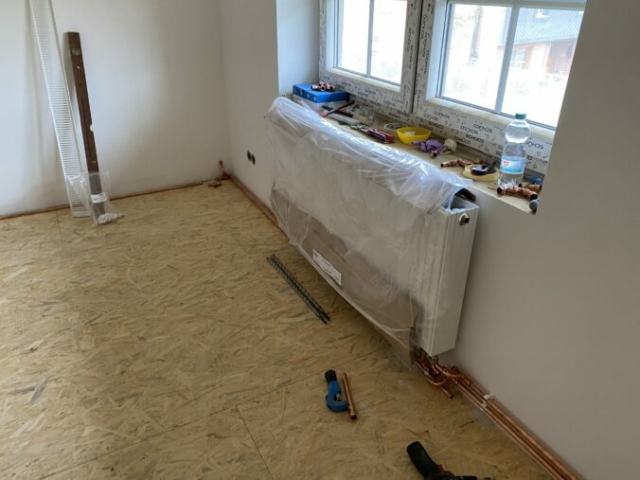

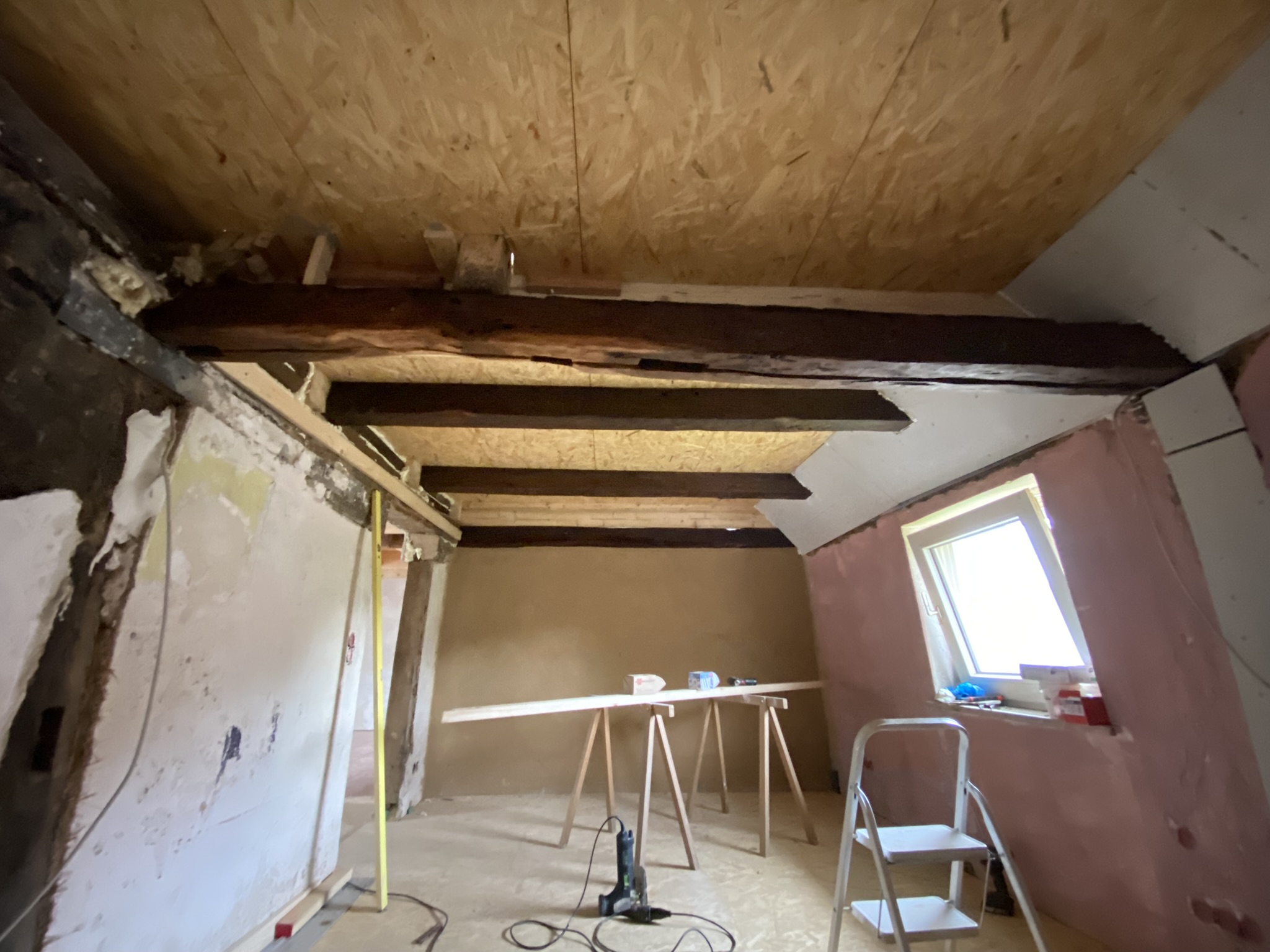

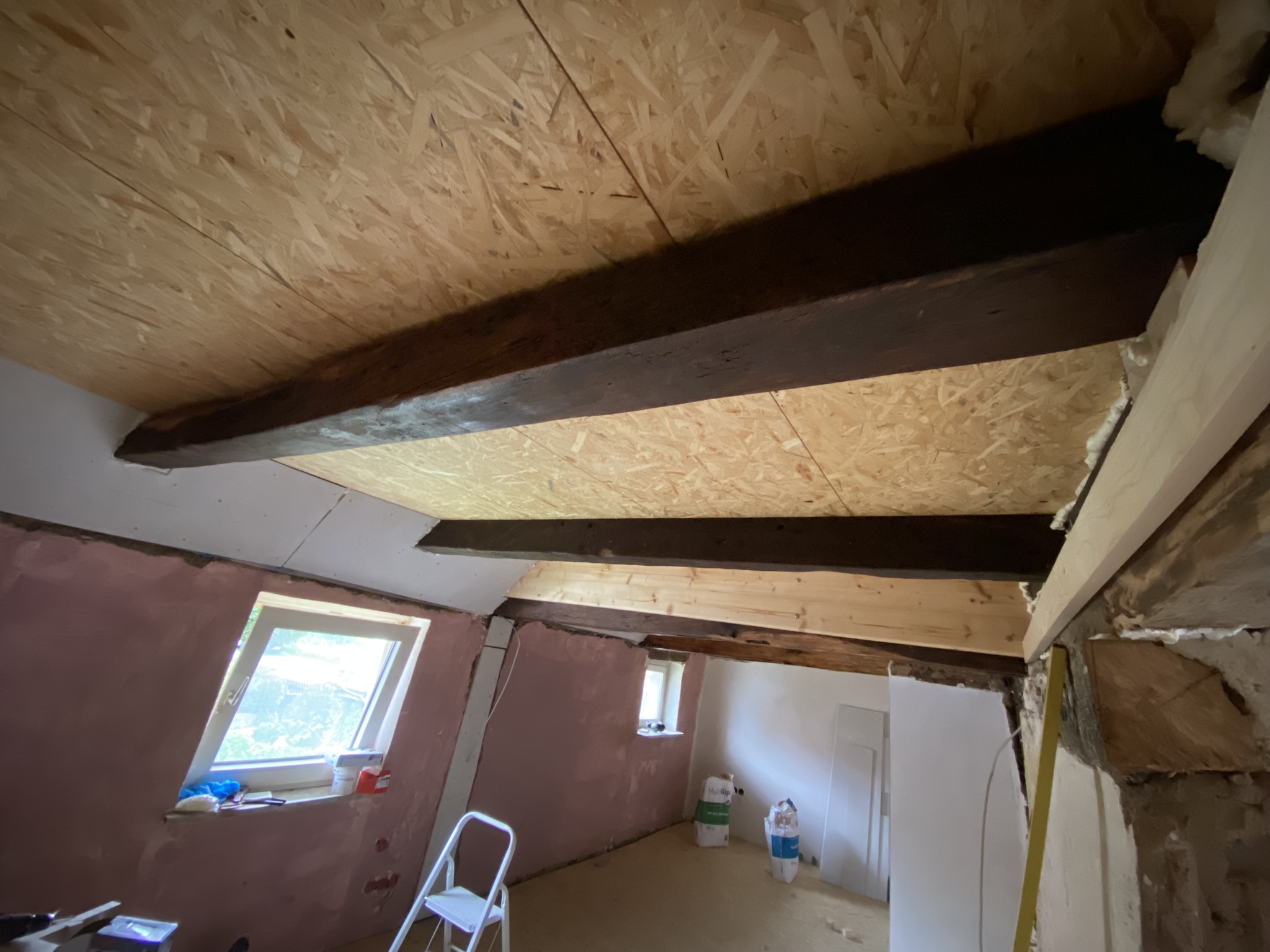

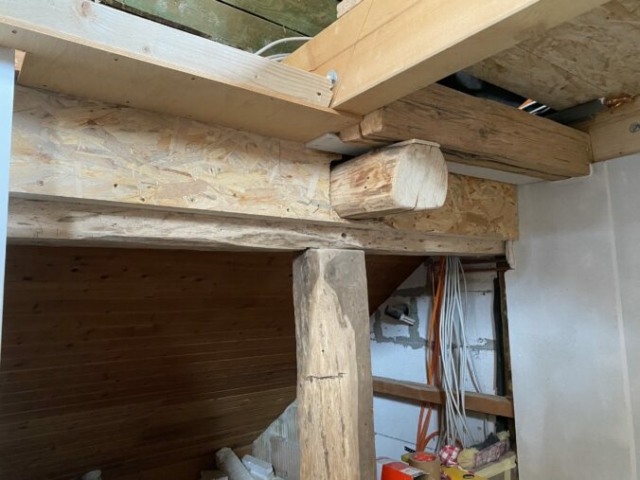

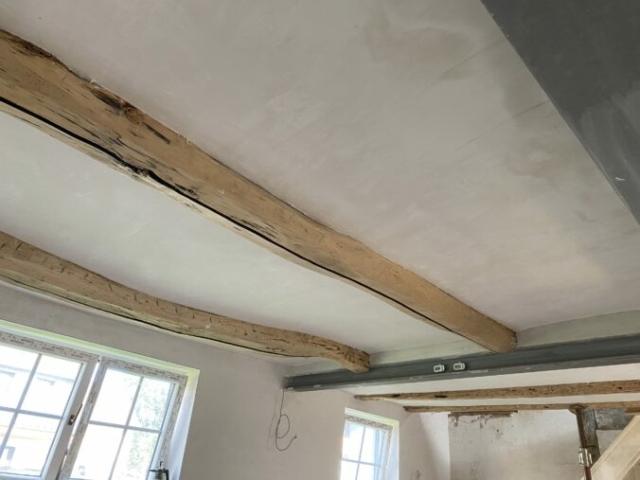

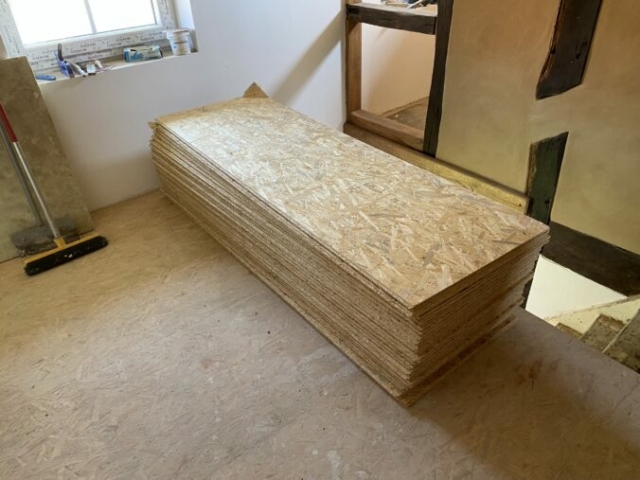

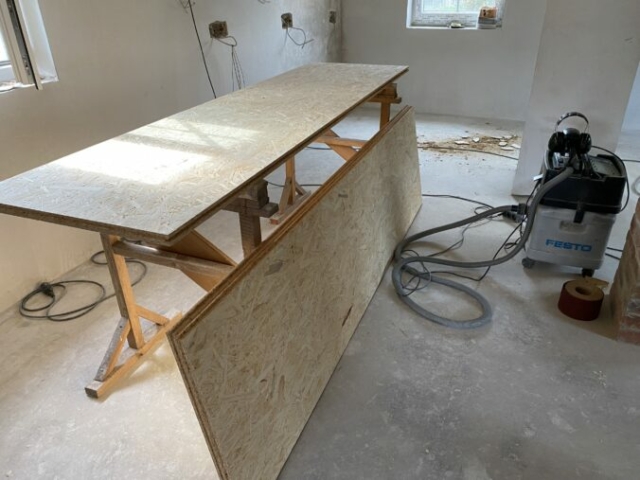

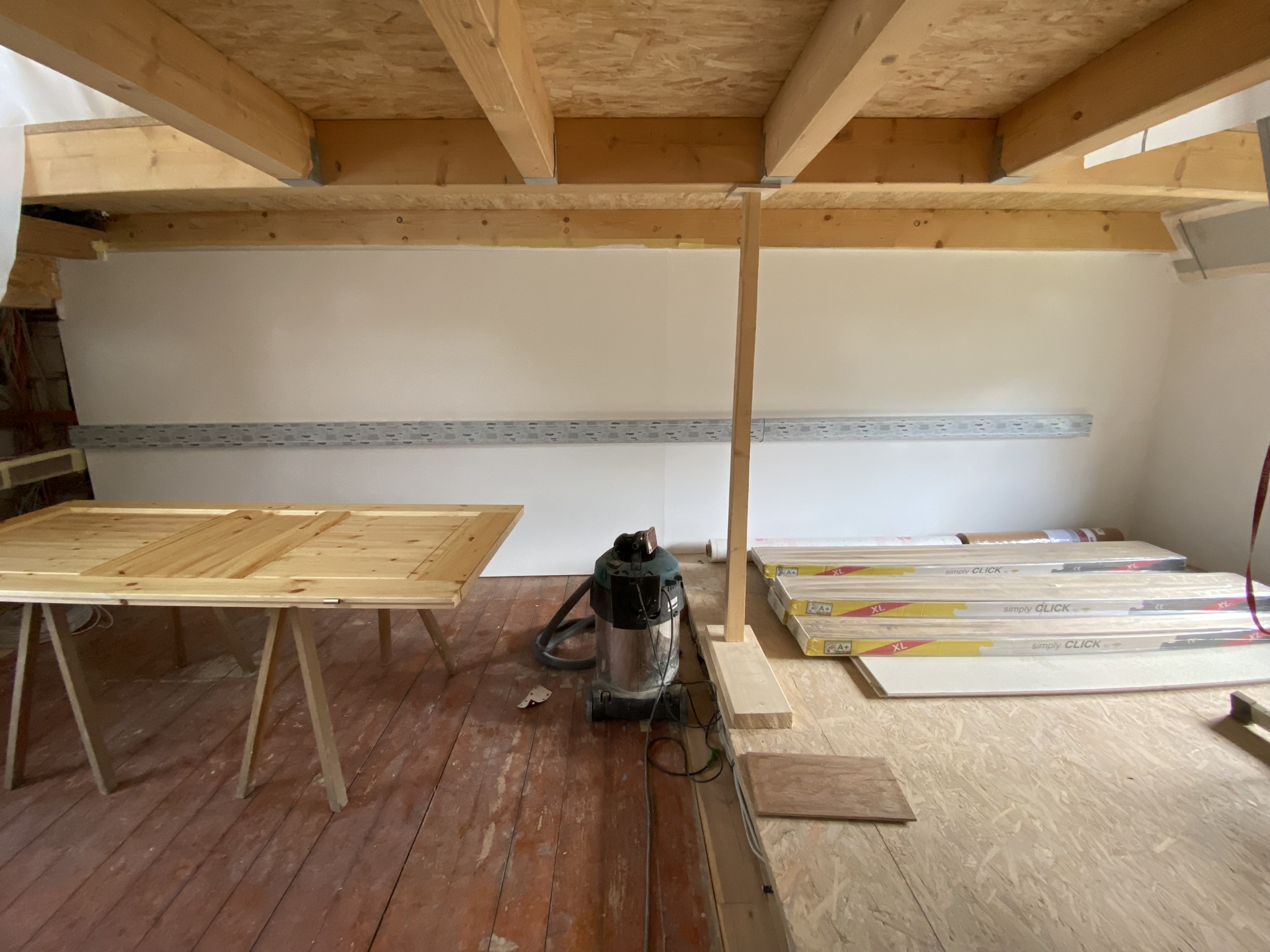

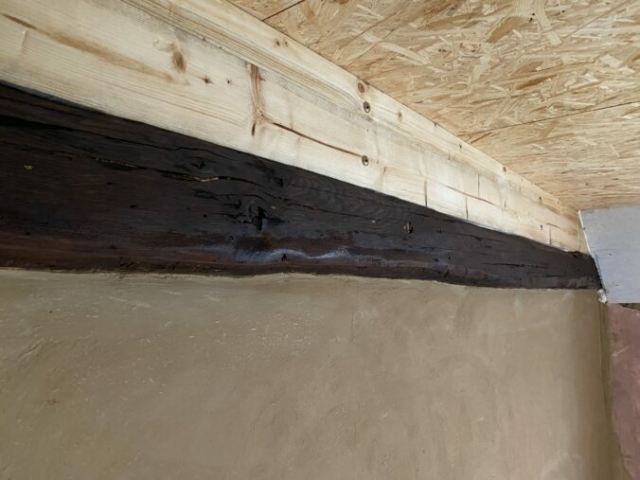

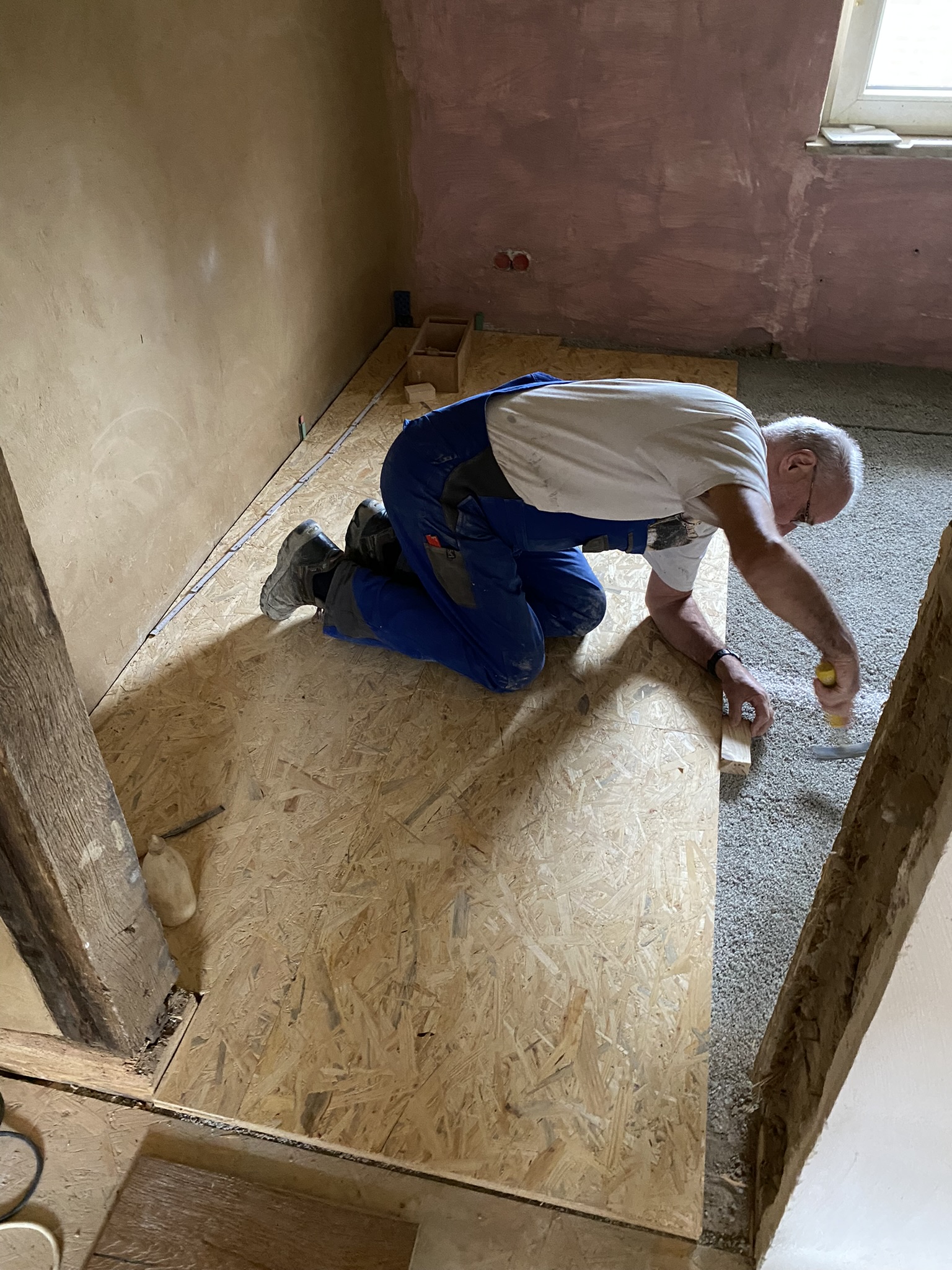

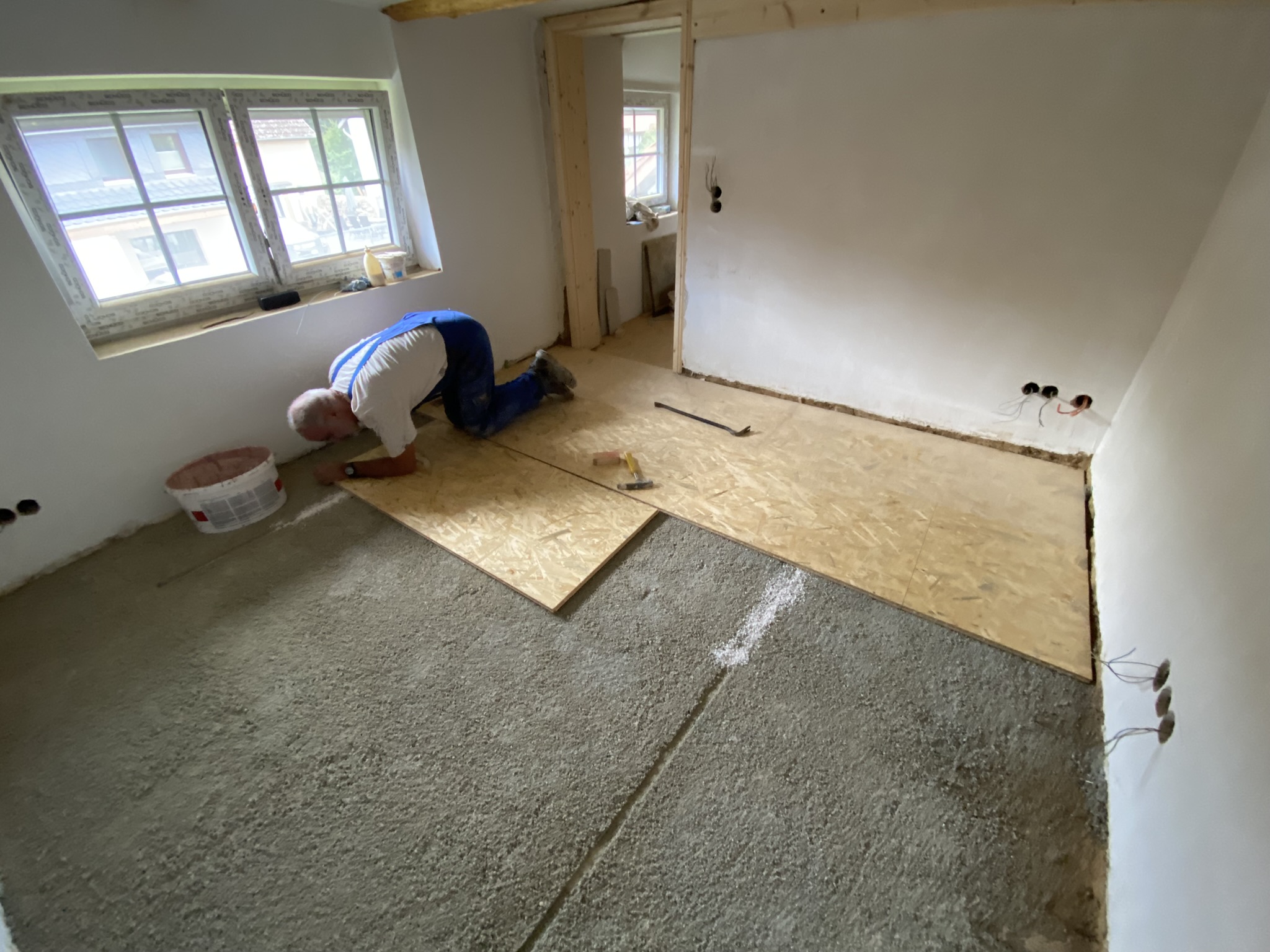

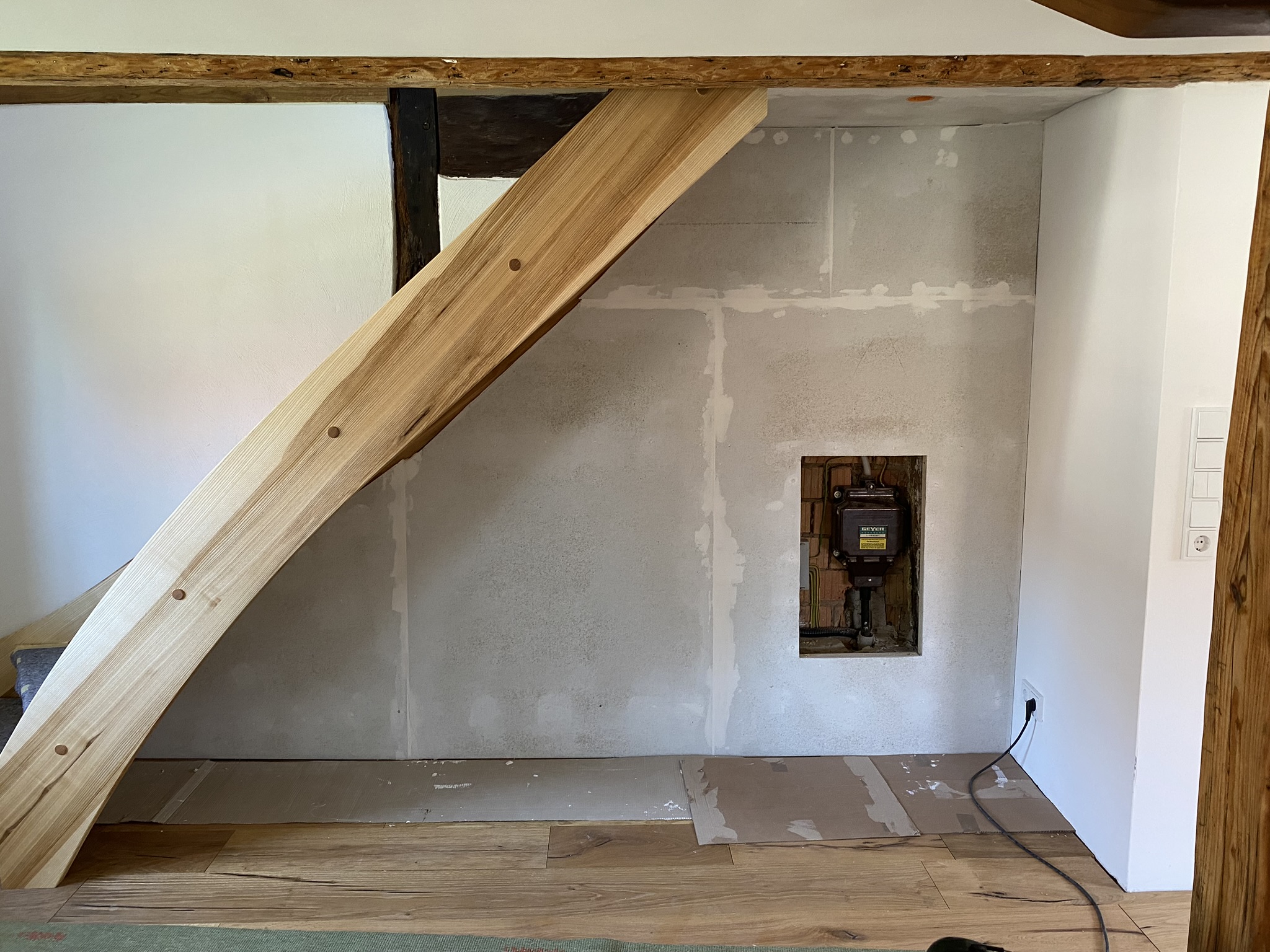

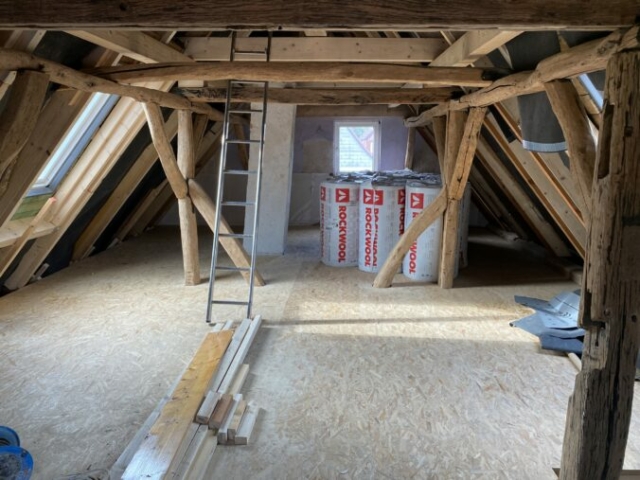

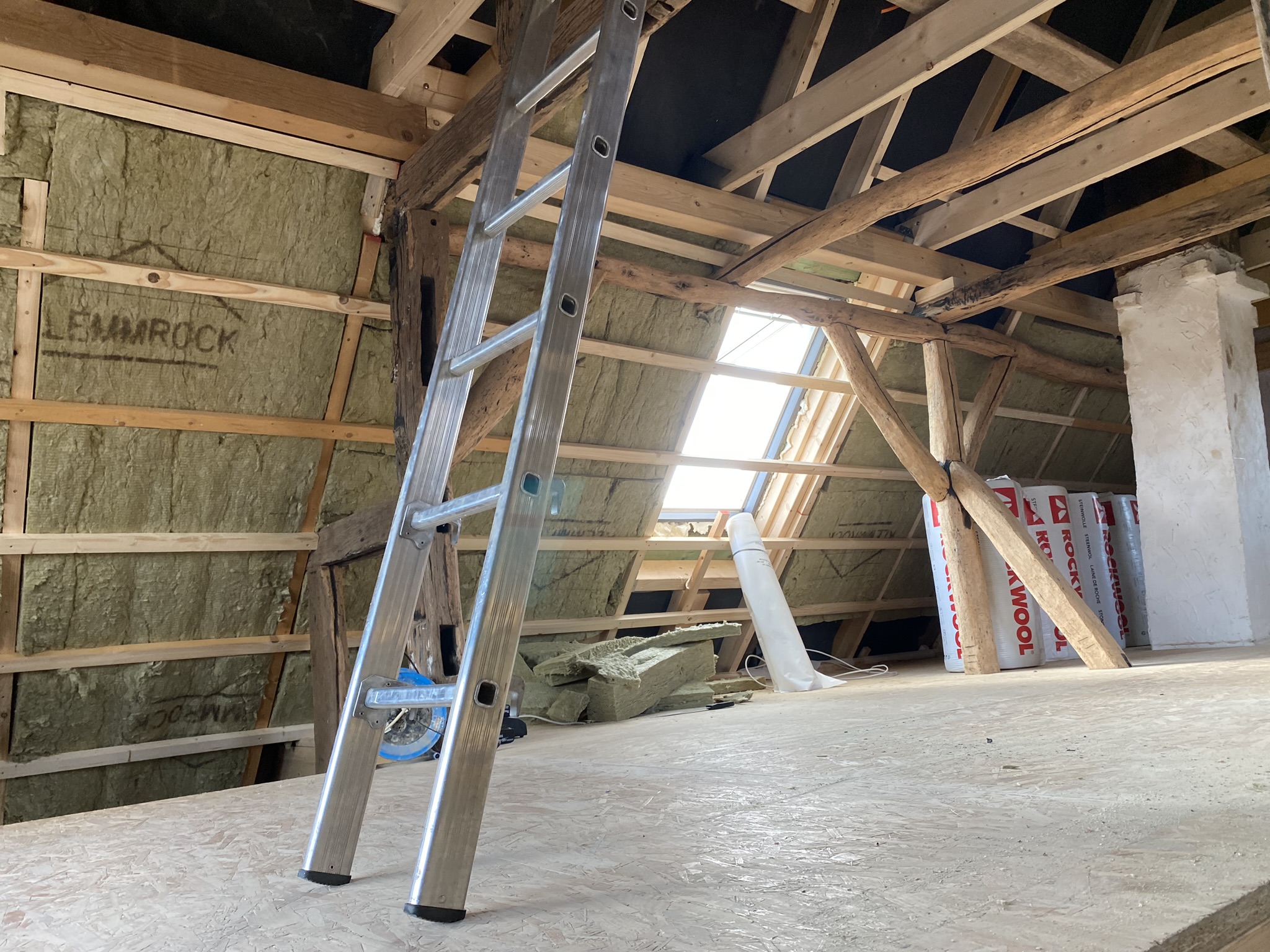

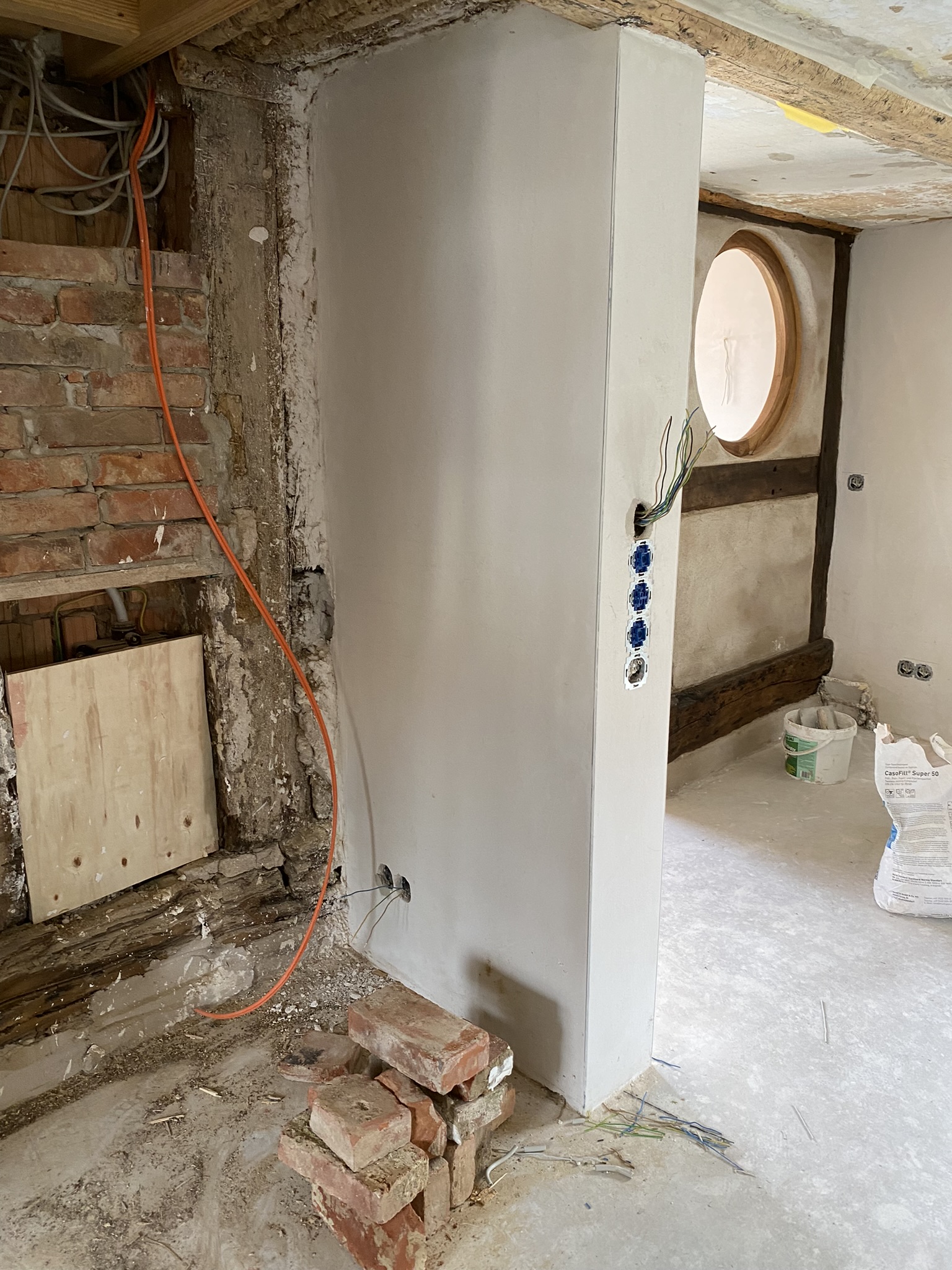

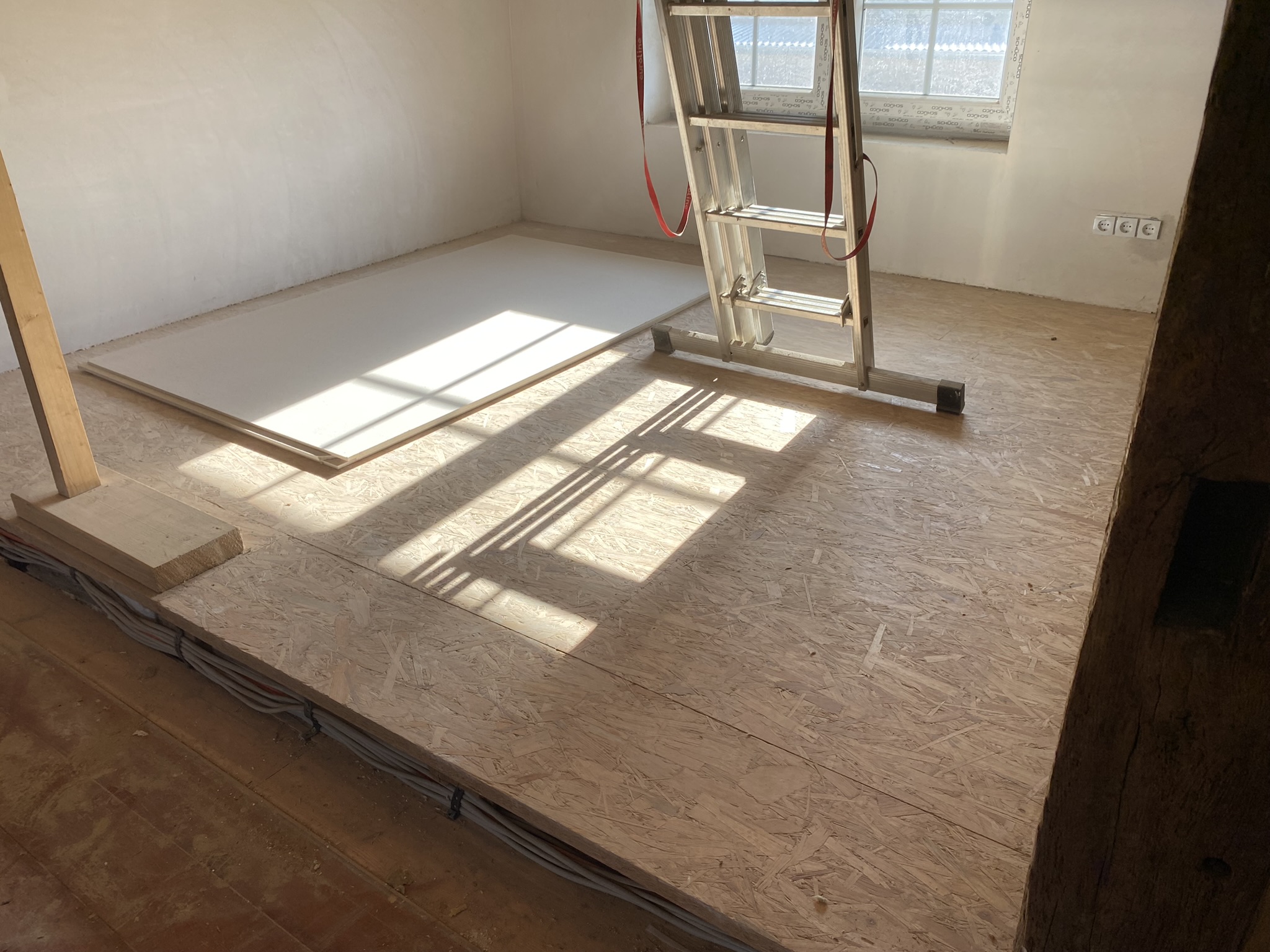

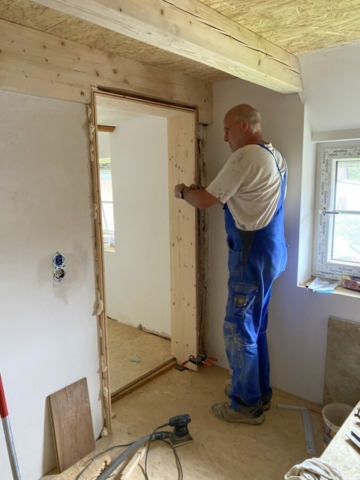

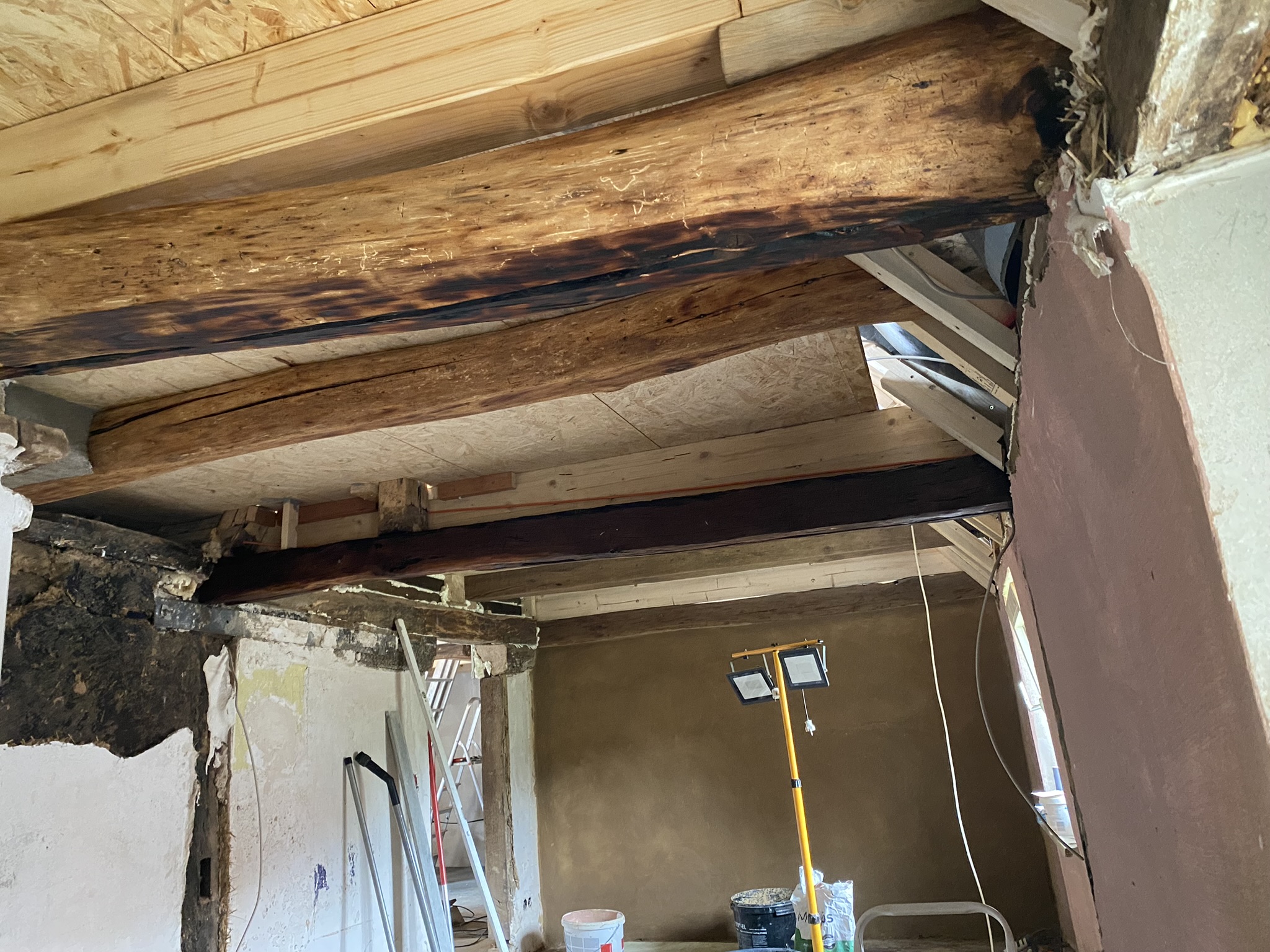

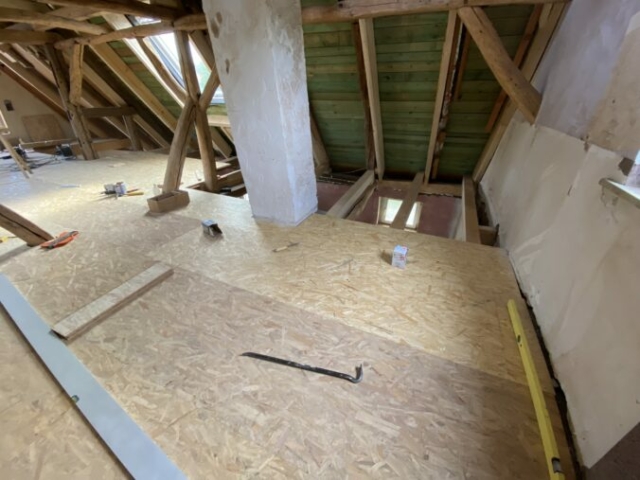

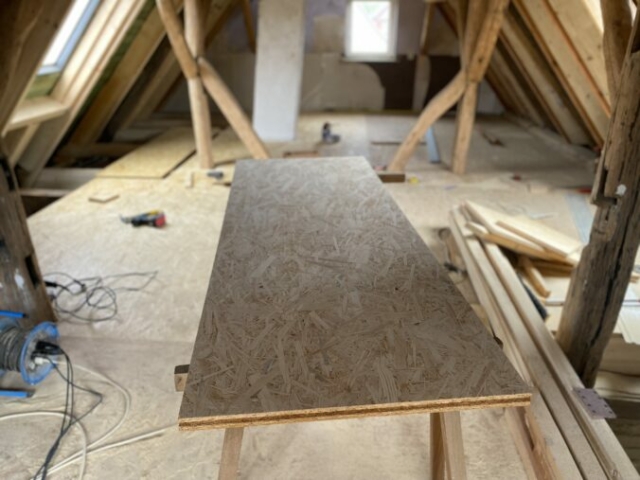

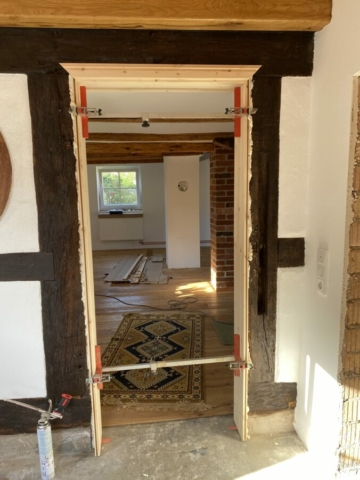

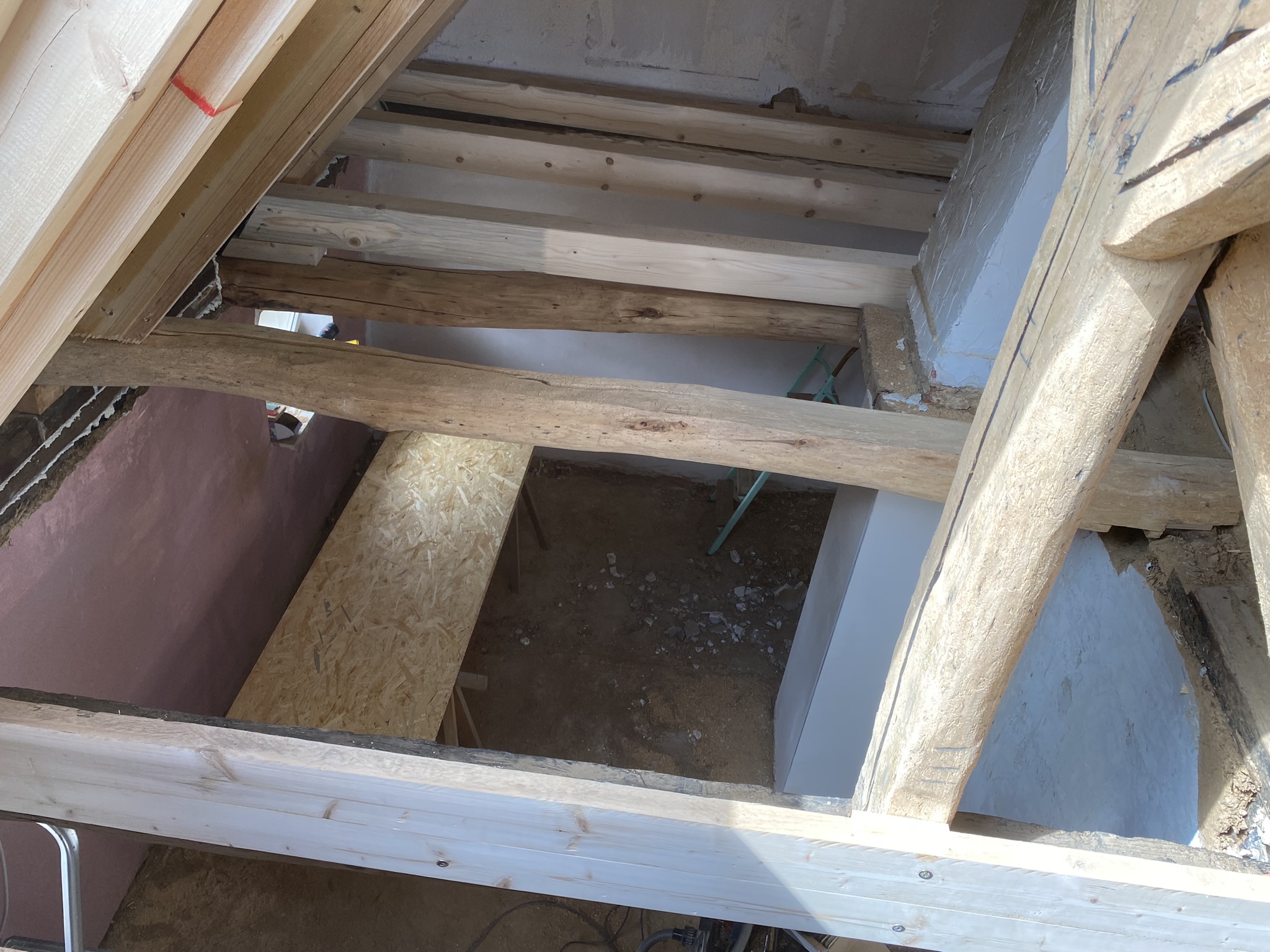

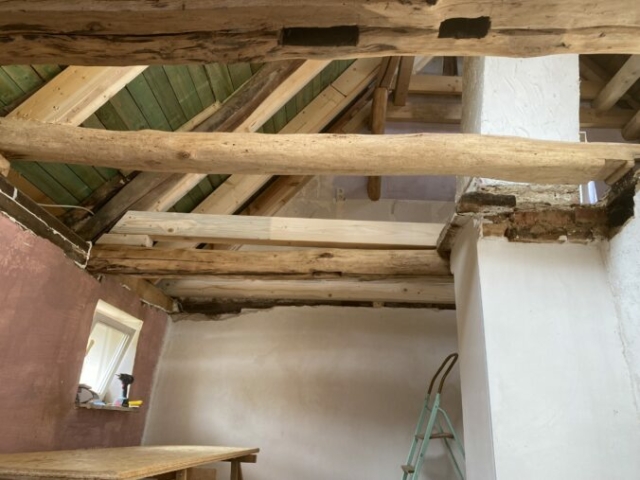

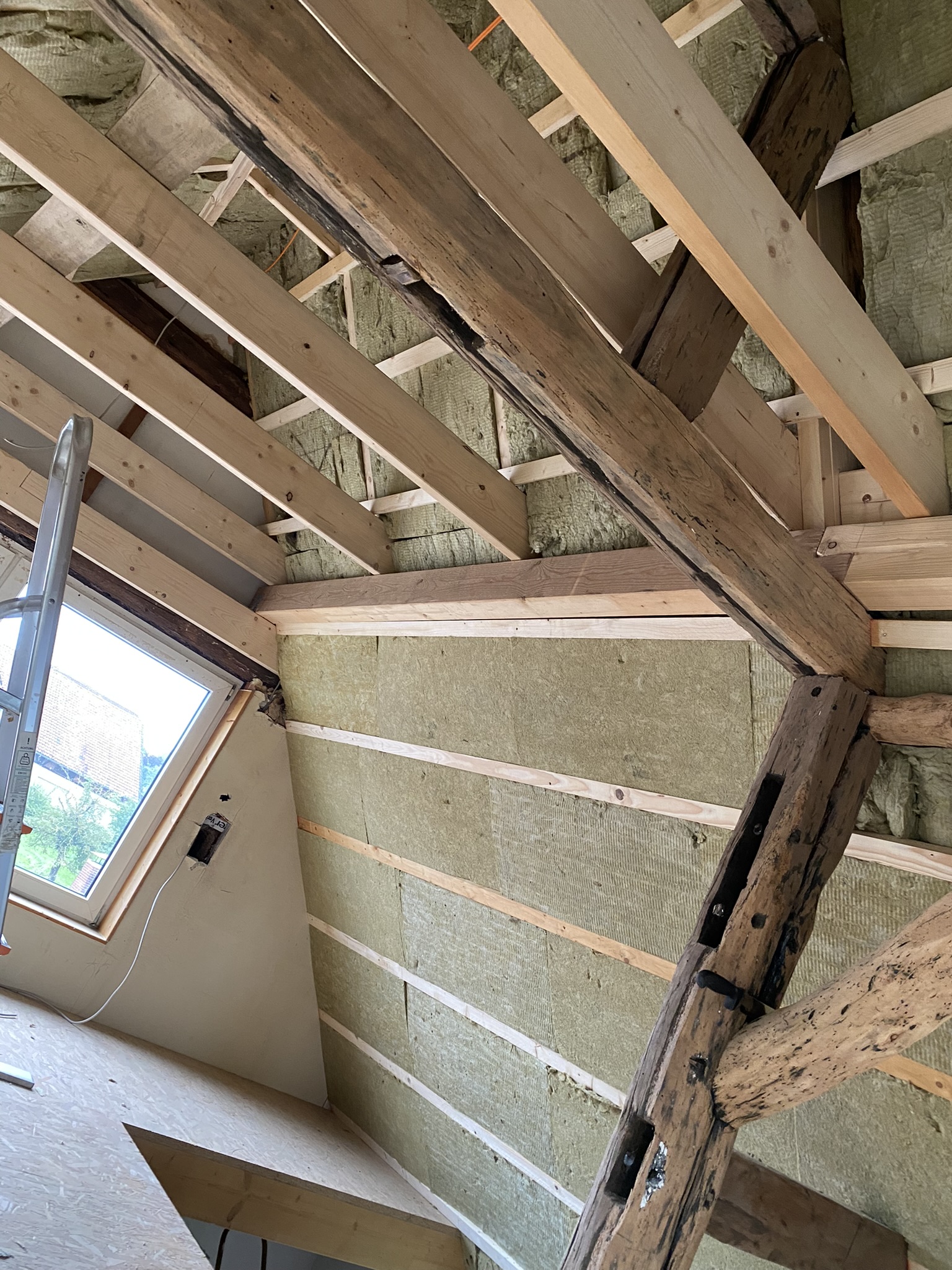

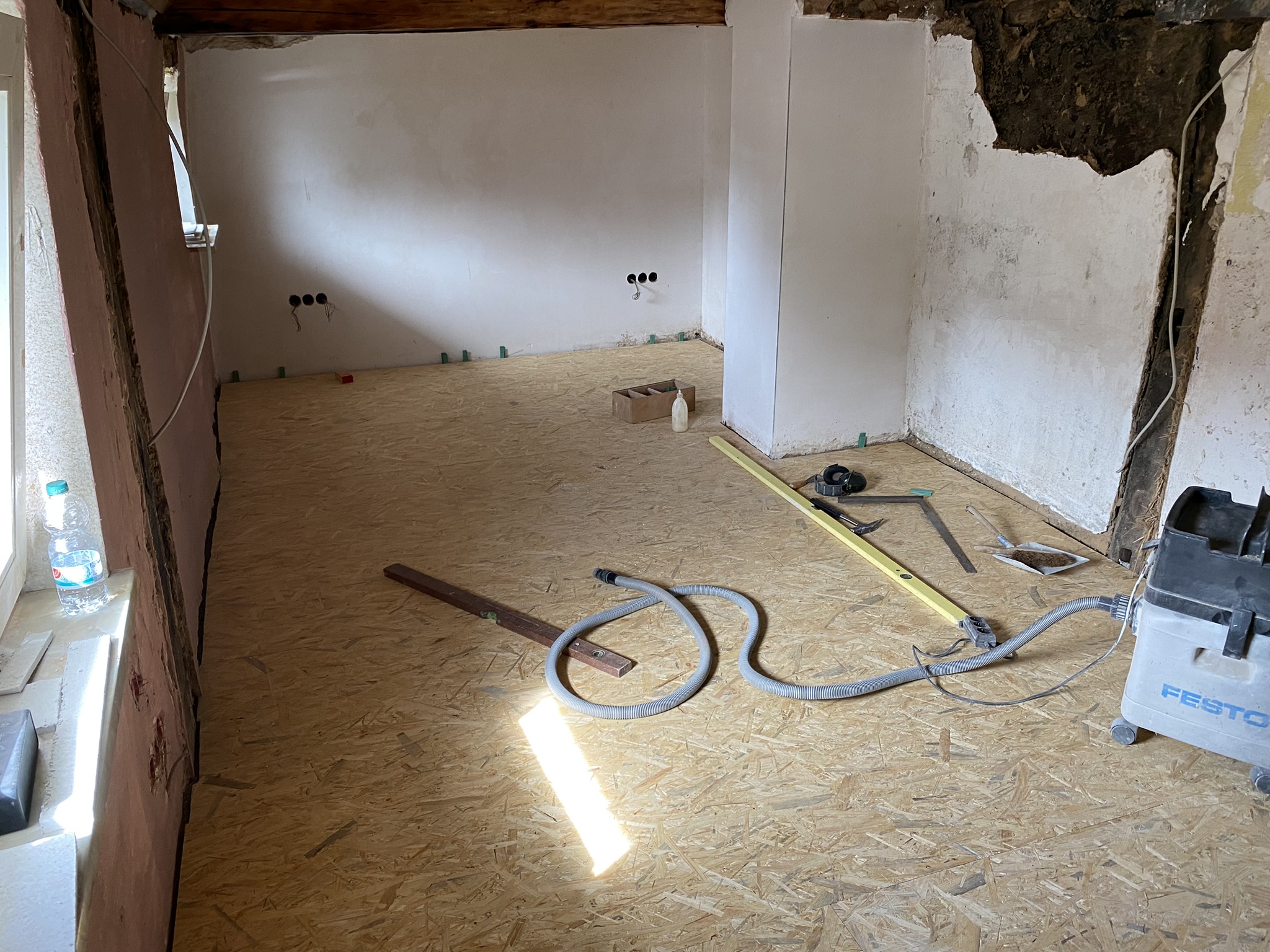

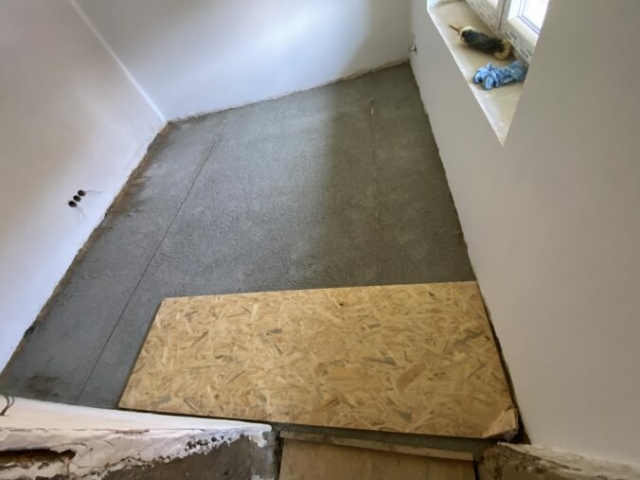

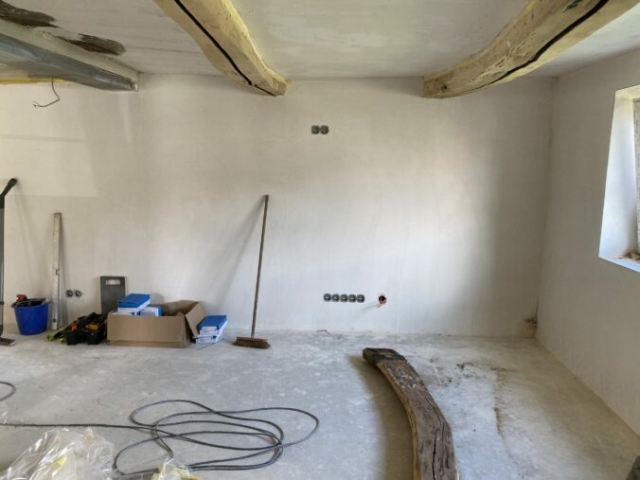

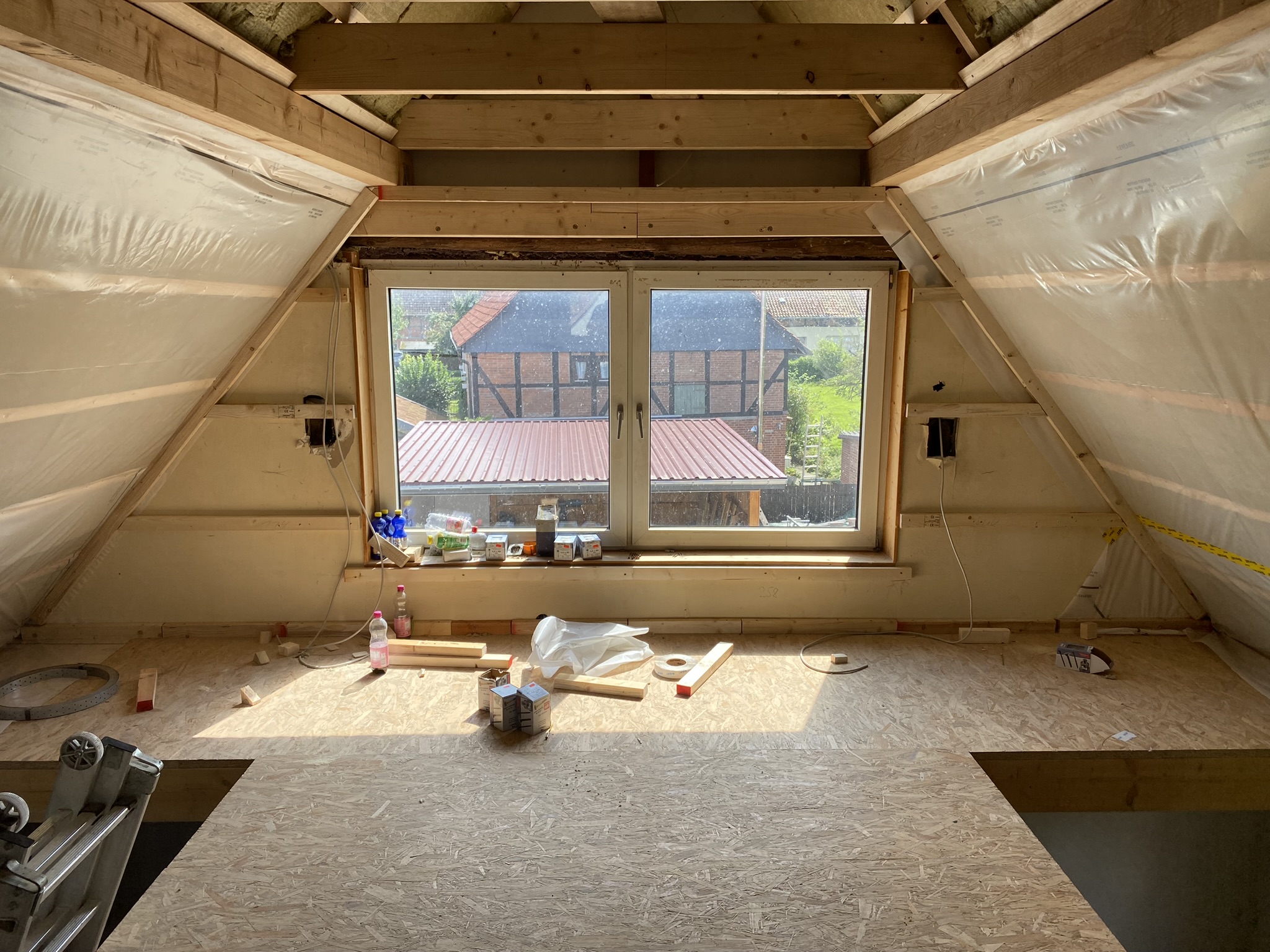

Wochenende 39 27. August 2023 / herbst Erledigte Arbeiten am 39. Wochenende Dach weiter gedämmt Heizkörper im EG angeschlossen Fermacell an Dachschräge im Schlafzimmer angepasst OSB-Bodenplatten im Schlaf- und Gästezimmer verlegt Türrahmen im Gästezimmer eingebaut Balken geschliffen und lasiert Teppich im Arbeitszimmer entfernt Fermacell-Platten ins 2. OG getragen Decke im Gästezimmer gestrichen Fenster im EG geputzt Allgemein aufgeräumt und sauber gemacht

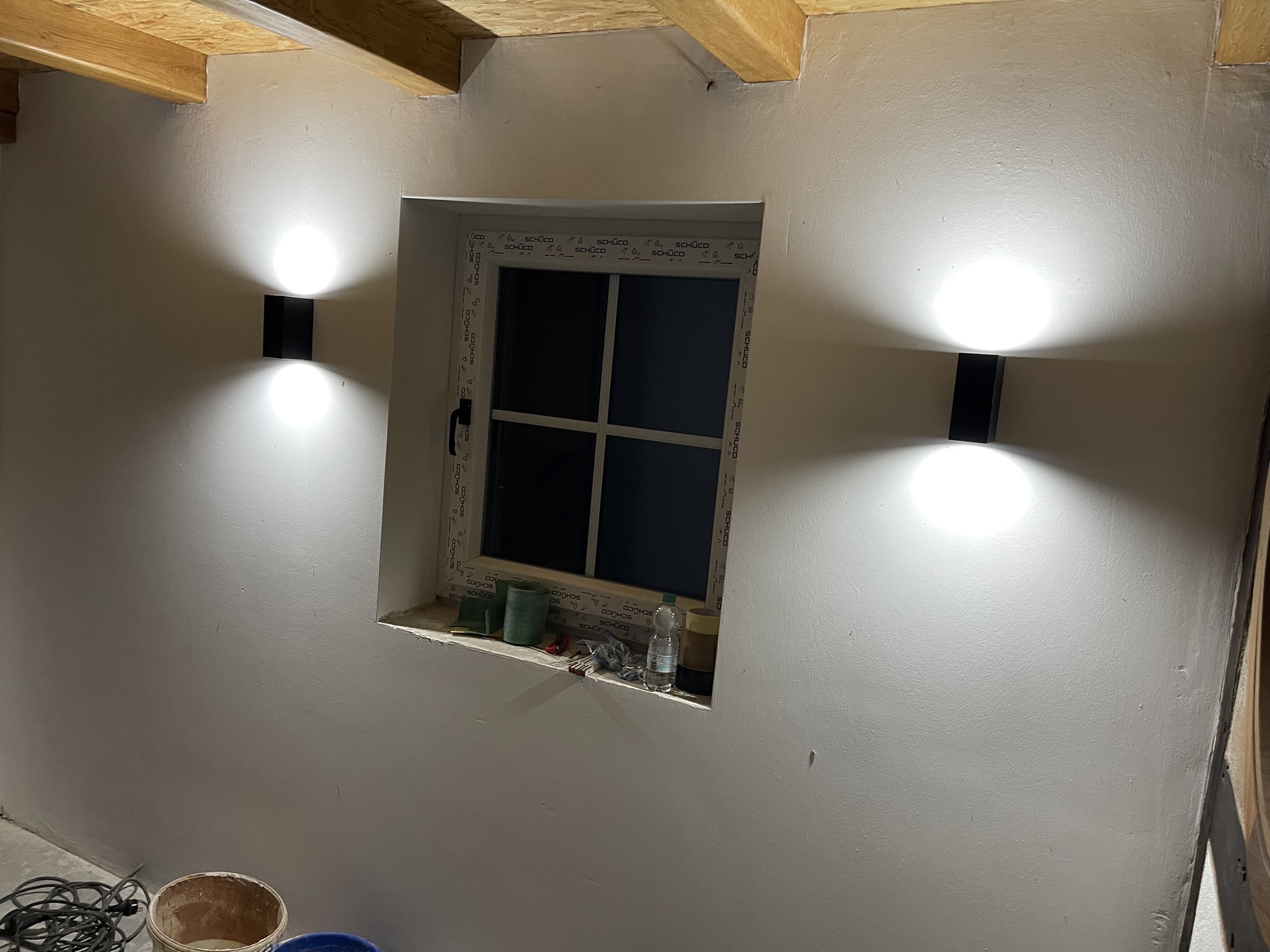

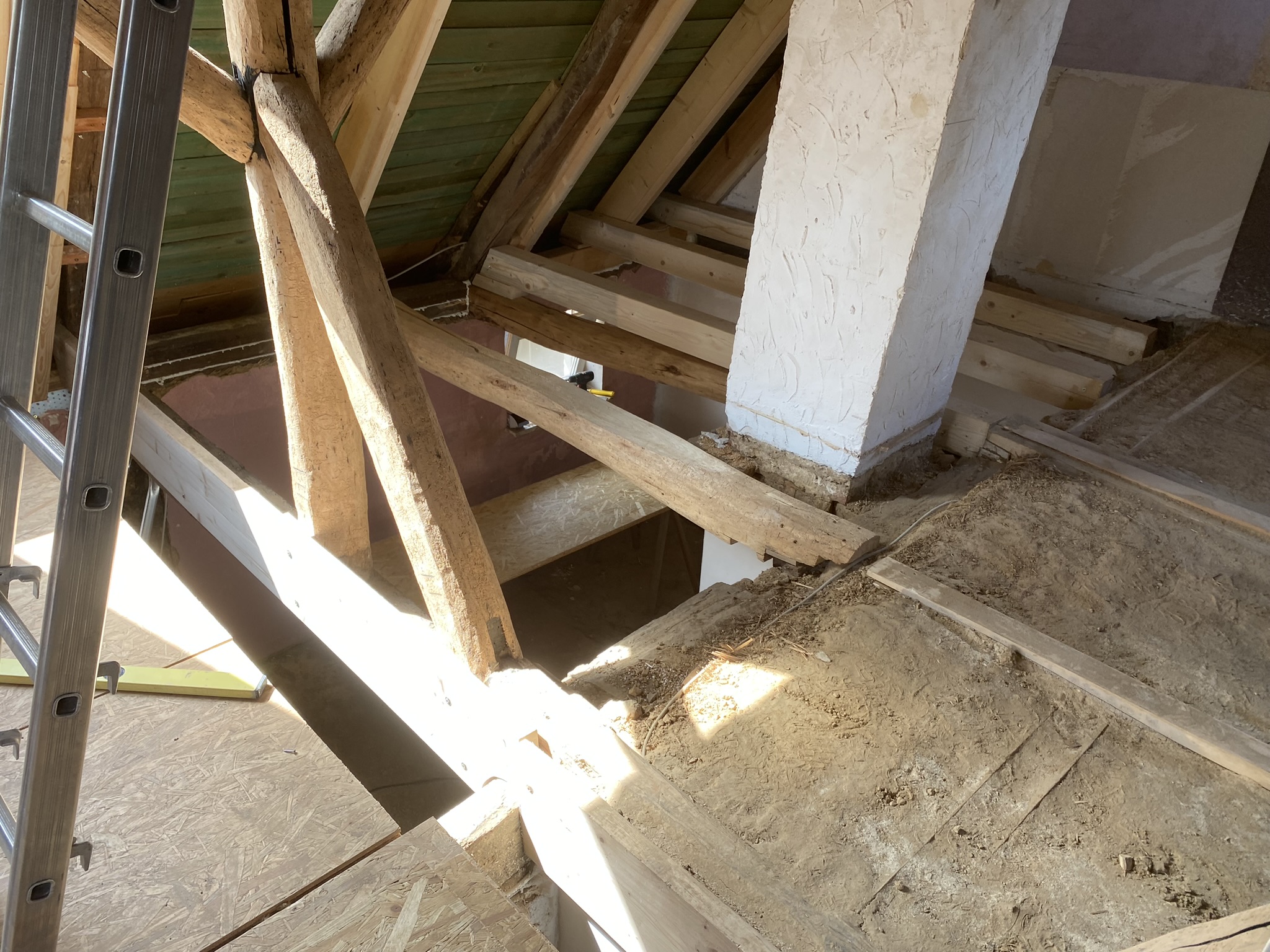

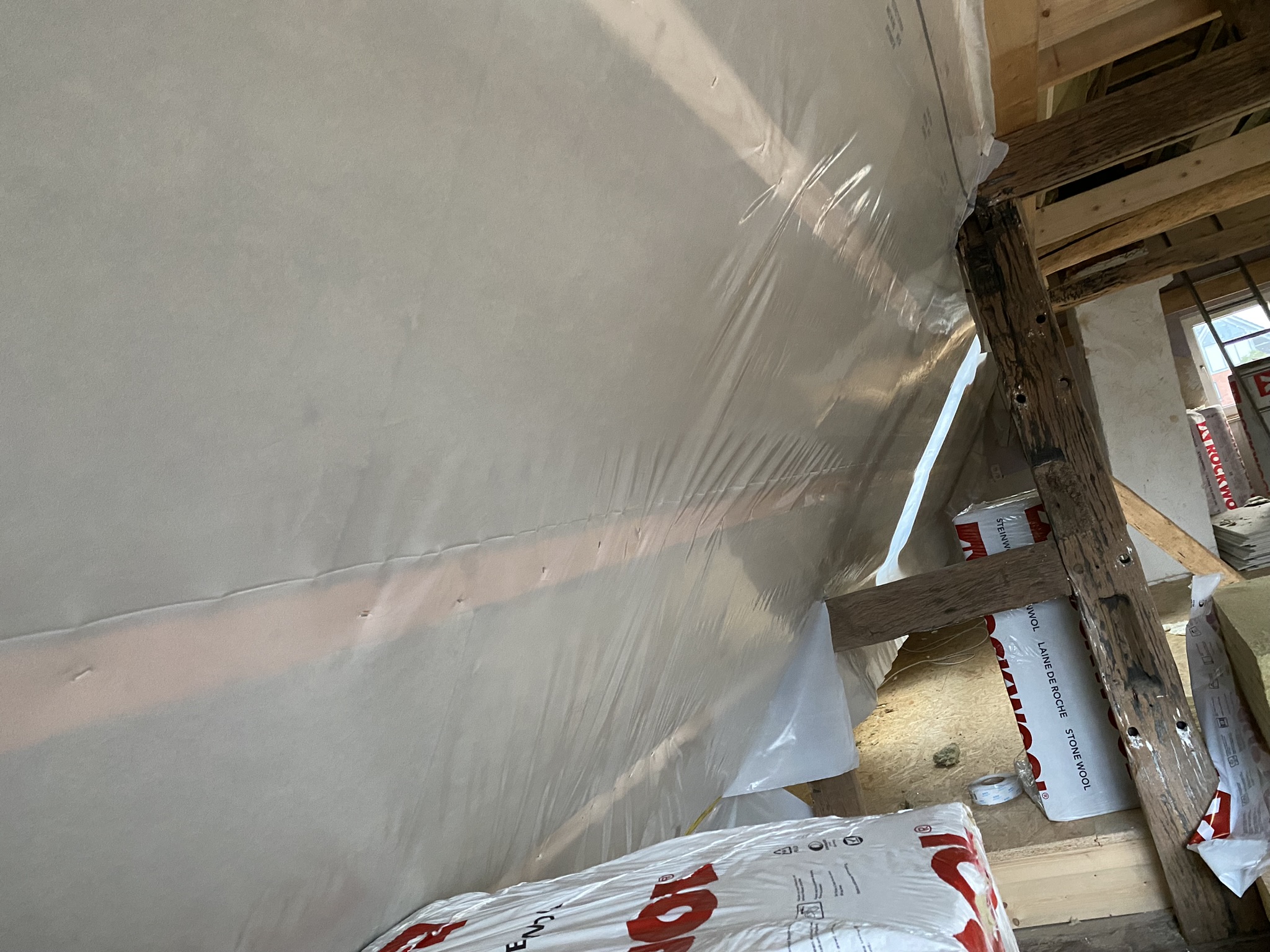

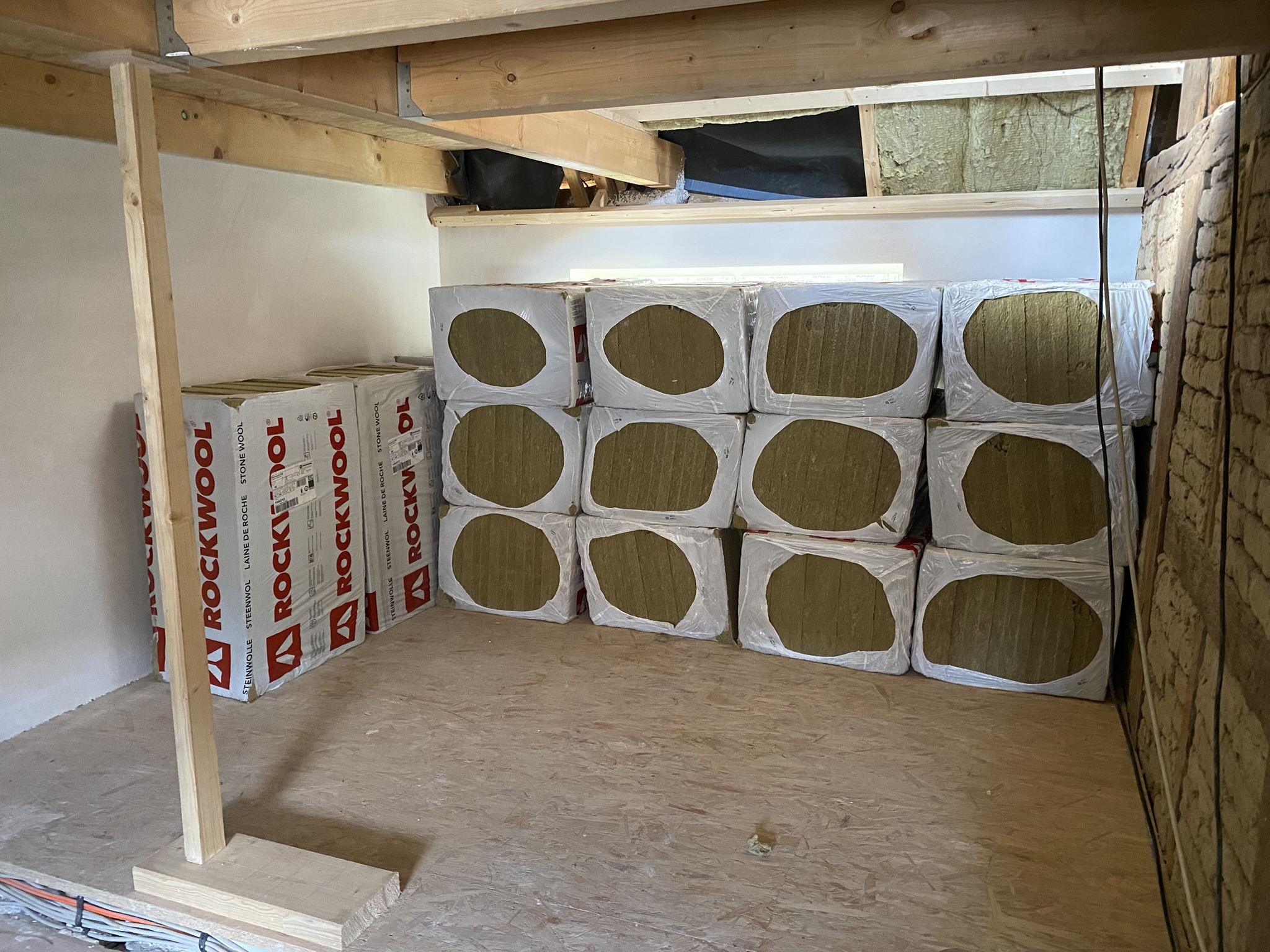

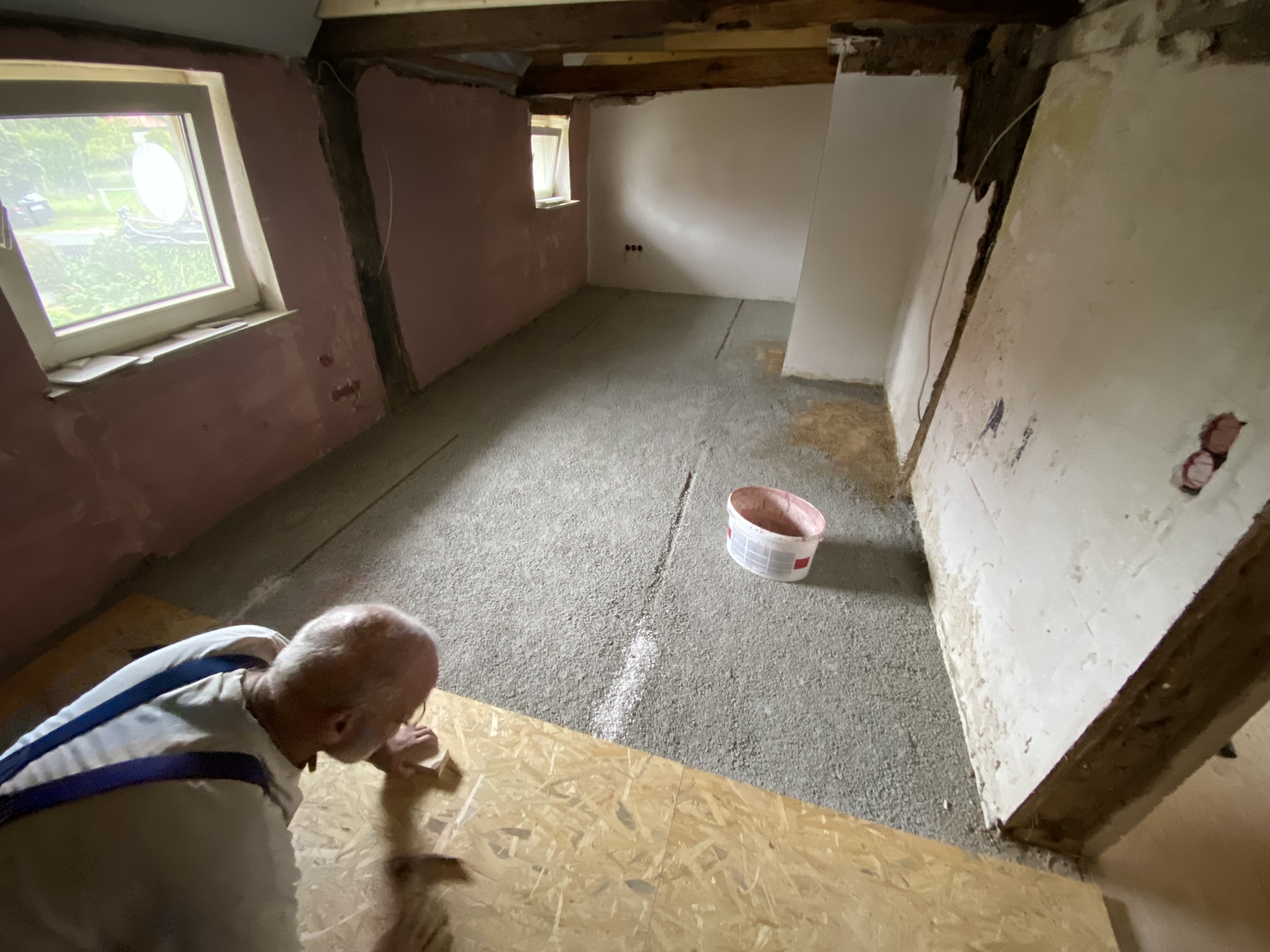

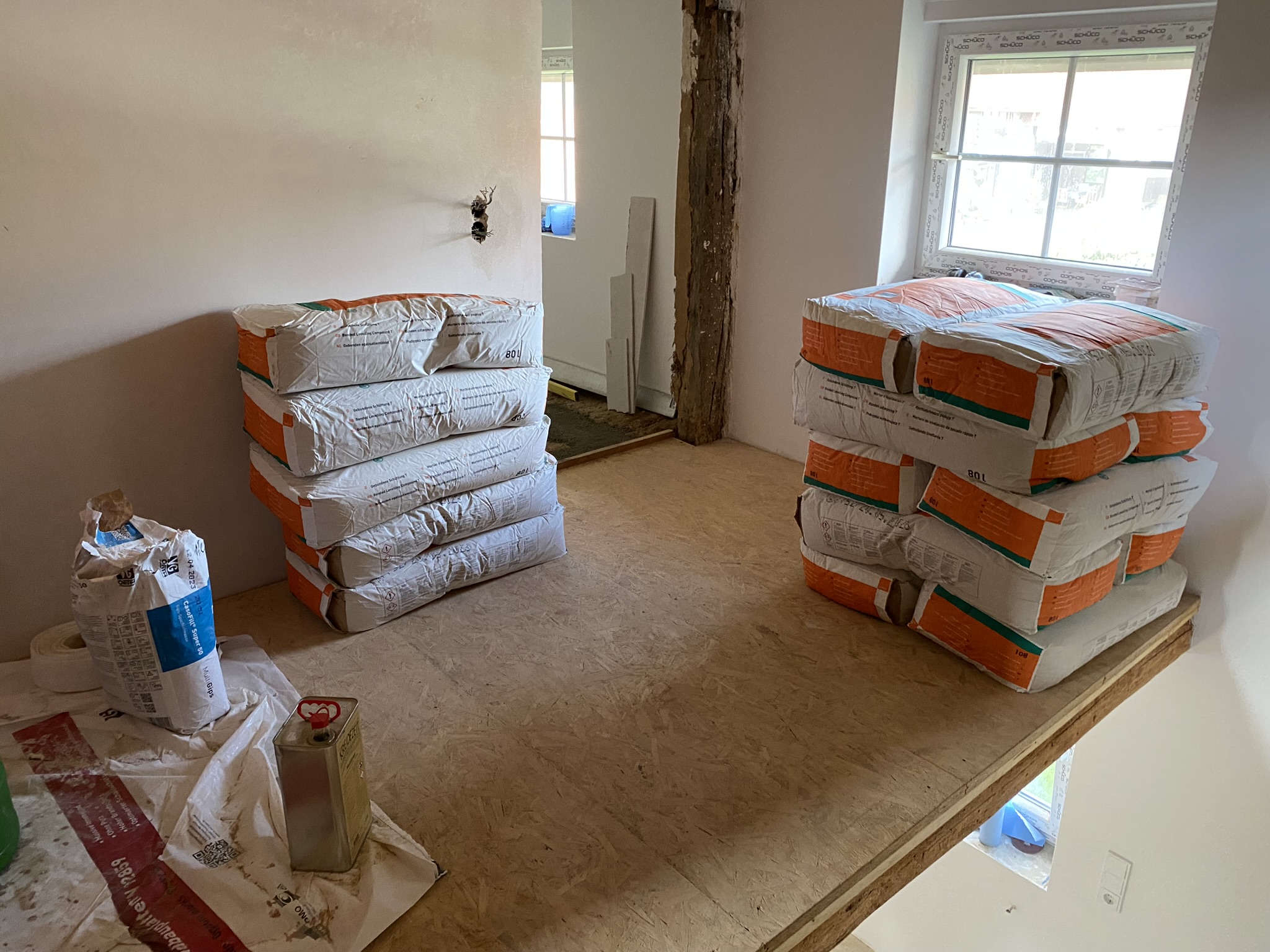

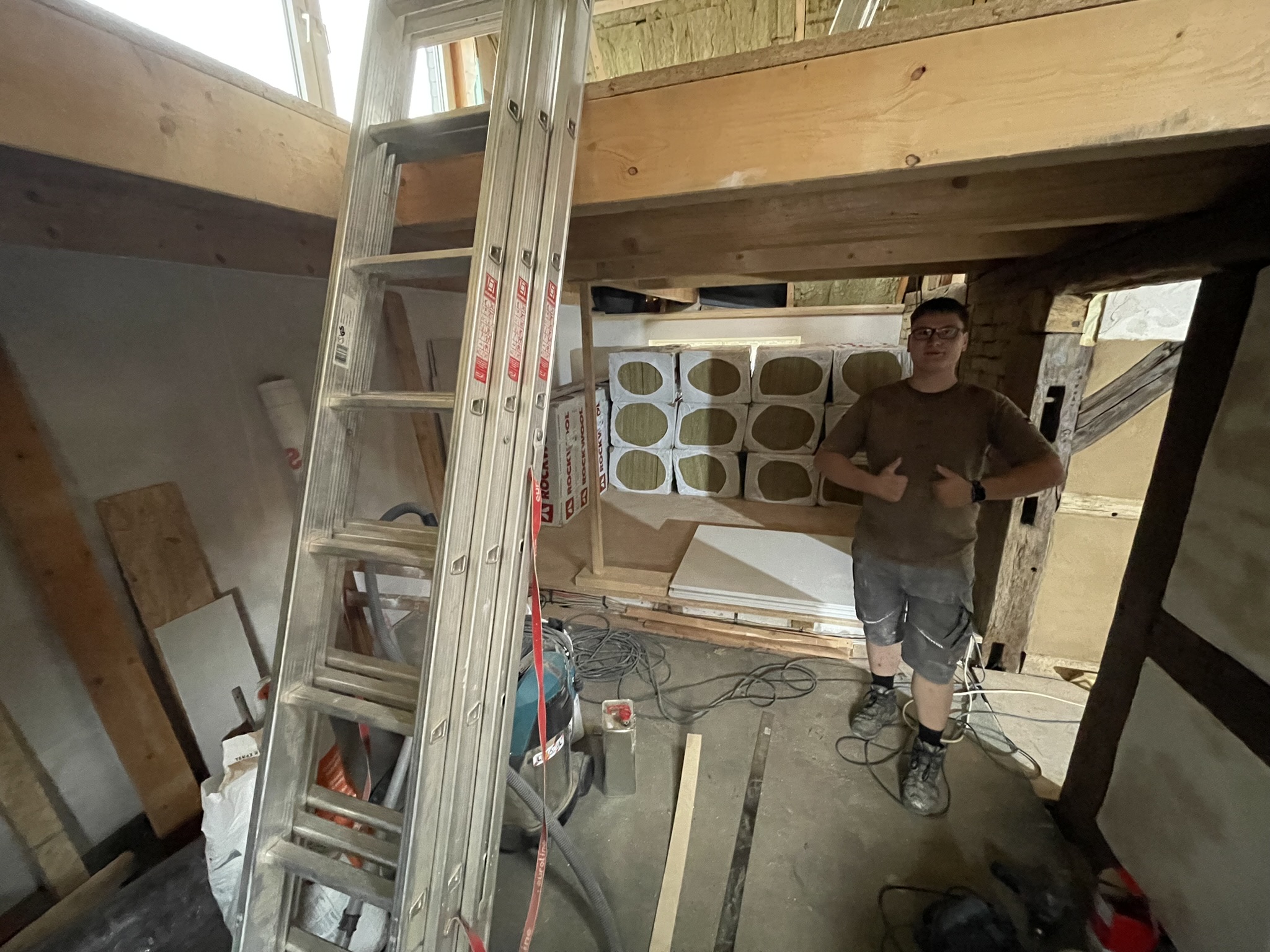

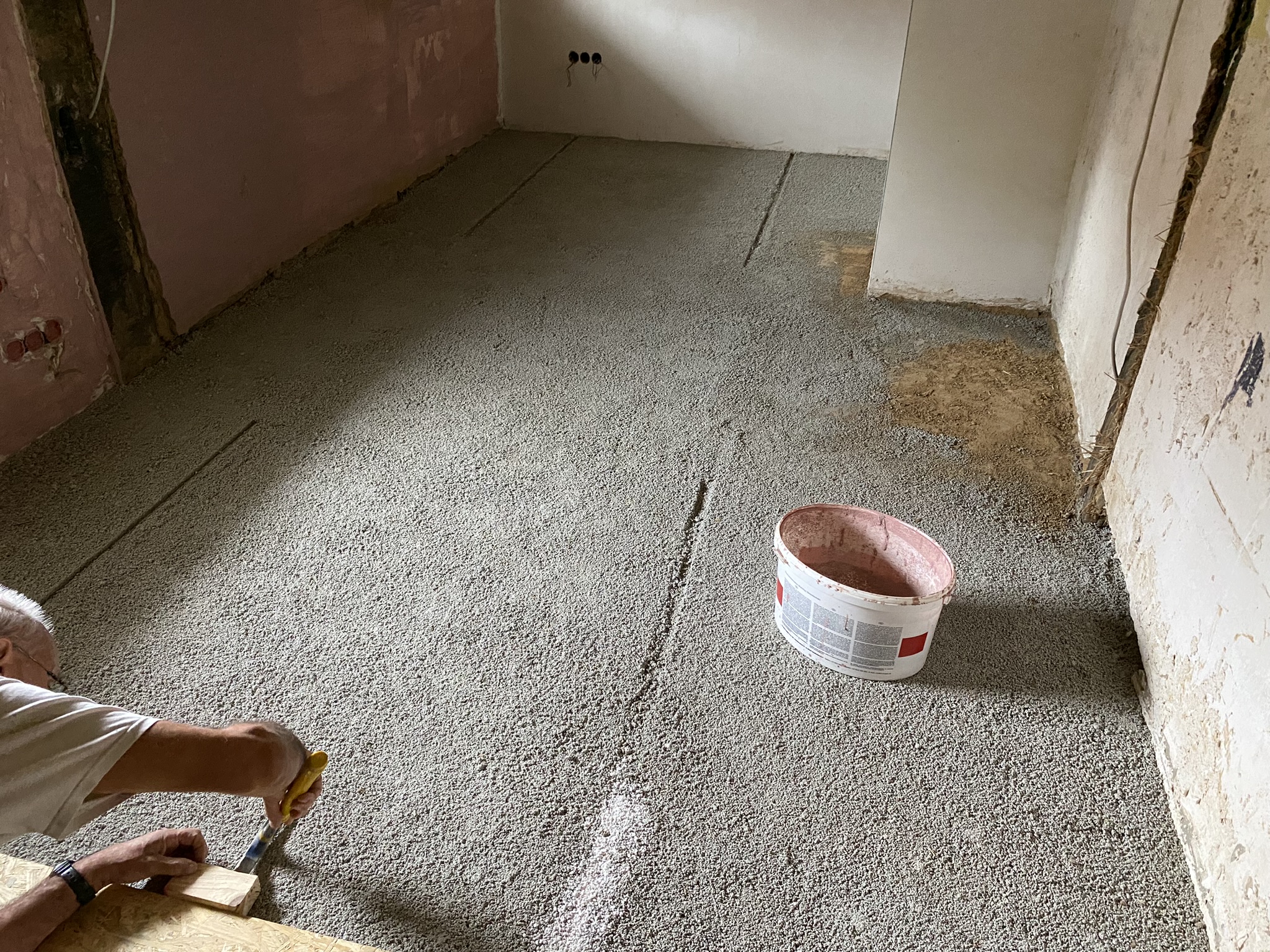

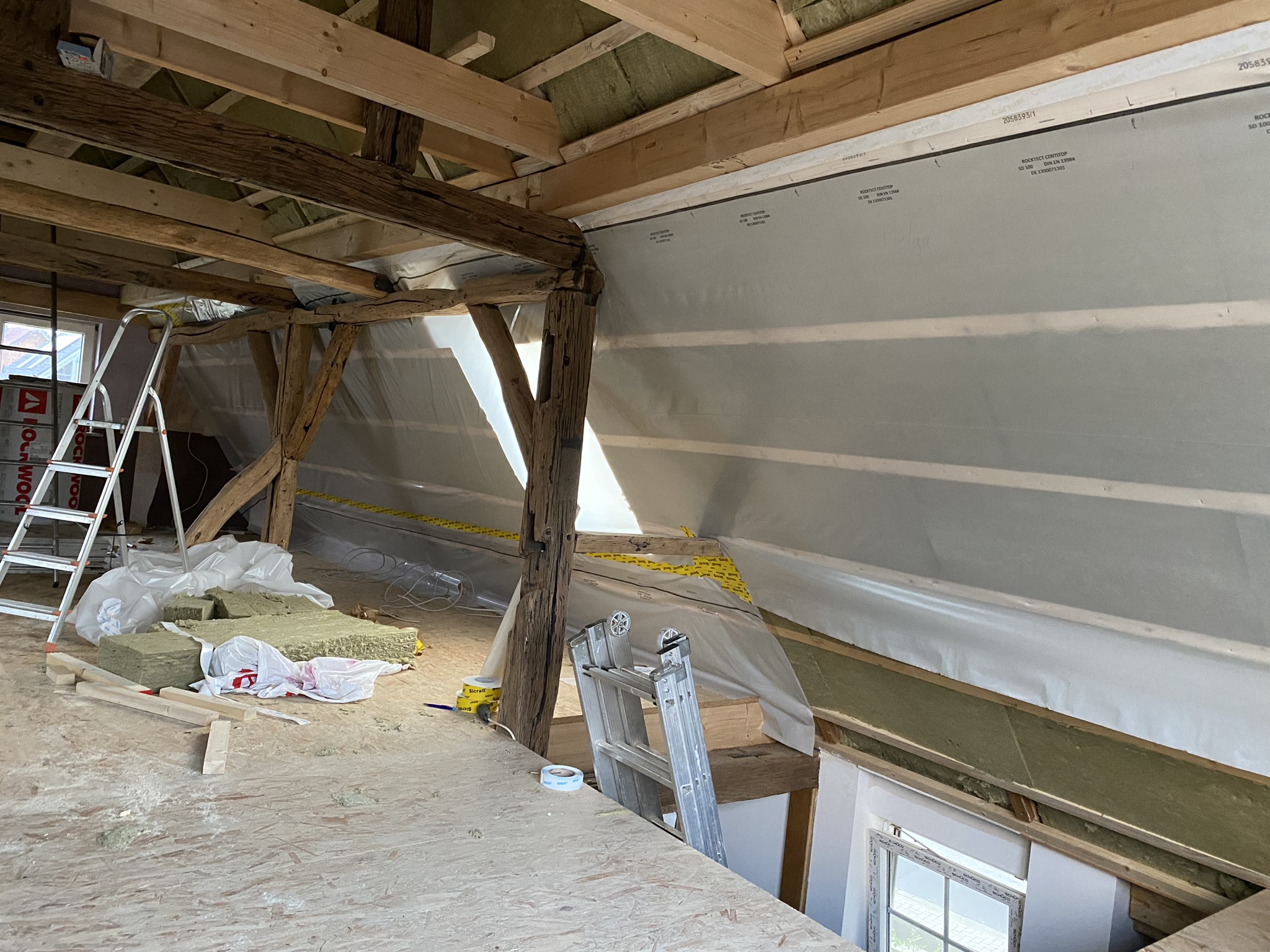

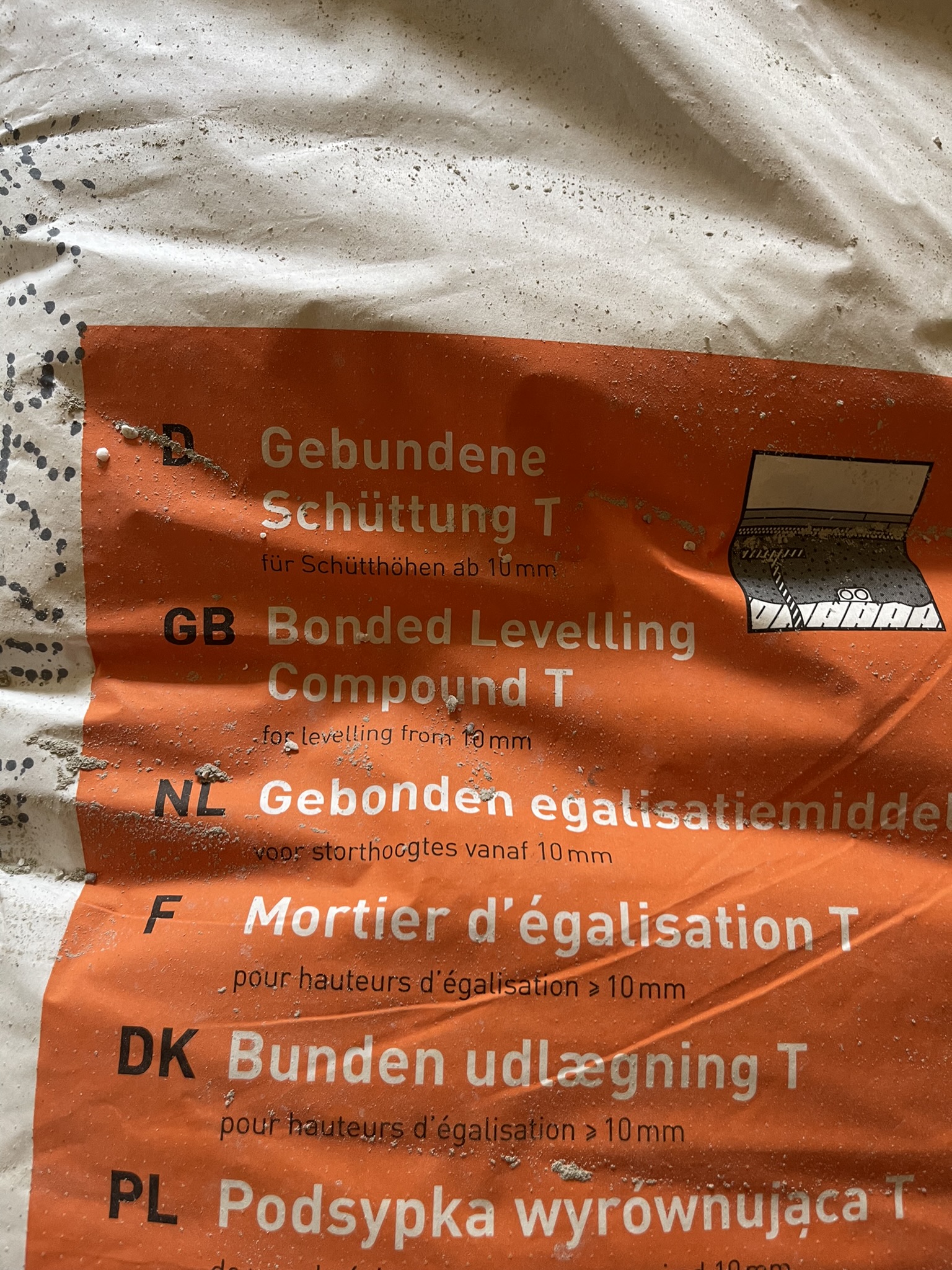

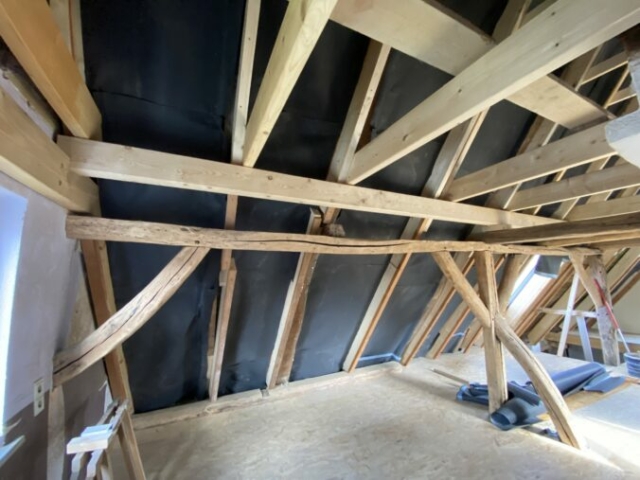

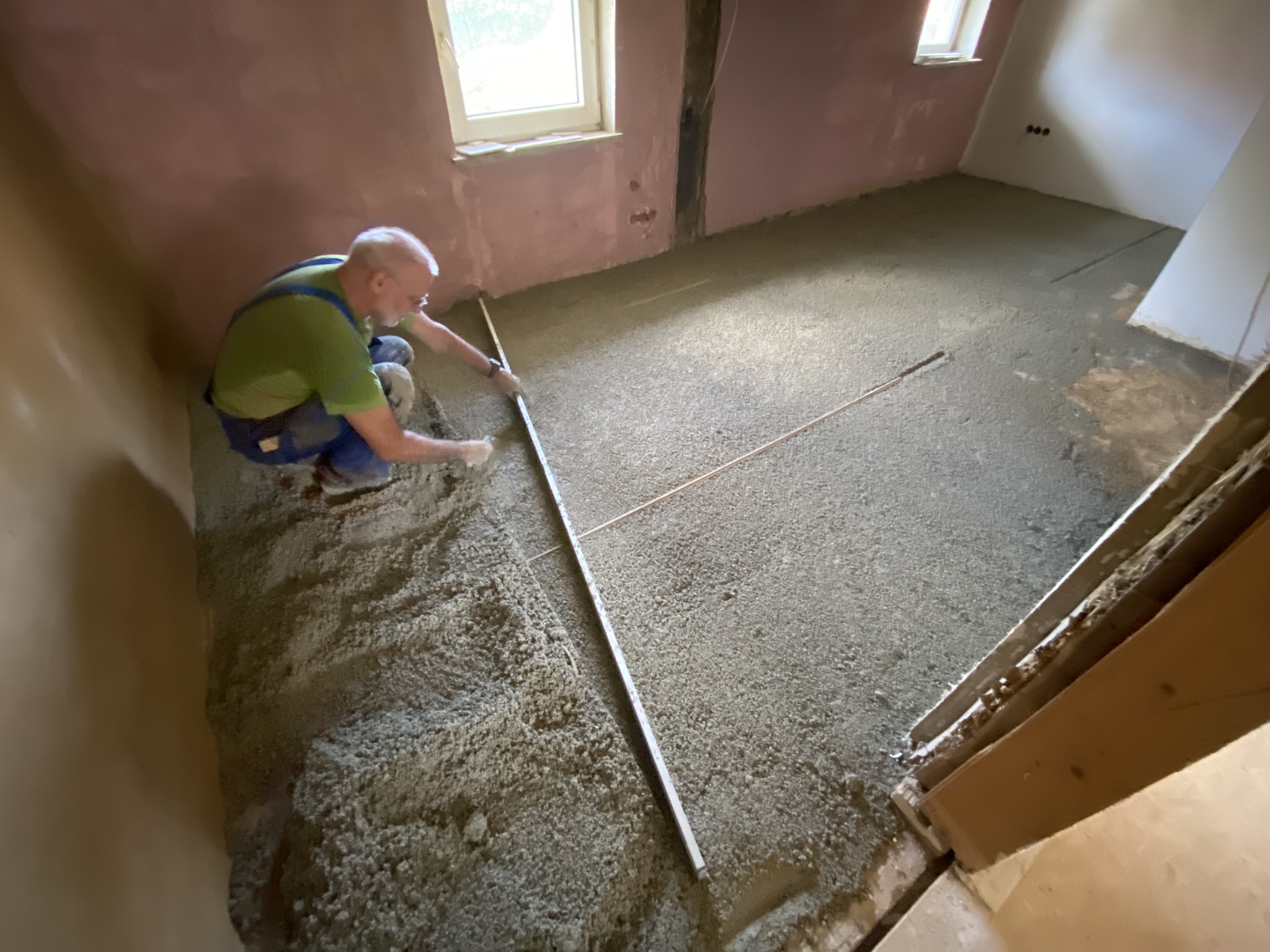

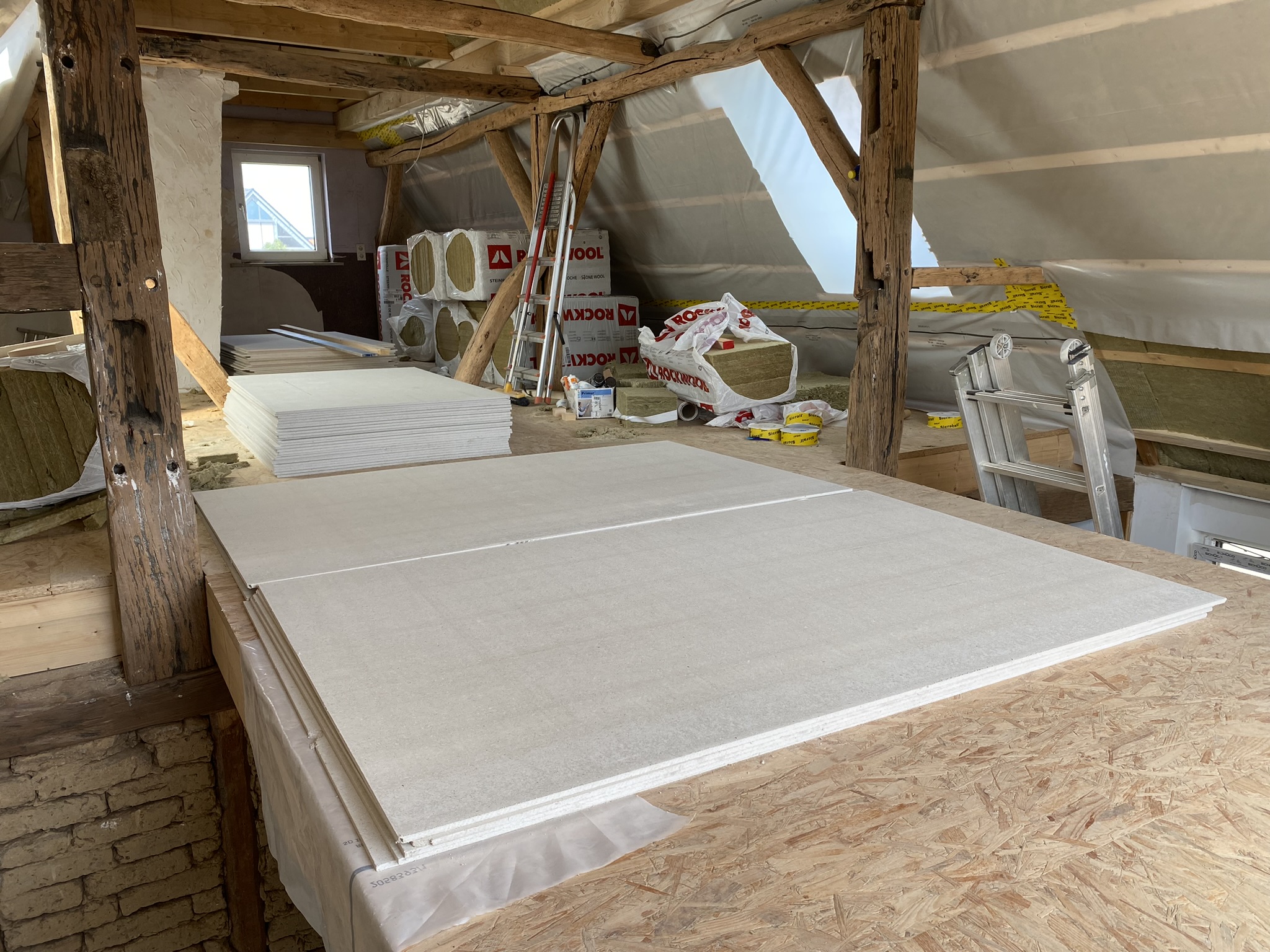

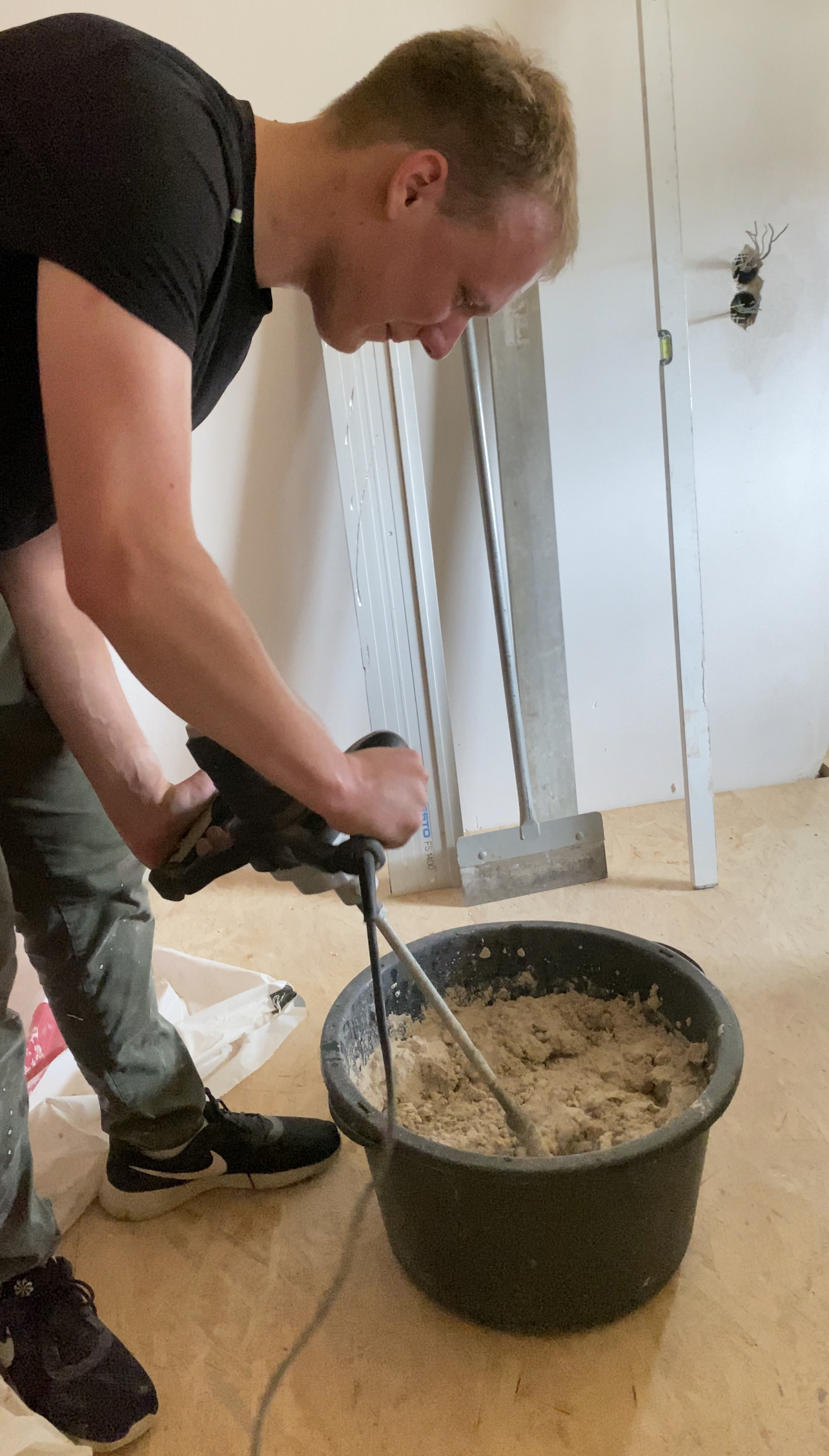

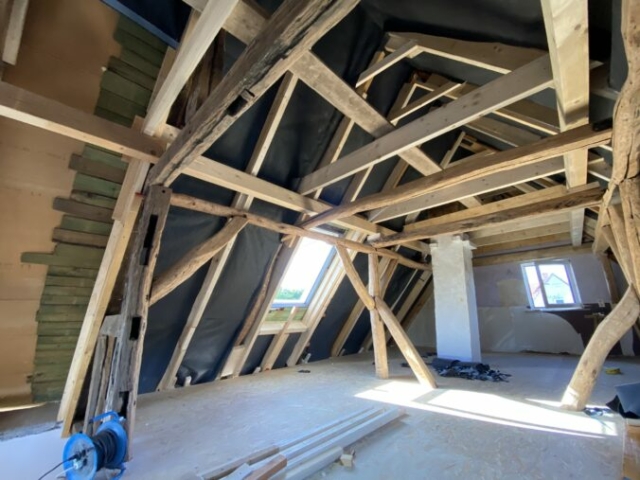

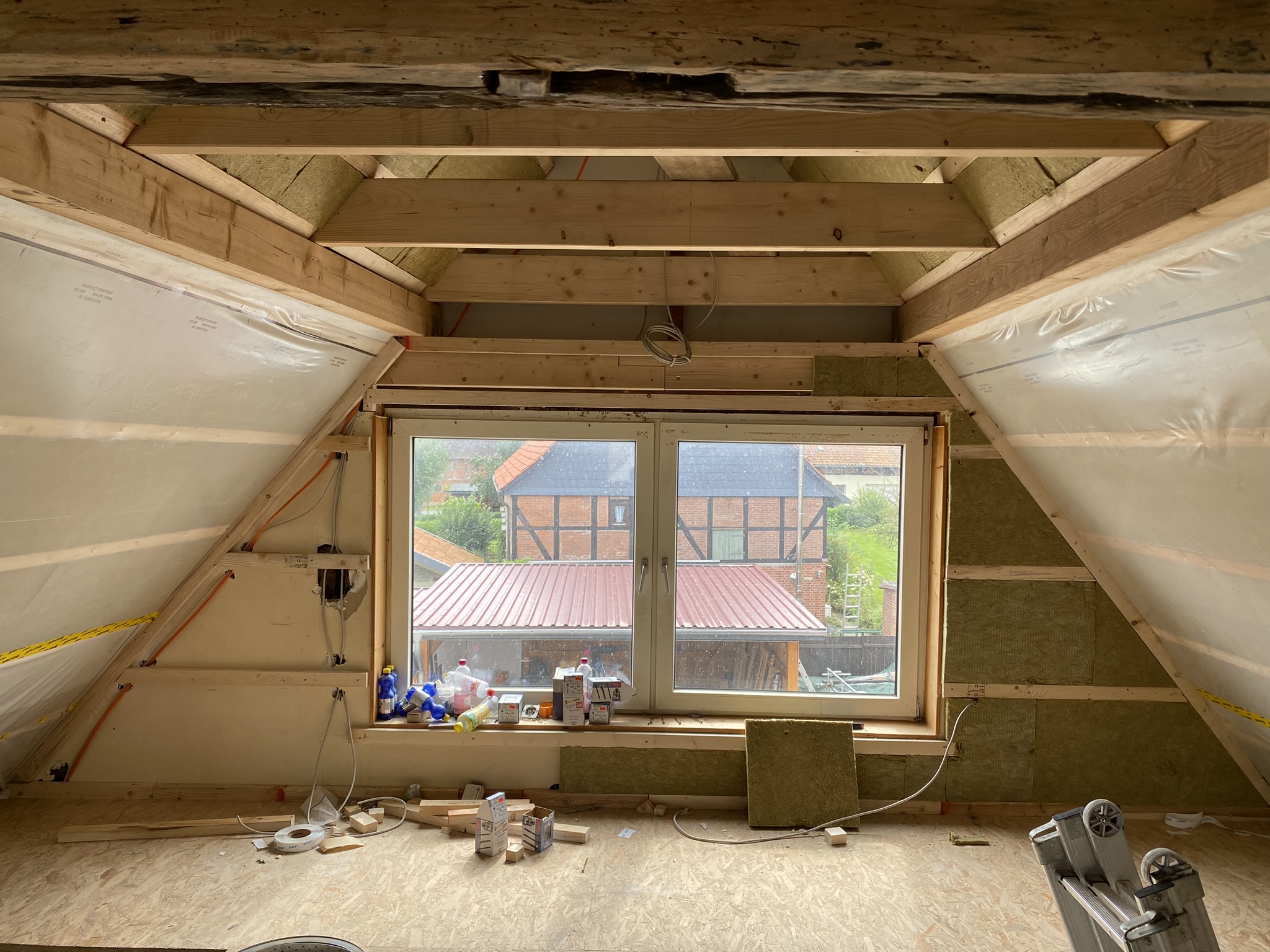

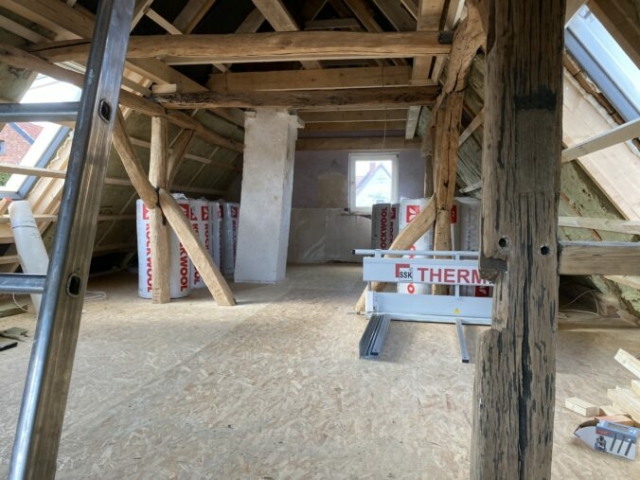

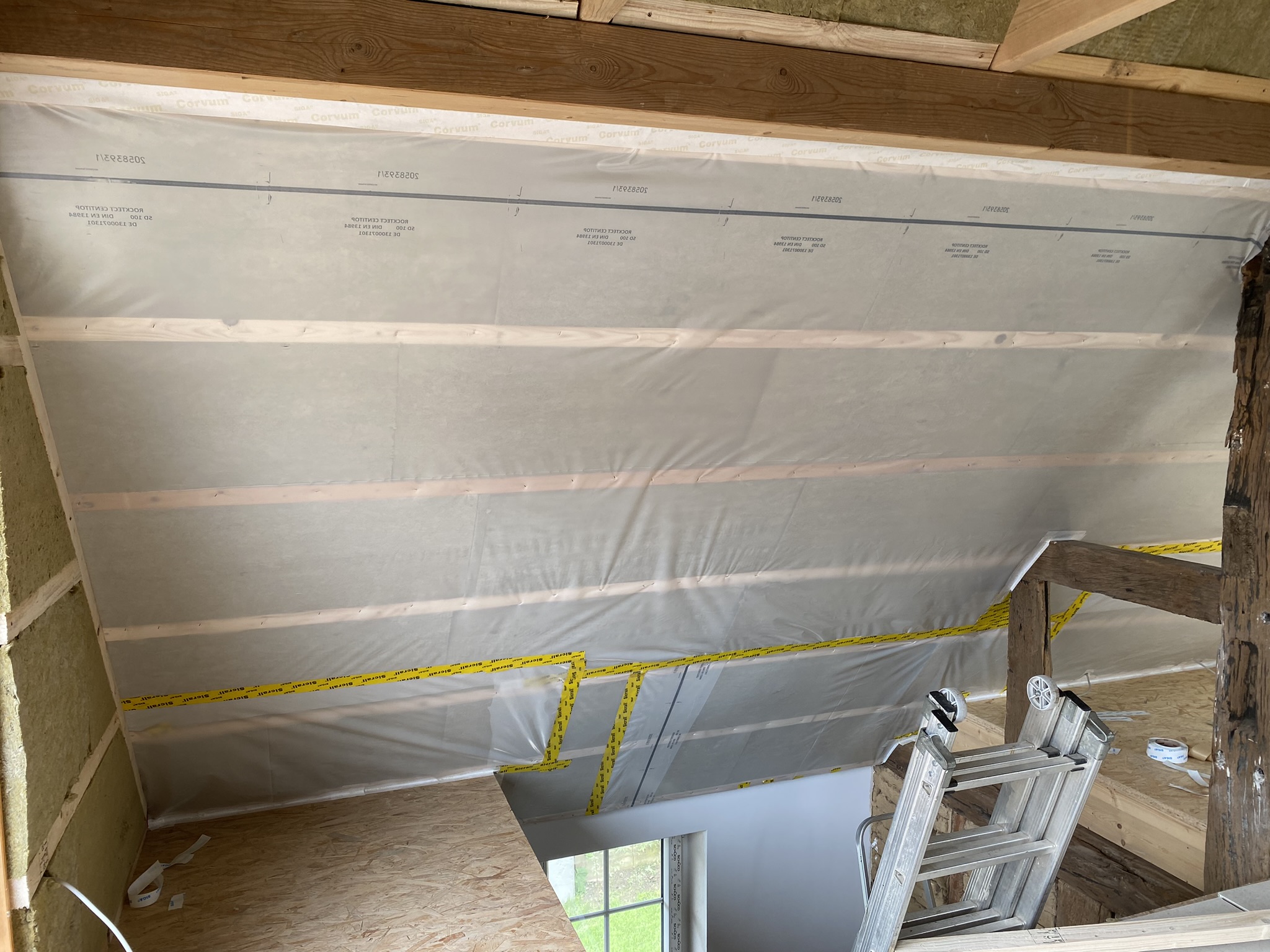

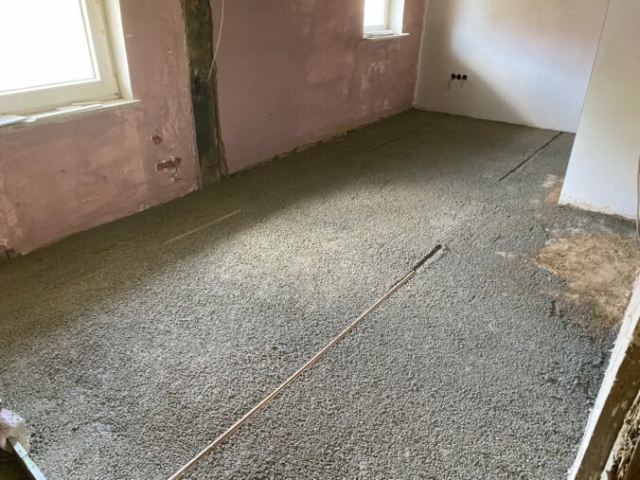

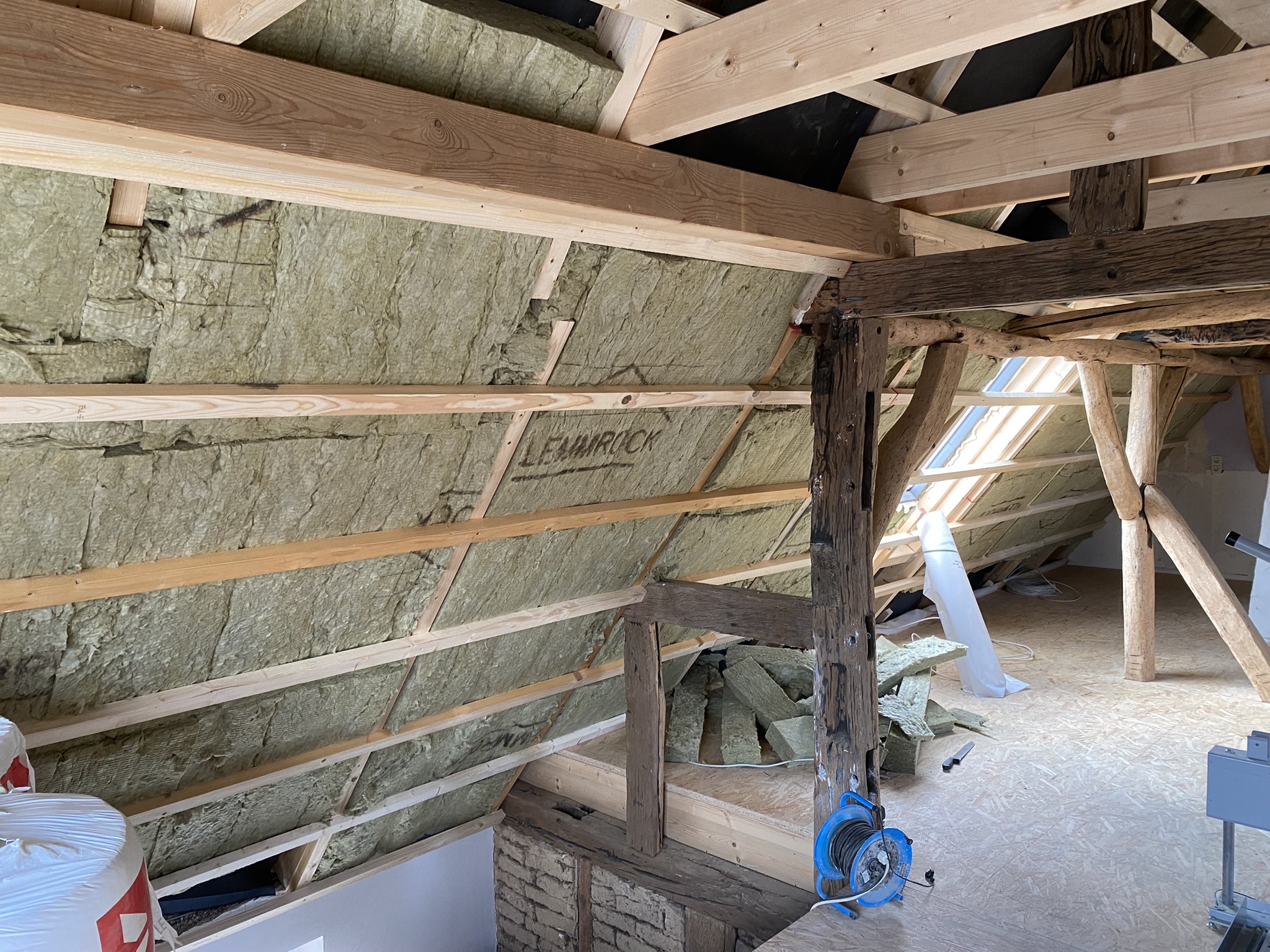

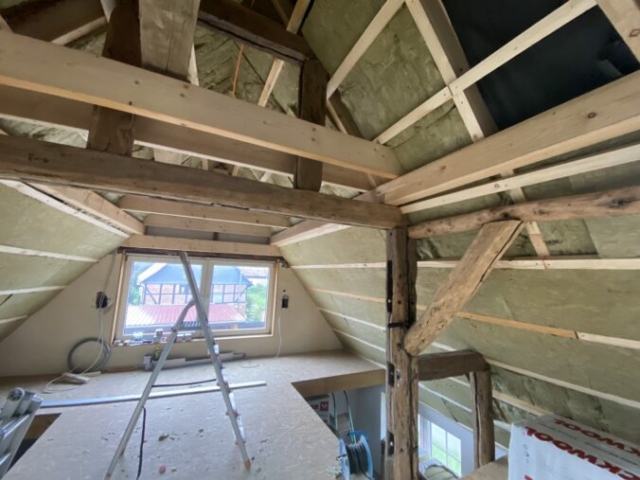

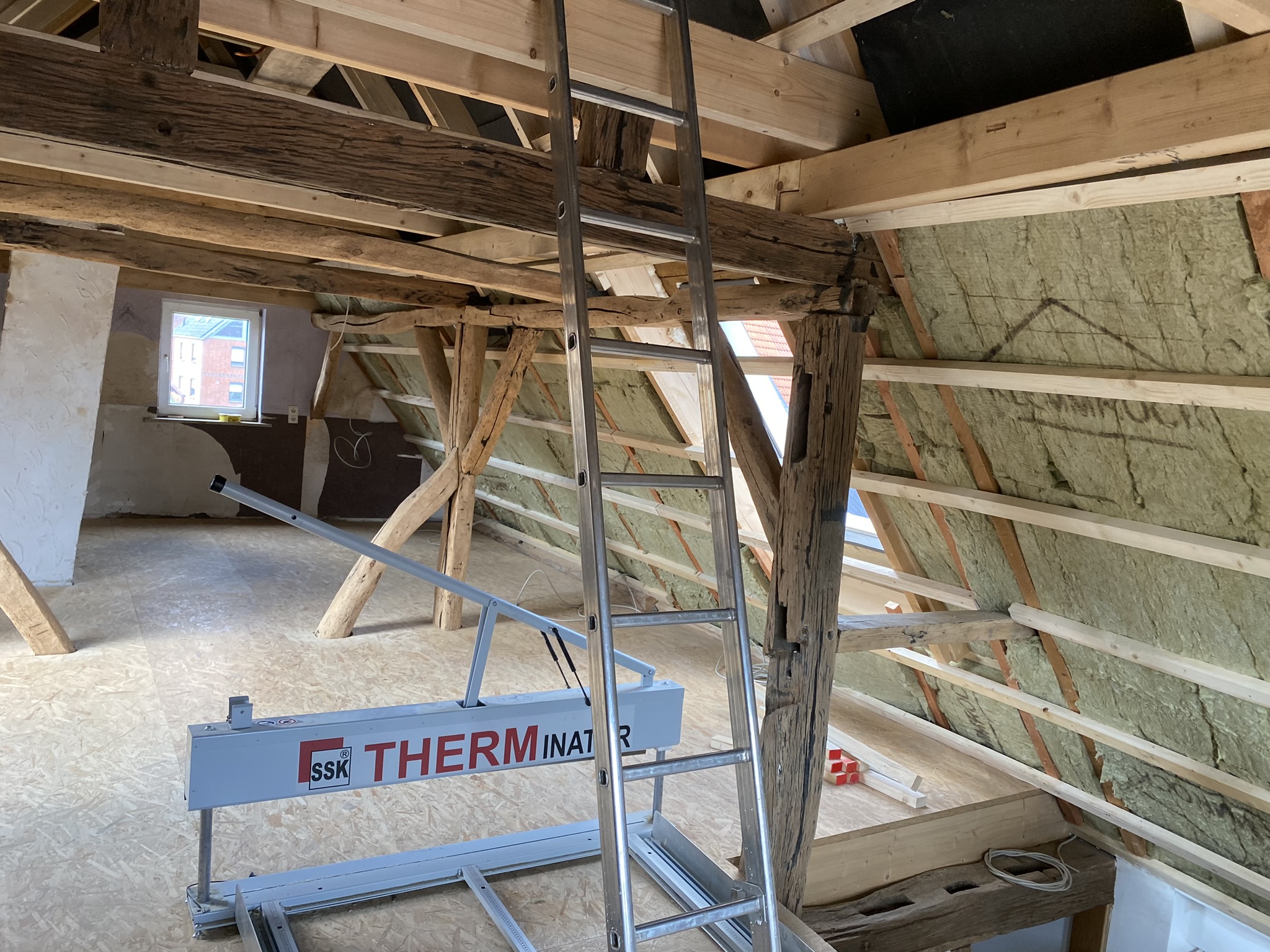

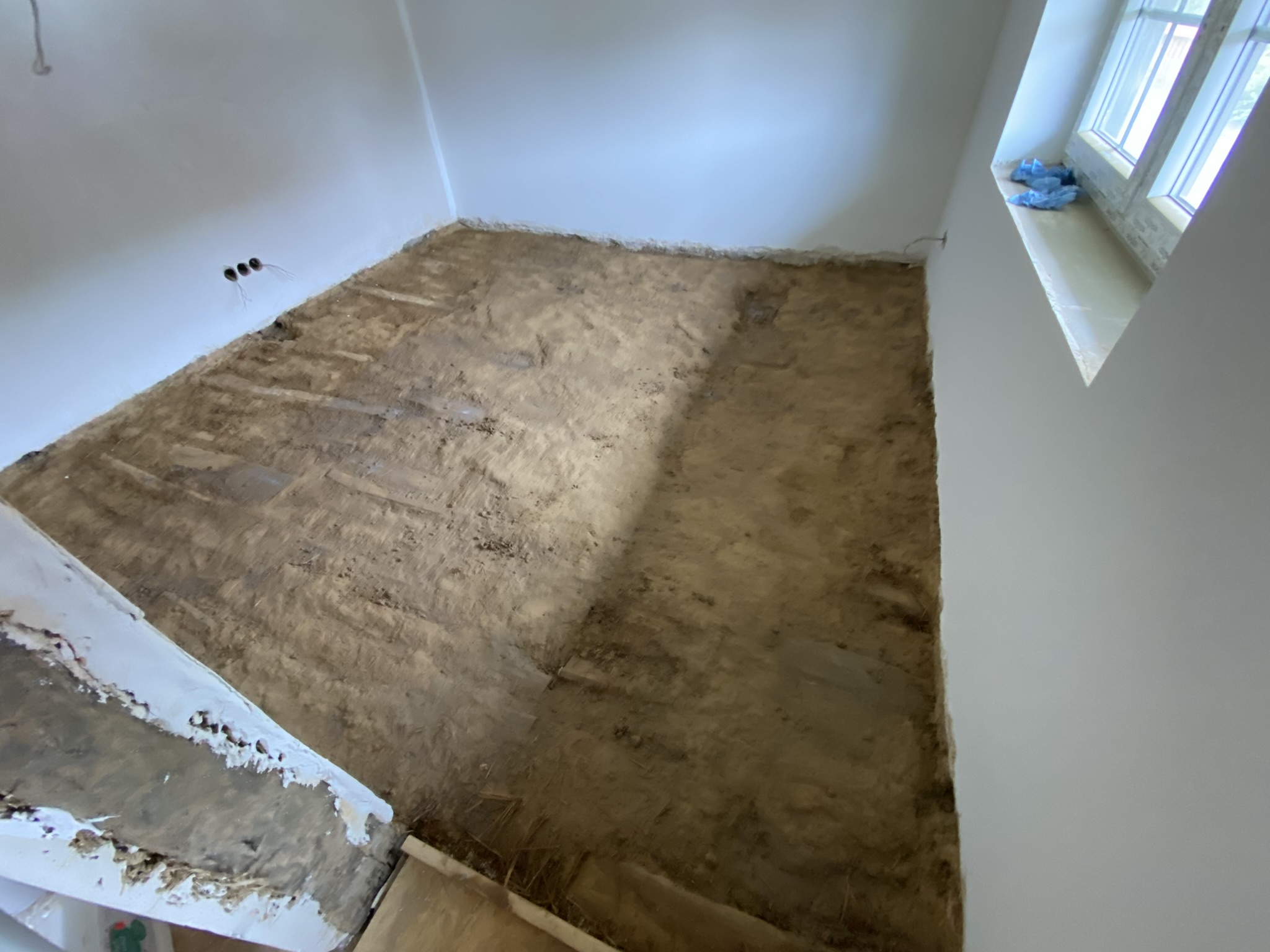

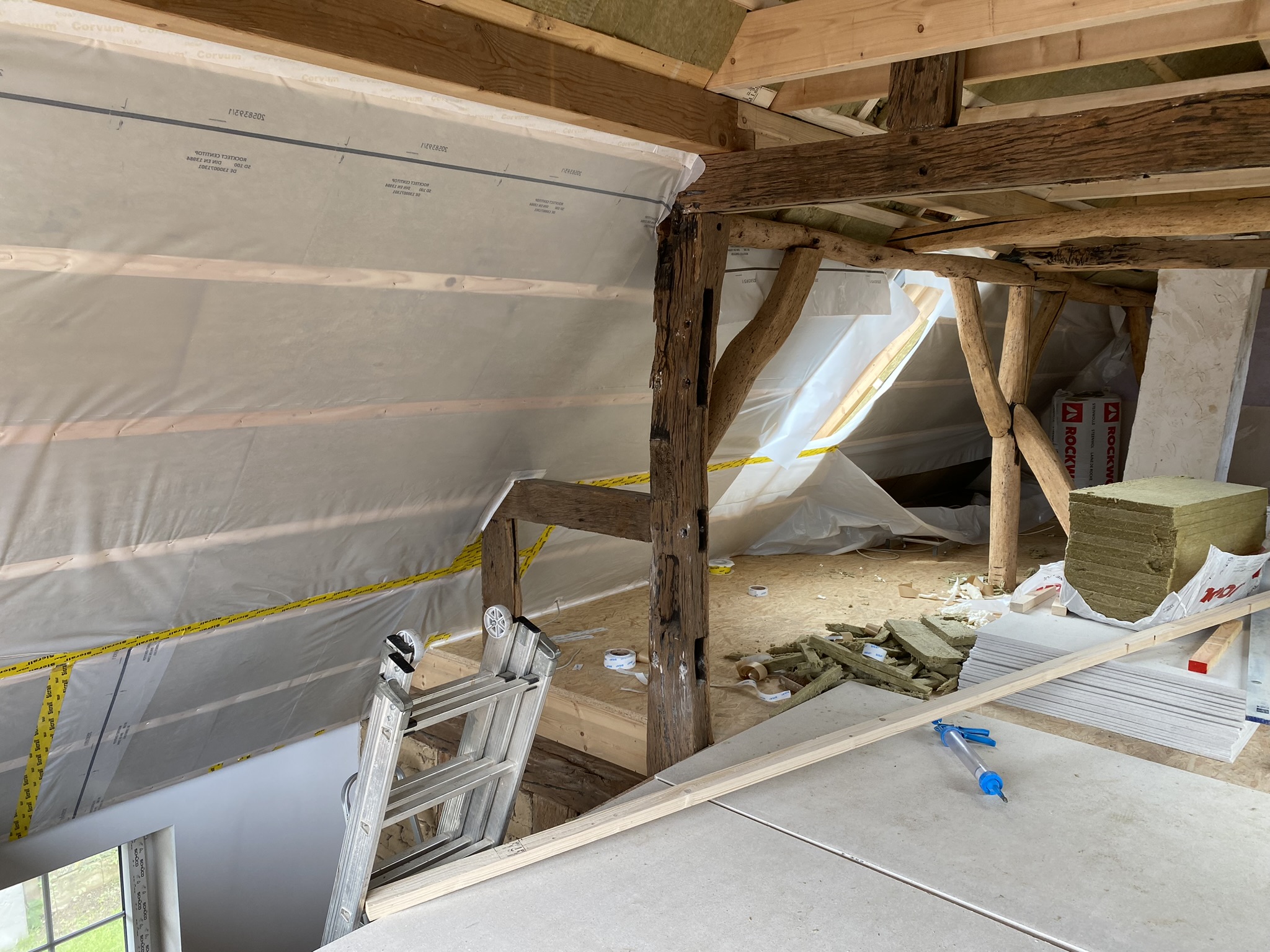

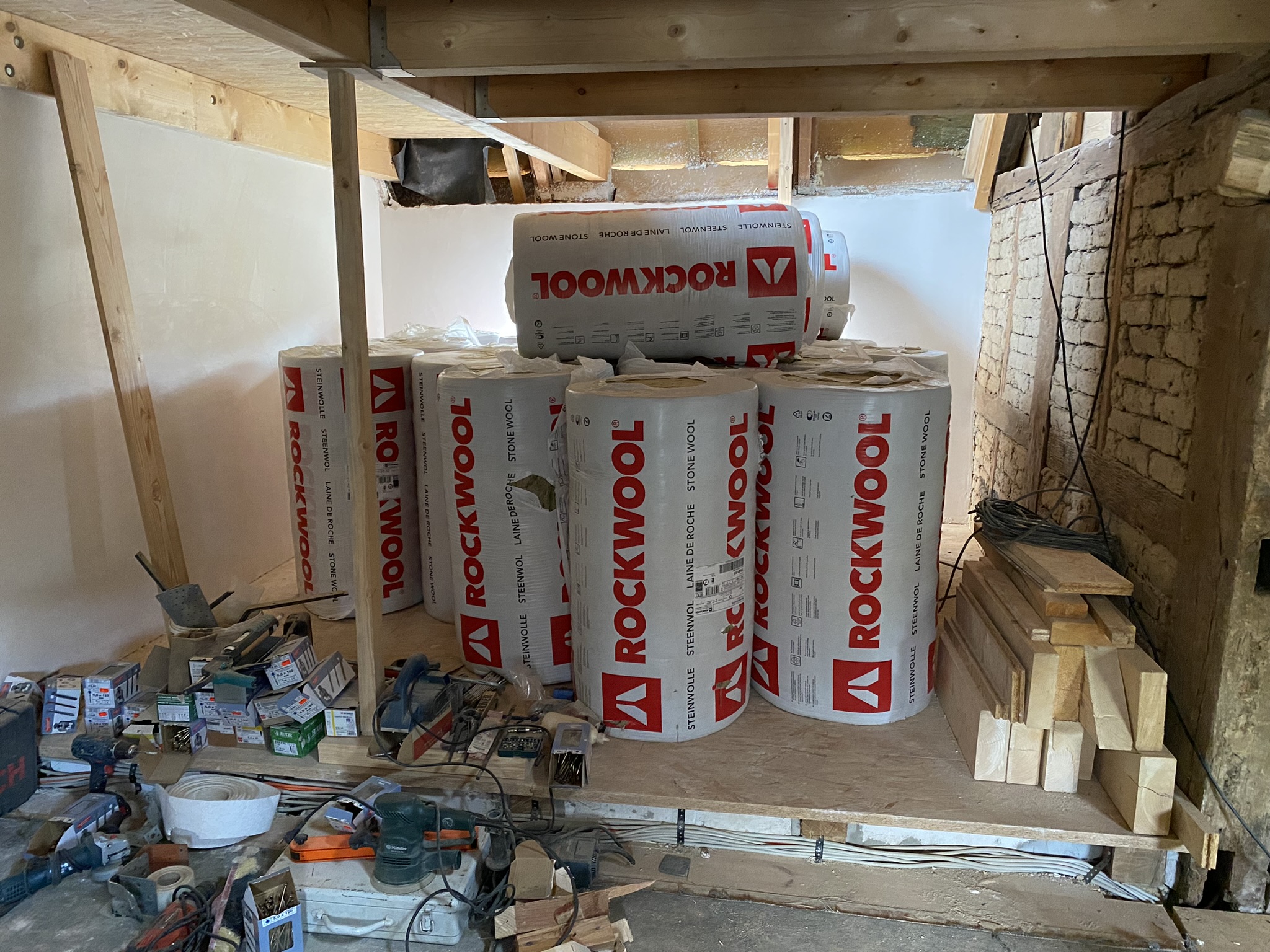

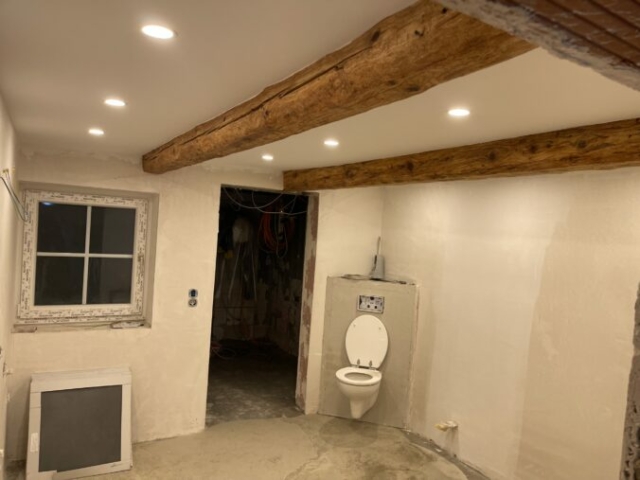

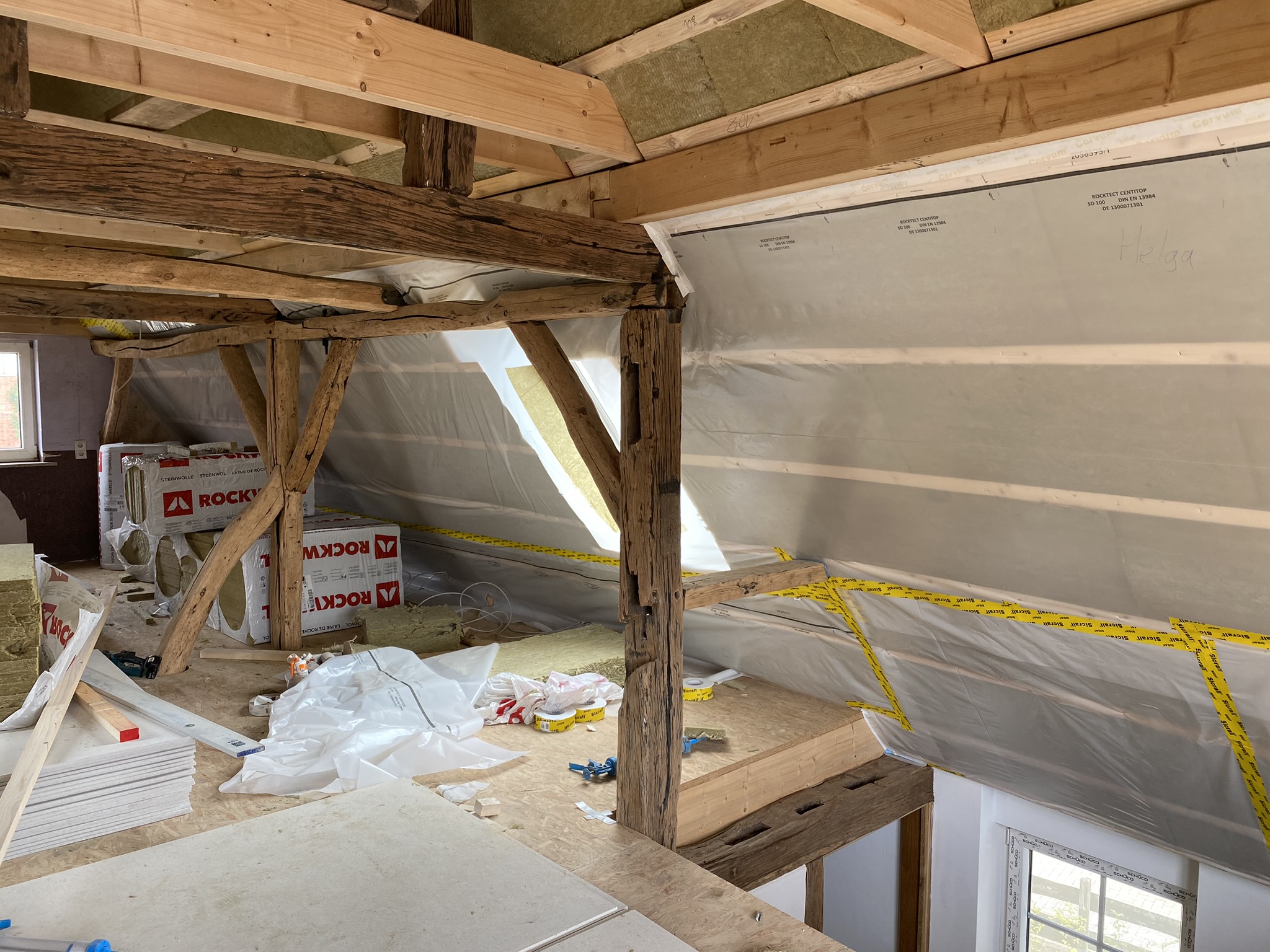

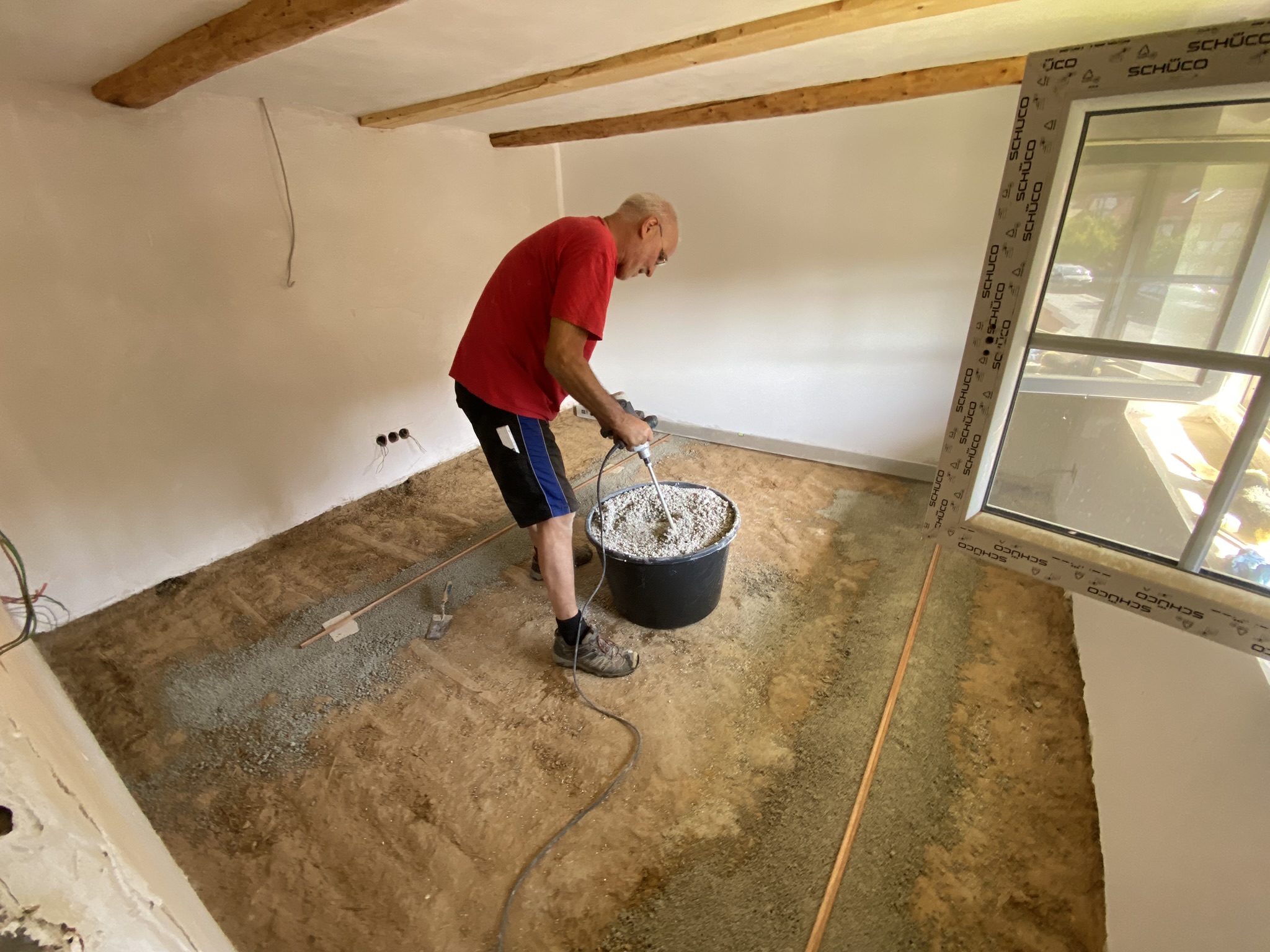

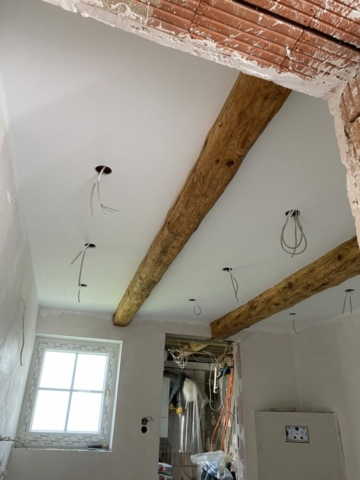

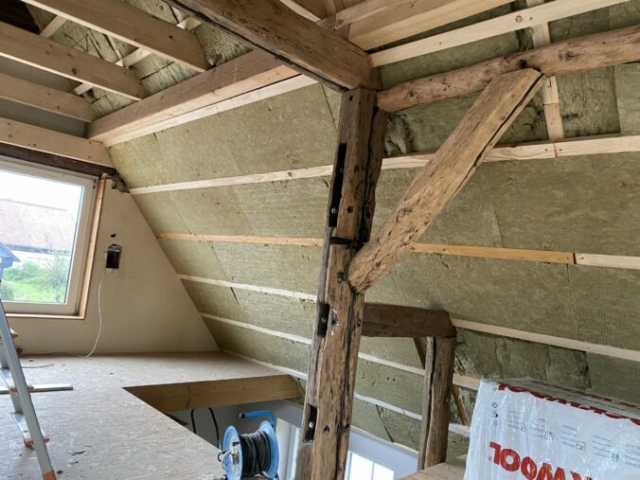

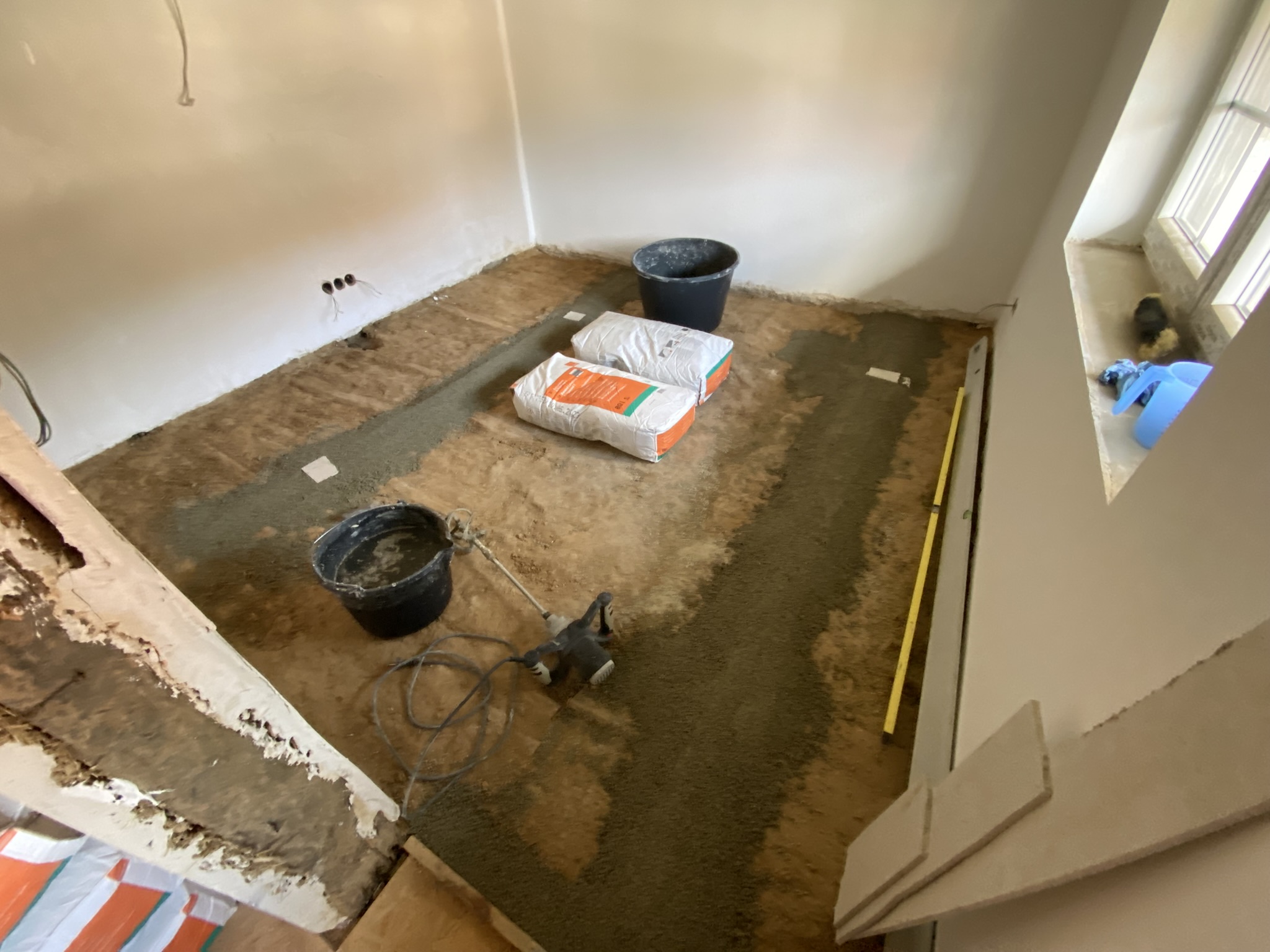

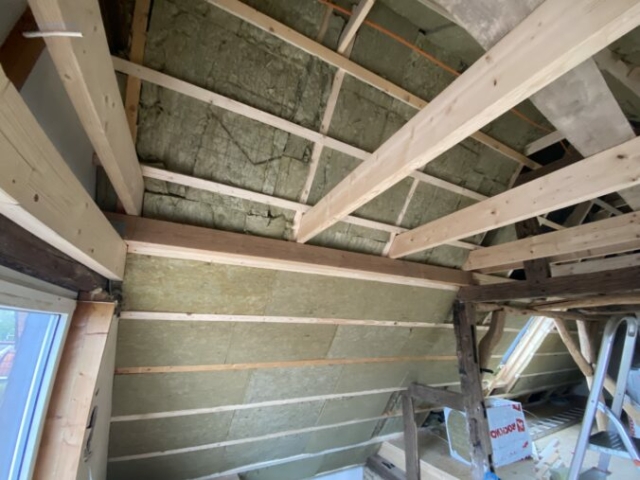

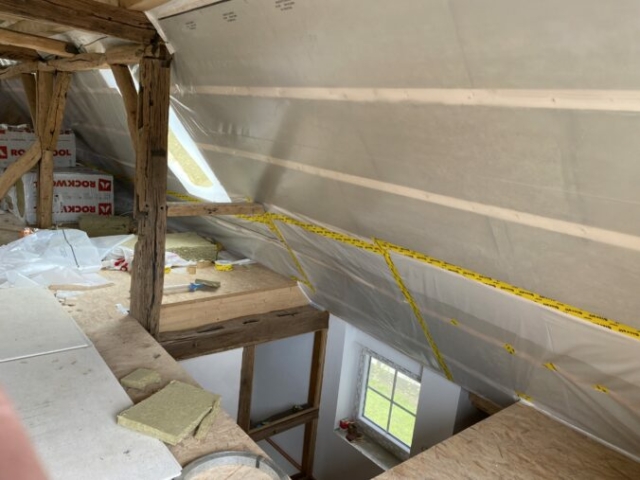

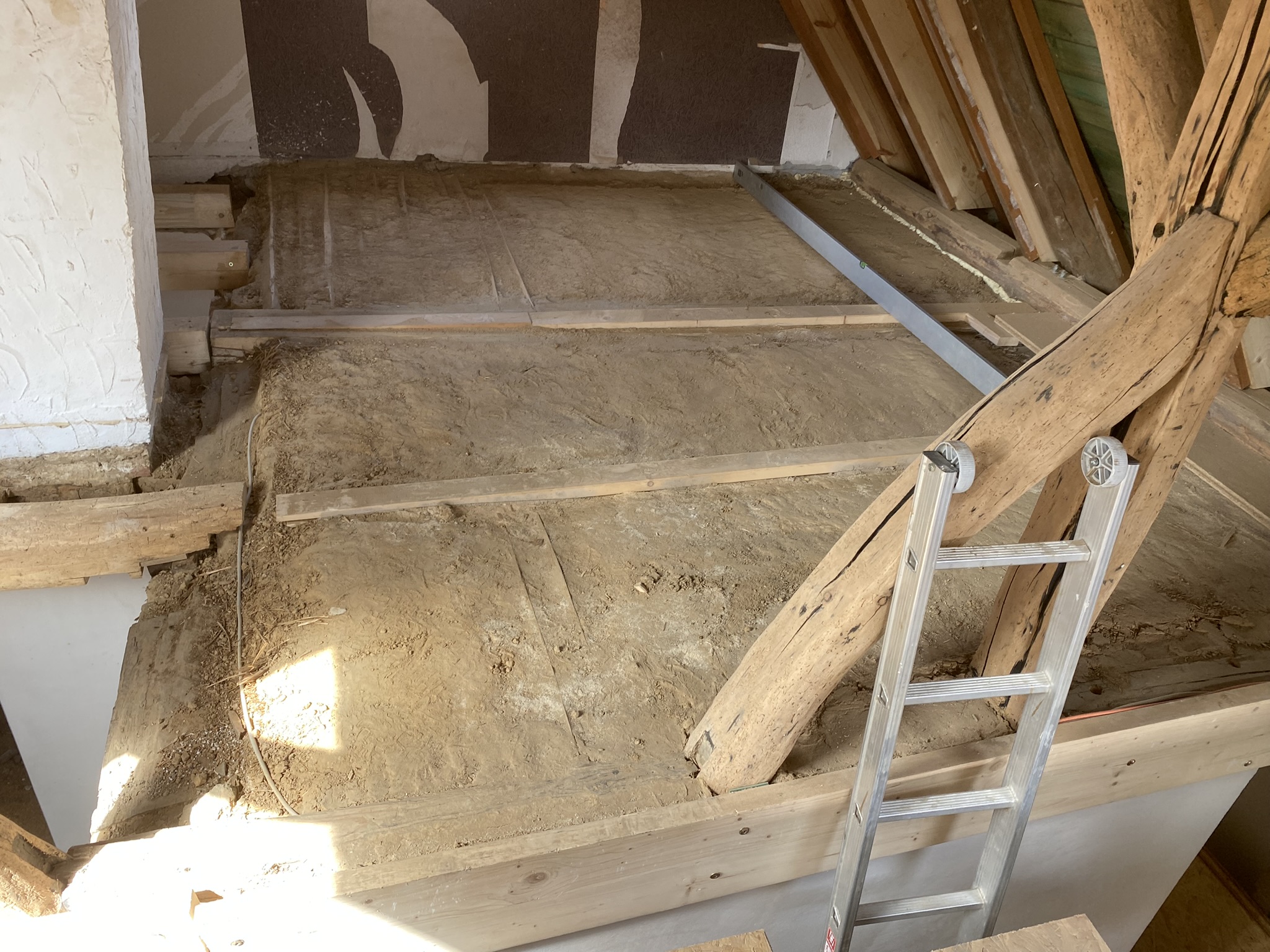

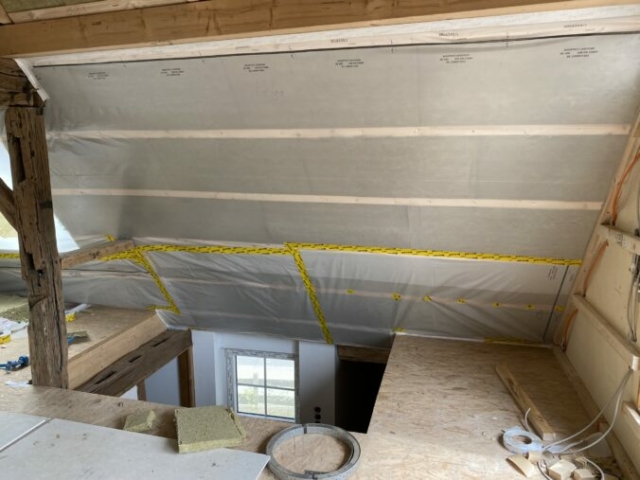

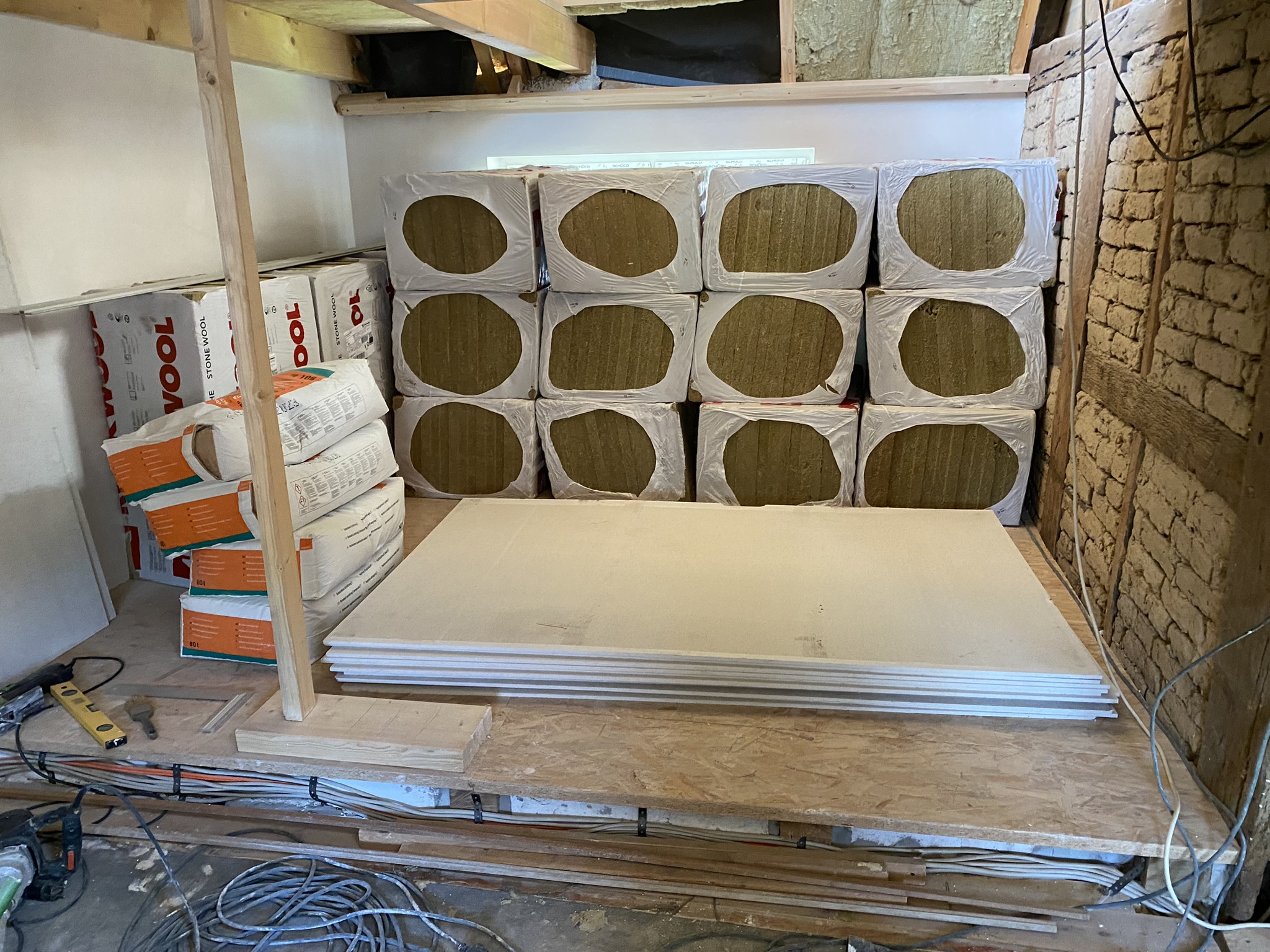

Wochenende 38 20. August 2023 / herbst Erledigte Arbeiten am 38. Wochenende Ausgleichsschüttung im Gäste- und Schlafzimmer eingebracht In der Woche wurde angefangen das Dach zu Dämmen Die gesamte Dämmung ins 2. OG getragen Angefangen Gipsfaserplatten für die Dachverkleidung hoch zutragen Wand im Flur 1. OG verputzt OSB-Platten für den Boden im Gäste- und Schlafzimmer hoch getragen Die erste Beleuchtung ist im Haus installiert

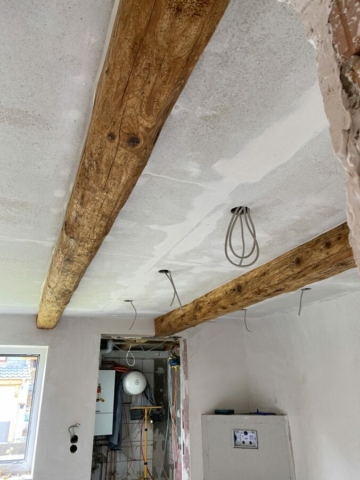

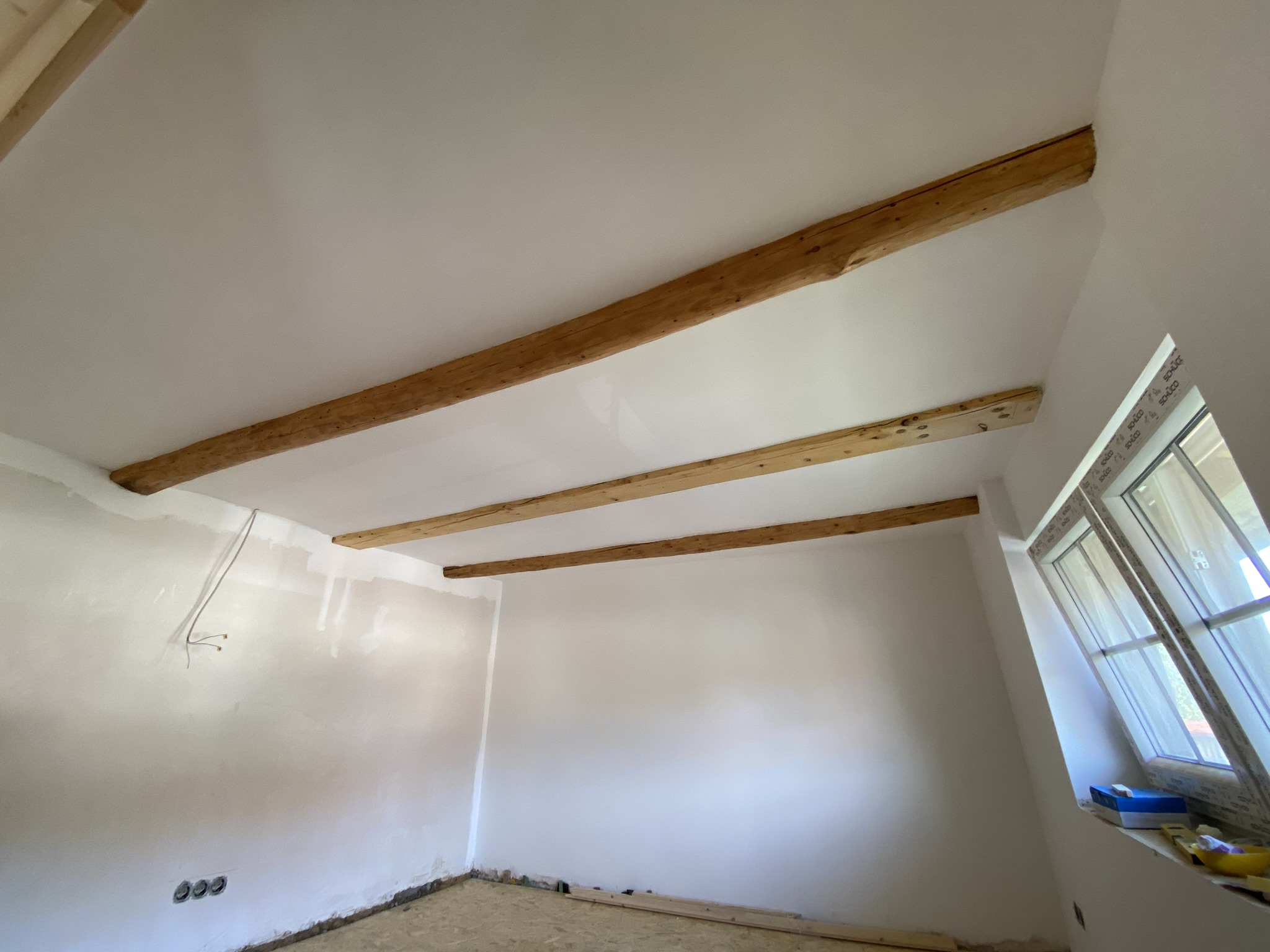

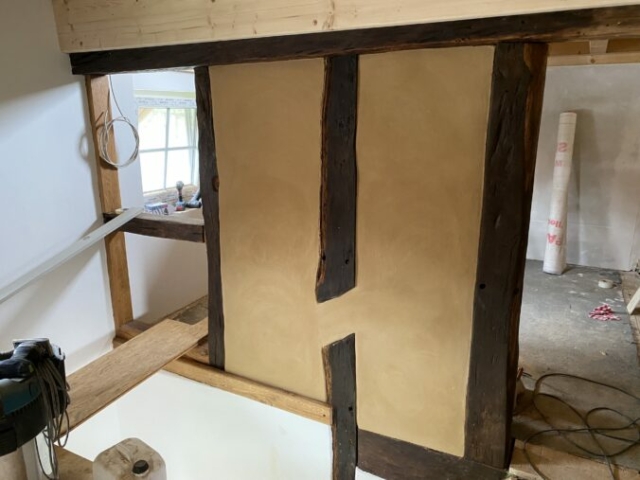

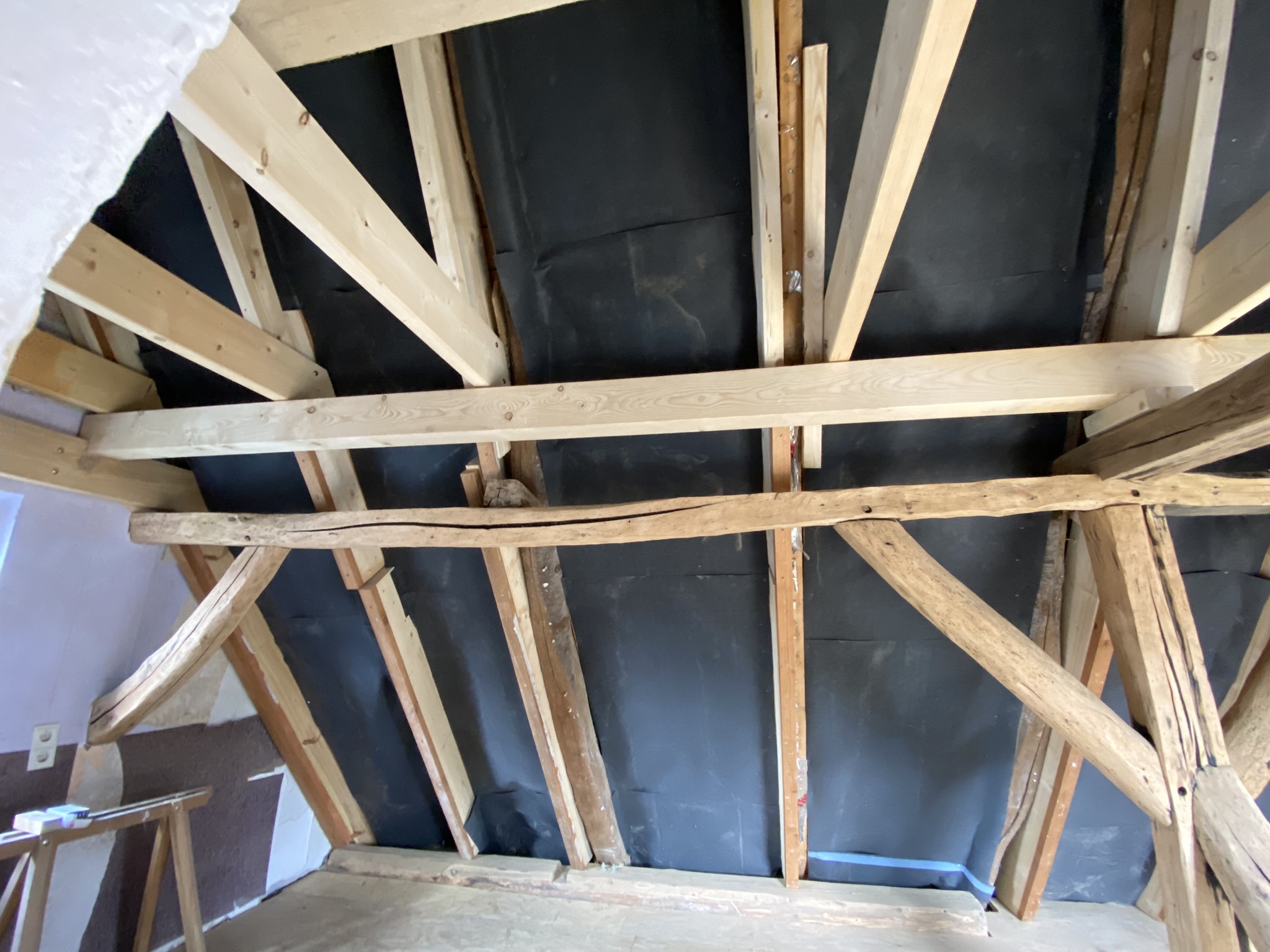

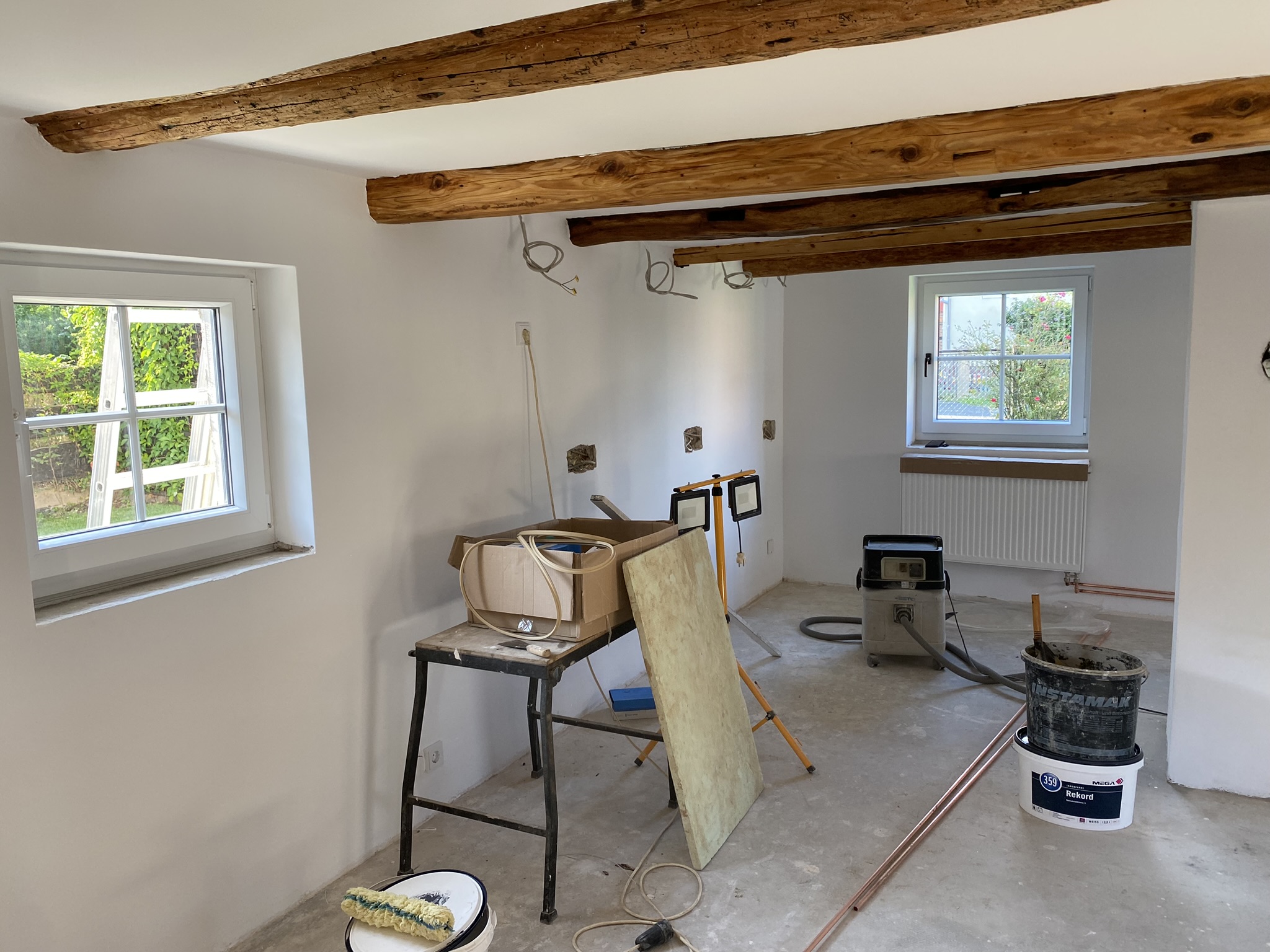

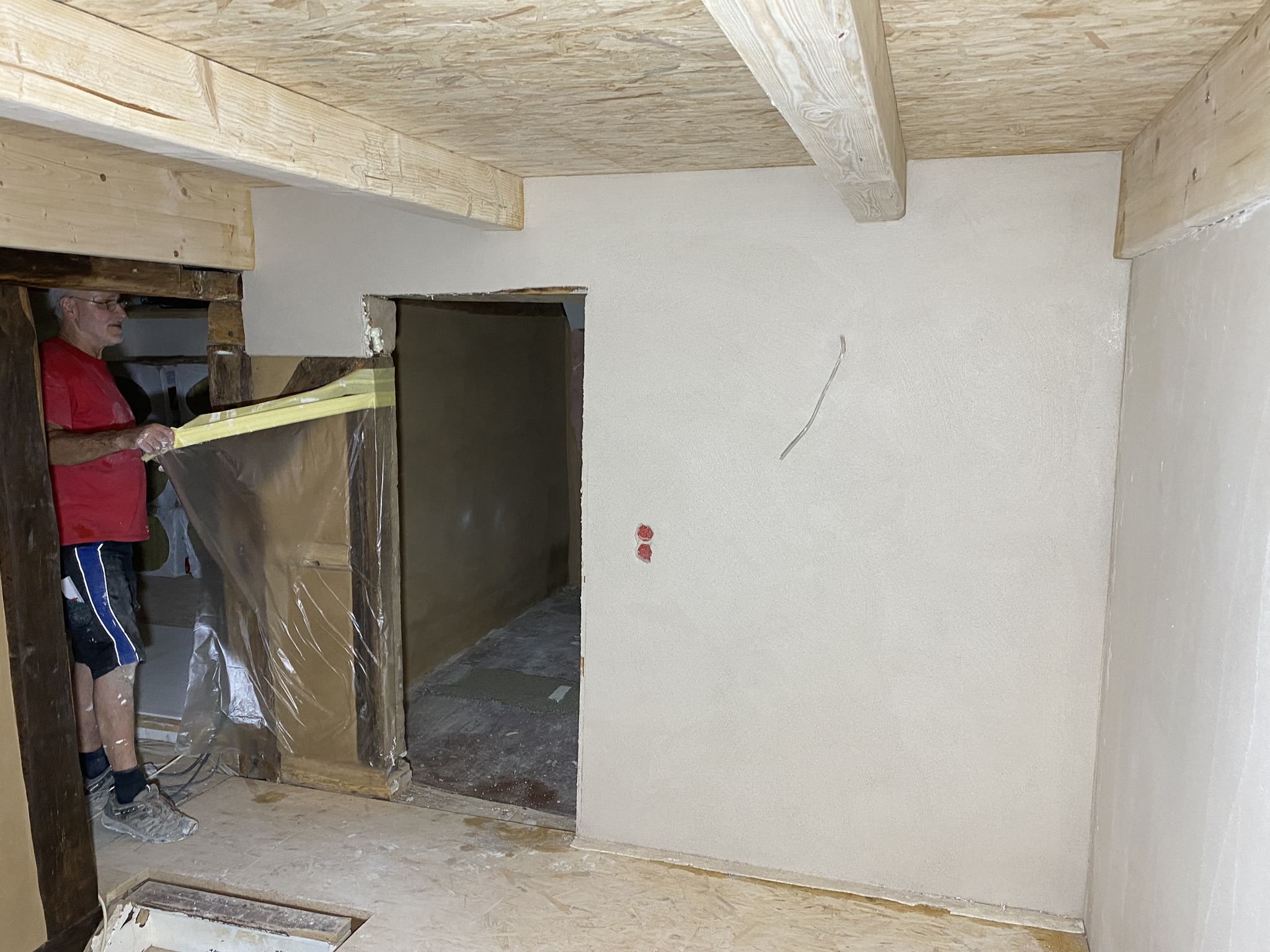

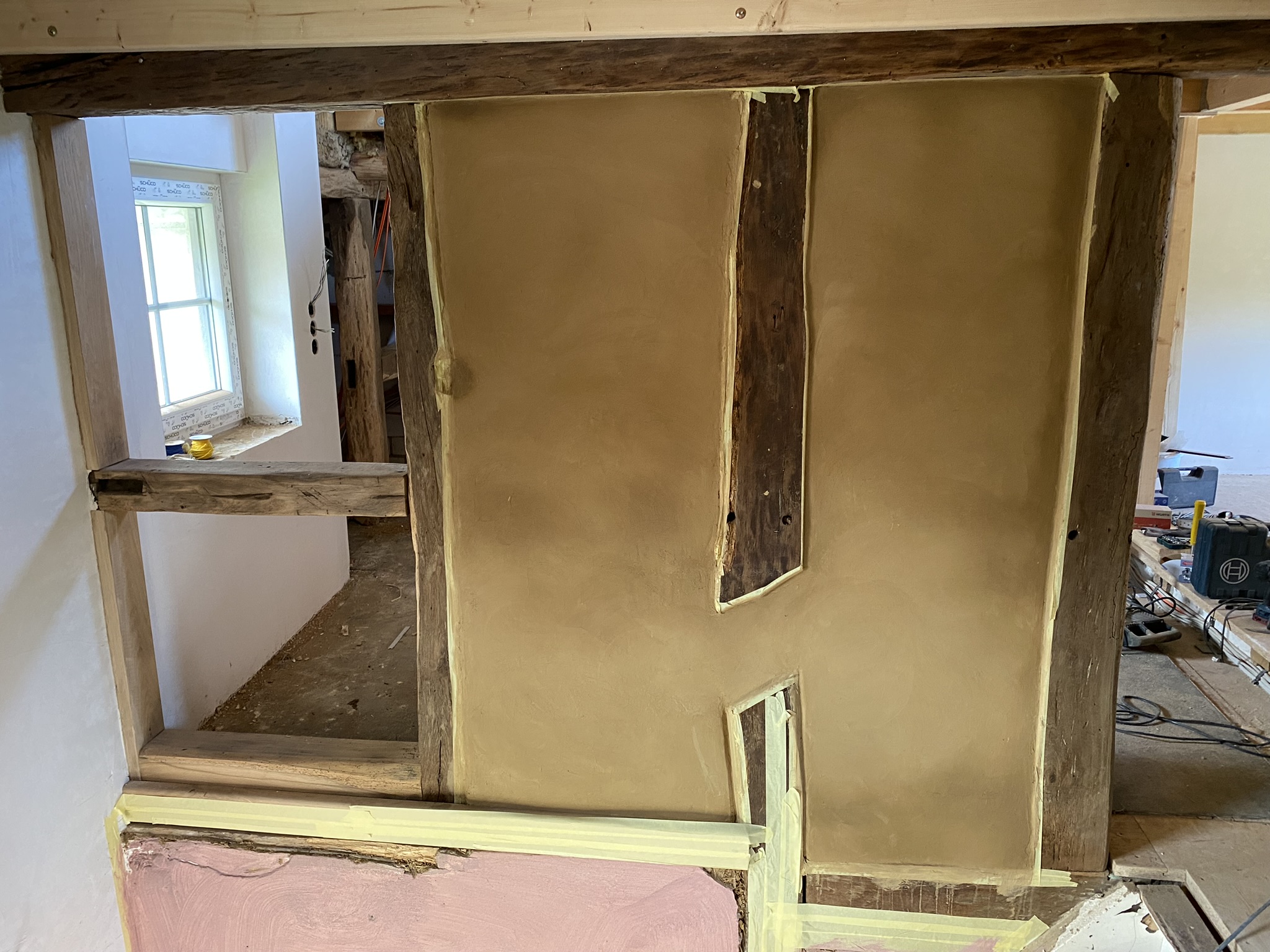

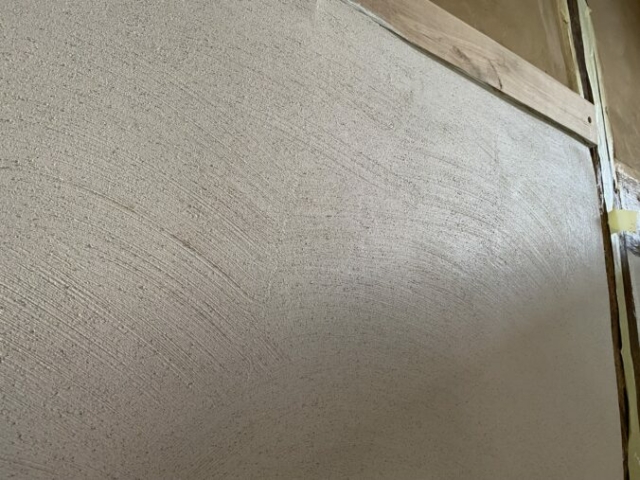

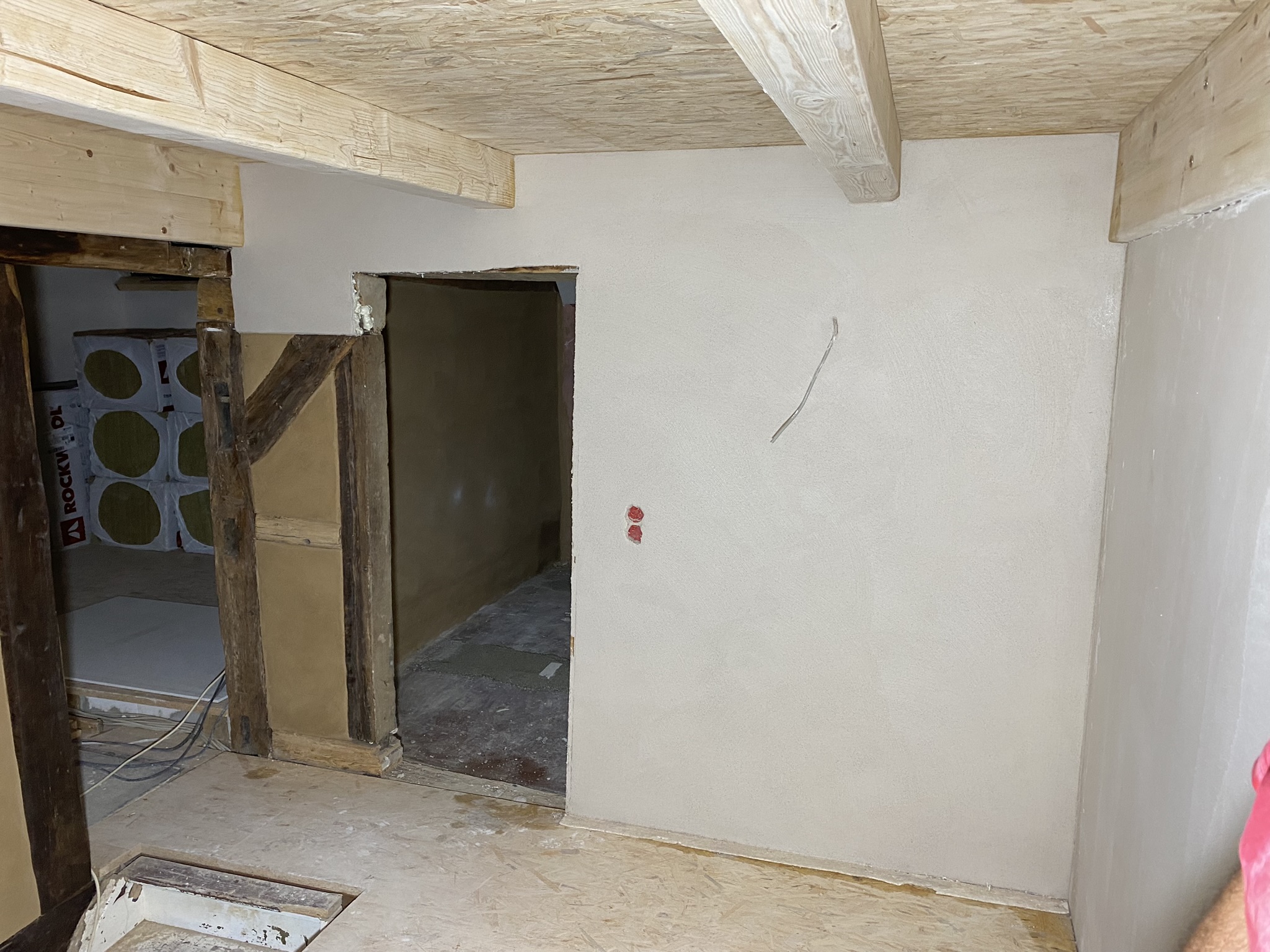

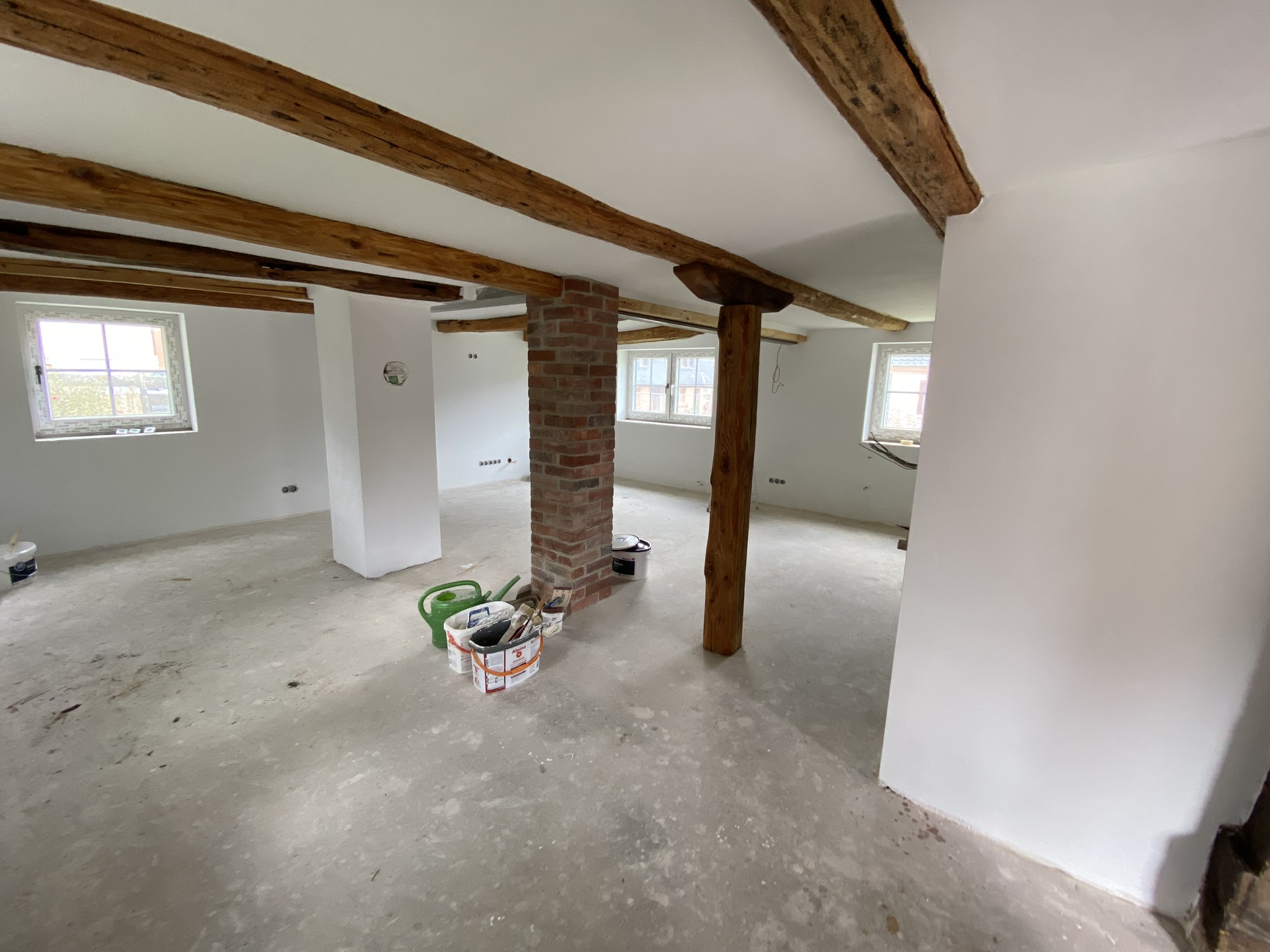

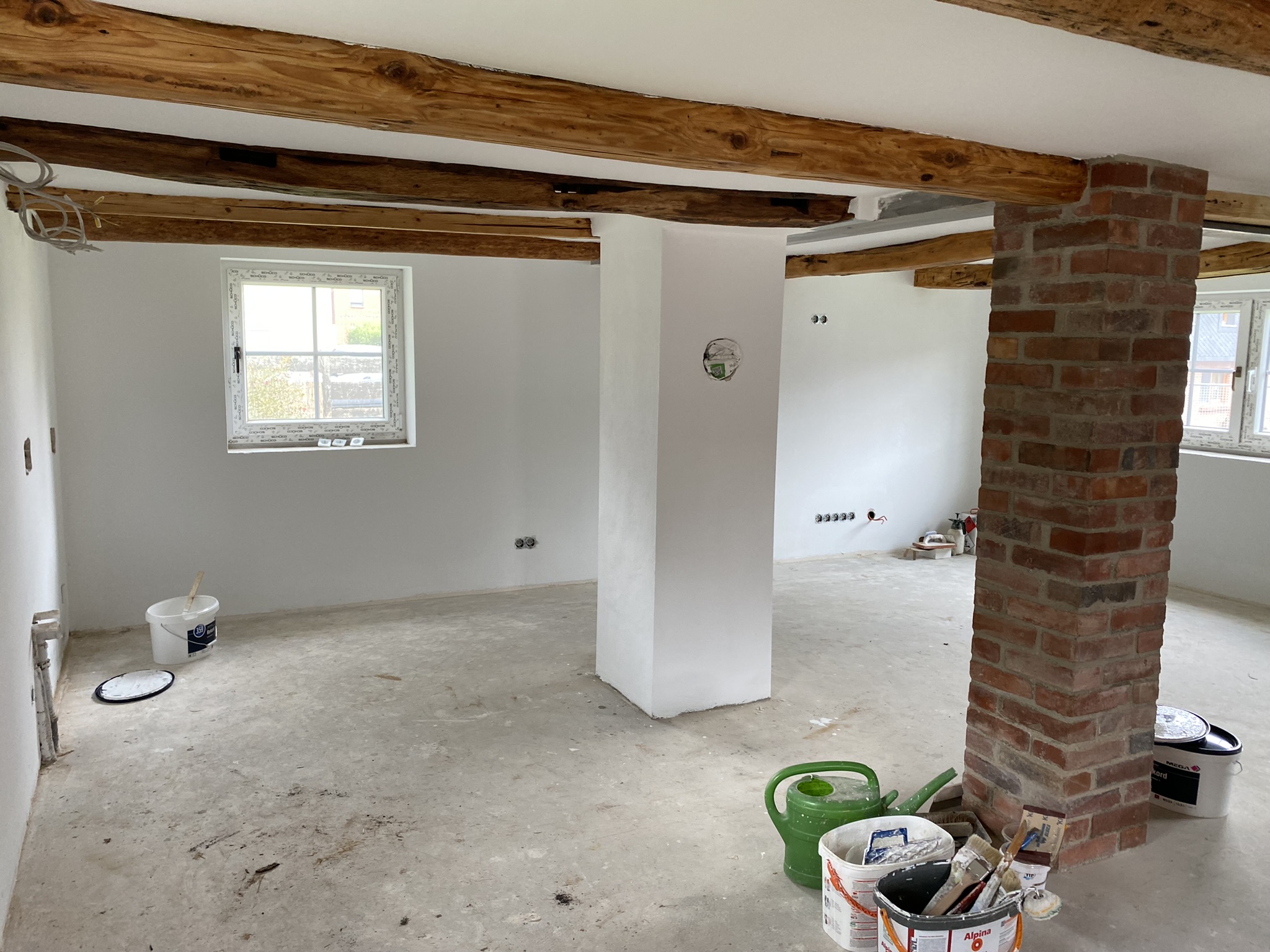

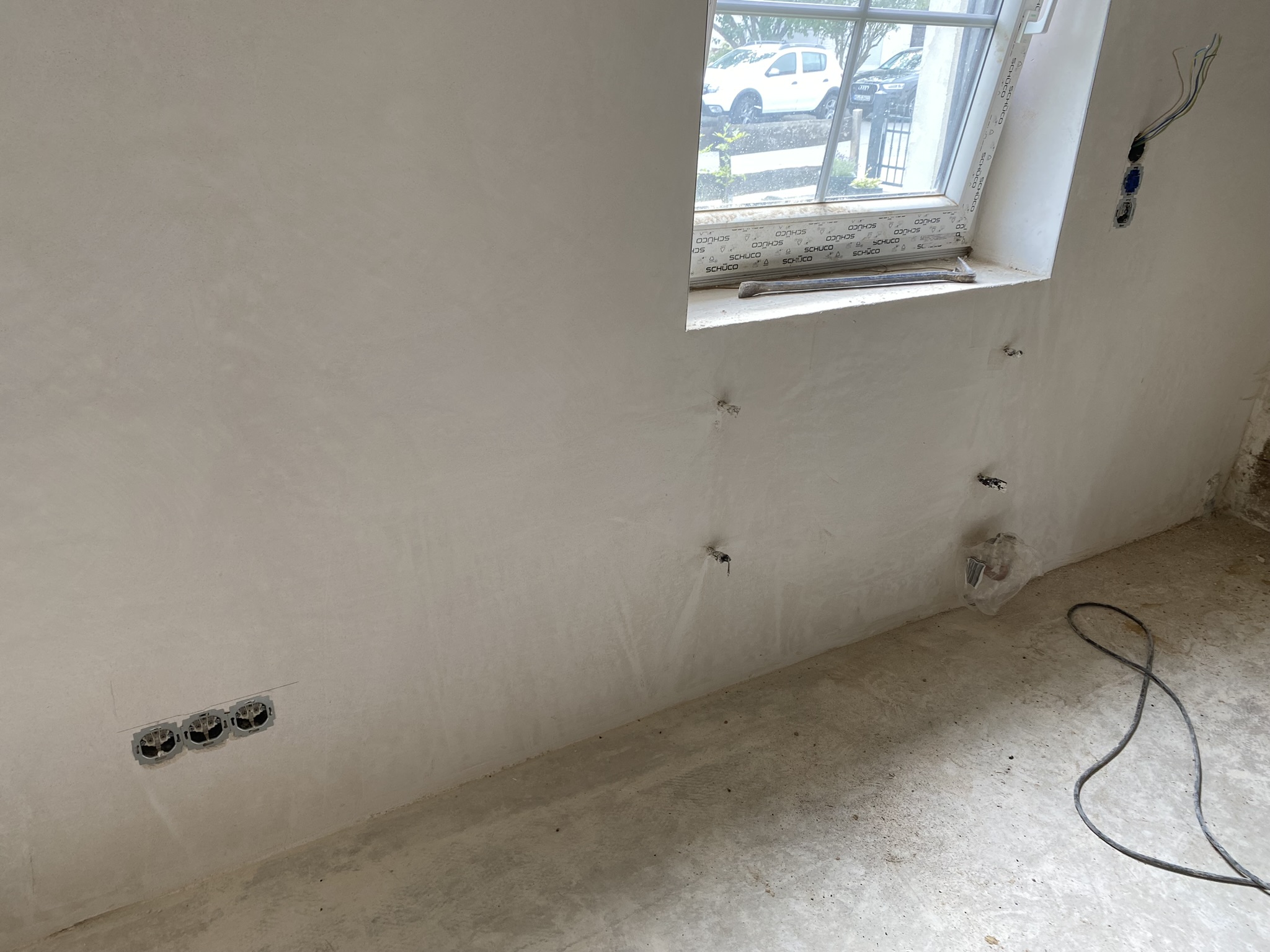

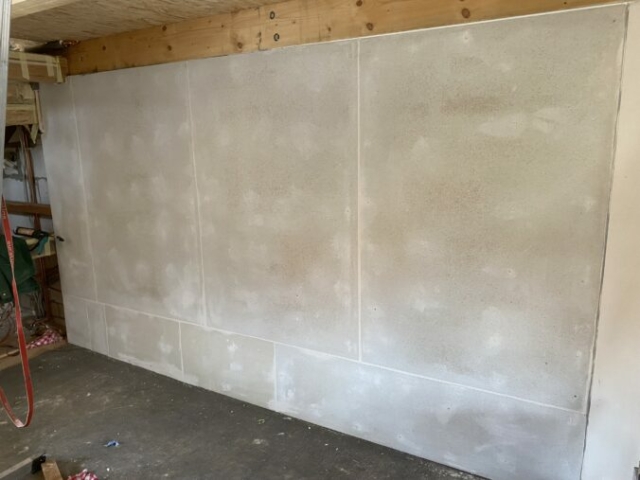

Wochenende 37 13. August 2023 / herbst Erledigte Arbeiten am 37. Wochenende Wand im Flur 1. OG zum Verputzen vorbereitet Boden im Gäste- und Schlafzimmer mit Tiefengrund als Vorbereitung für die Schüttung gestrichen Balken im Schlafzimmer fein geschliffen und lasiert Angefangen die Wände zu streichen Übergang vom Dach ins Arbeitszimmer gebaut

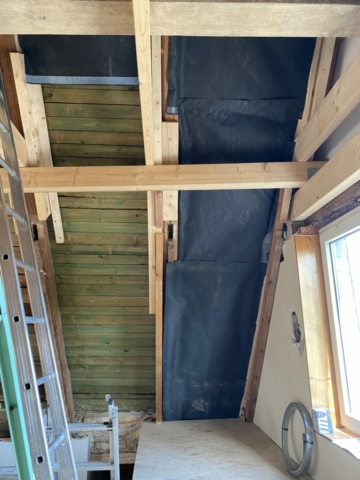

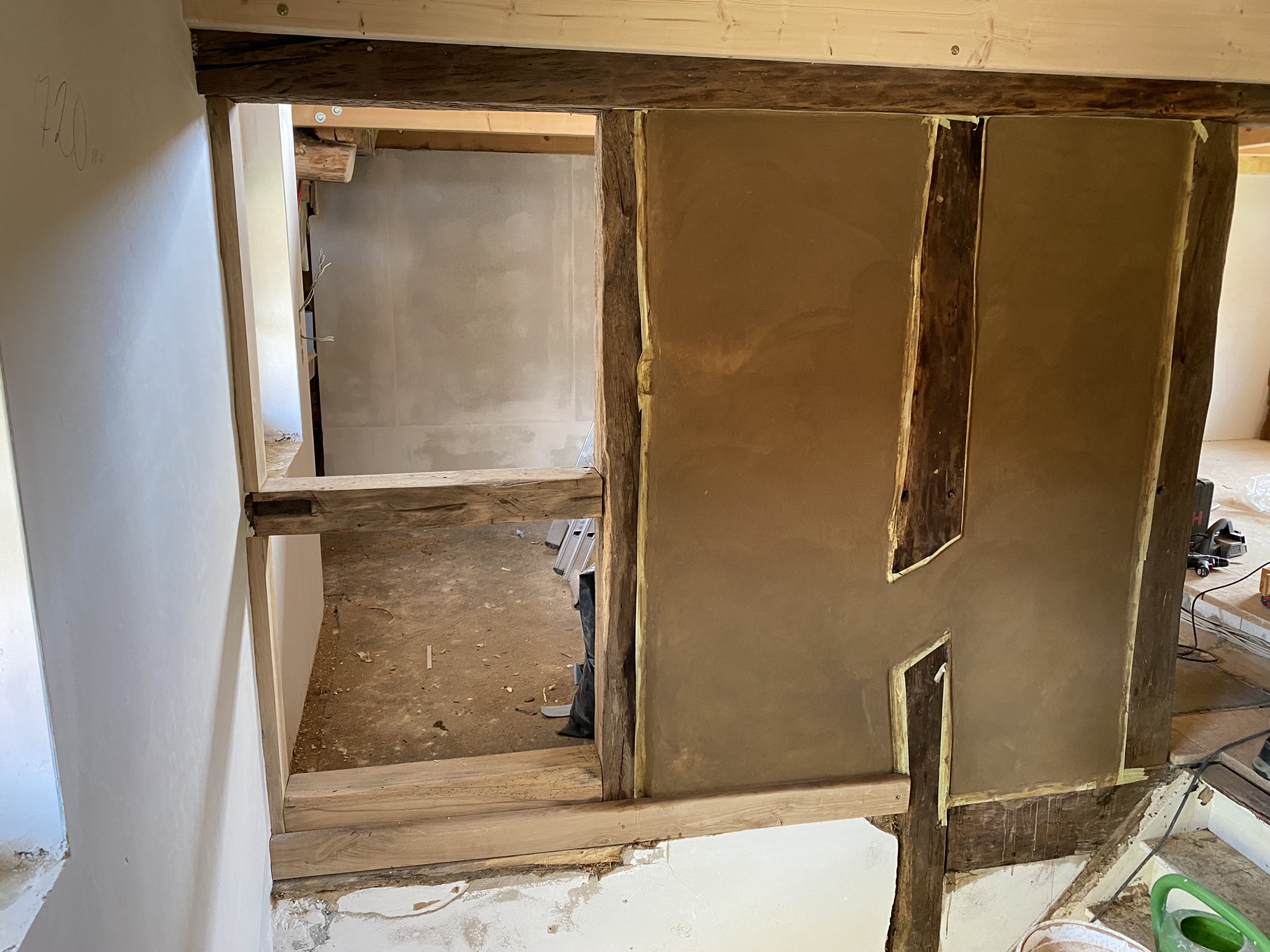

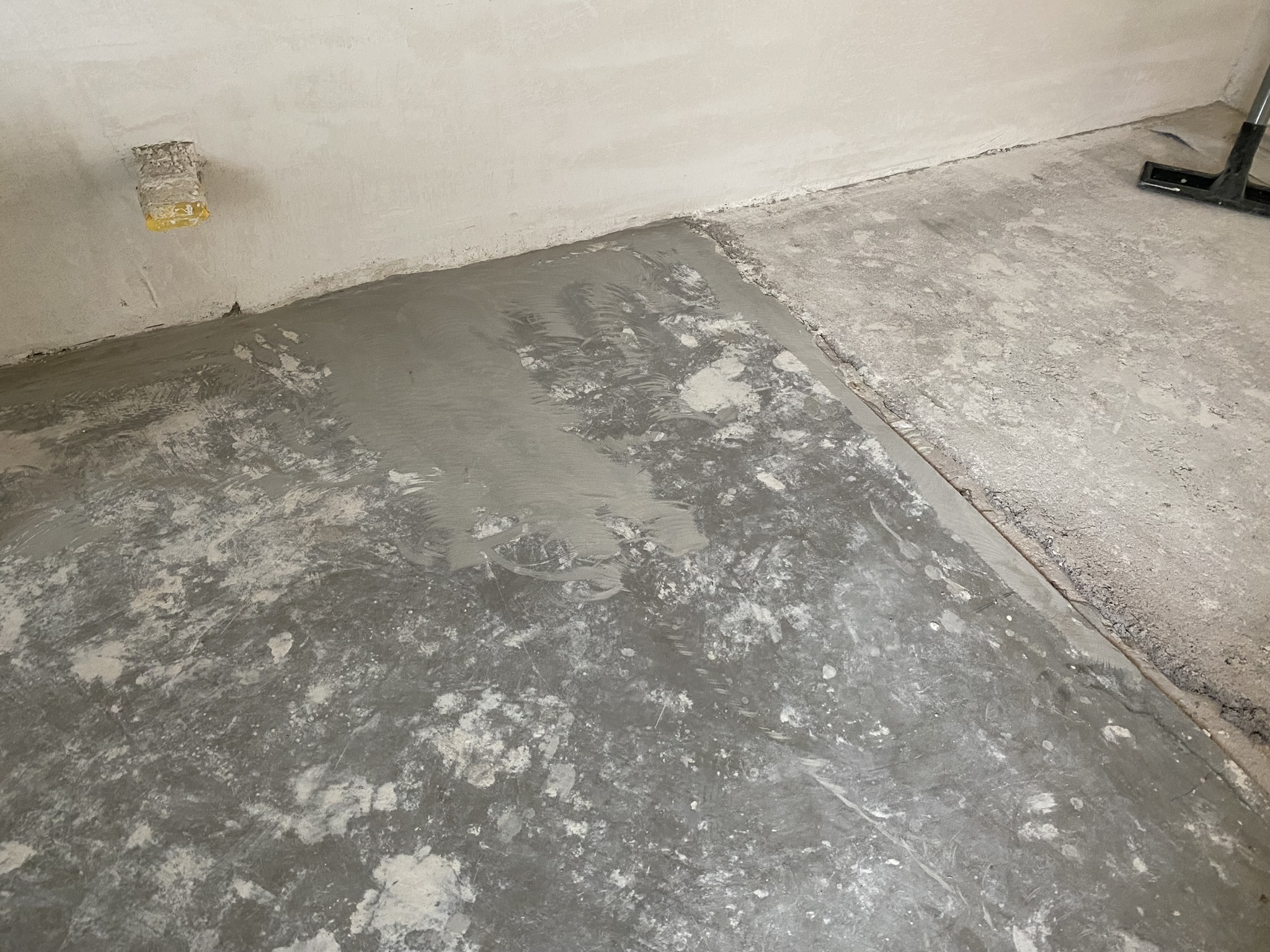

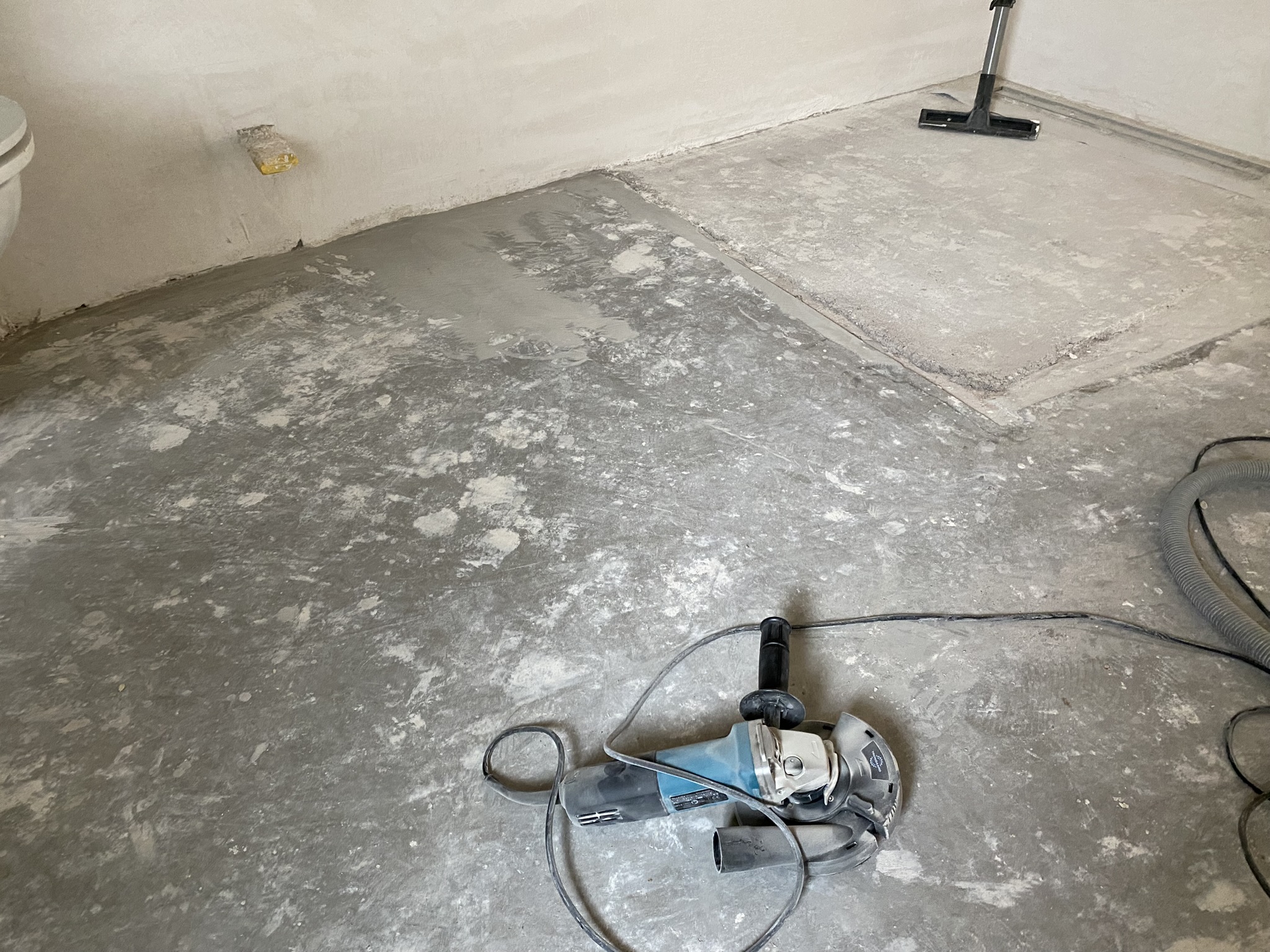

Wochenende 36 6. August 2023 / herbst Erledigte Arbeiten am 36. Wochenende Wand bei der Treppe verputzt Unterspannbahn für die Dämmung des Daches eingezogen Boden im Bad grade geschliffen Elektrik
Wochenende 35 30. Juli 2023 / herbst Erledigte Arbeiten am 35. Wochenende Zaunstück am Tor eingebaut Klingen angebaut Decken verspachtelt Bodenplatten geschliffen Boden im Flur 1. OG eingebaut Boden im 2. OG fortgesetzt

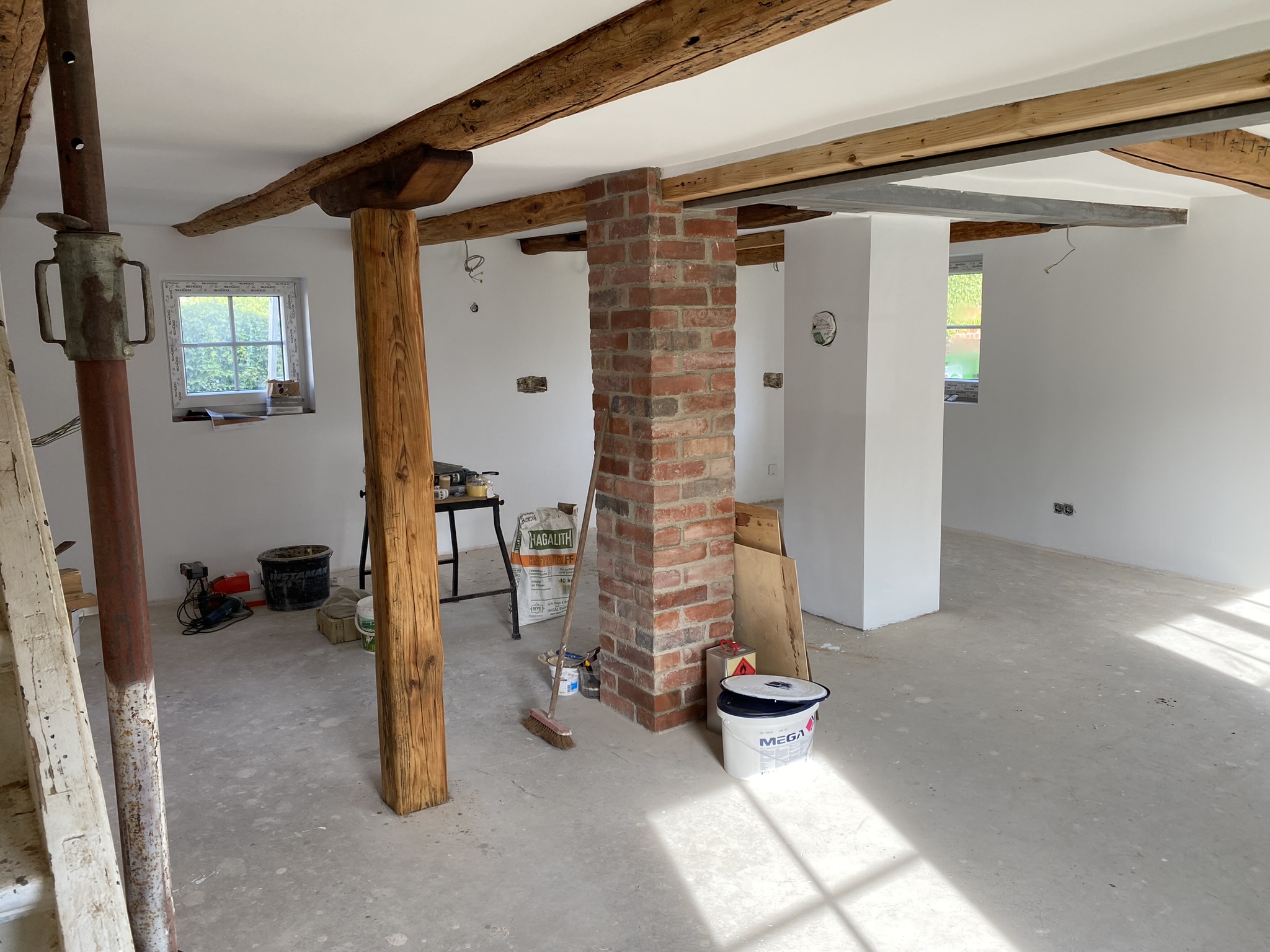

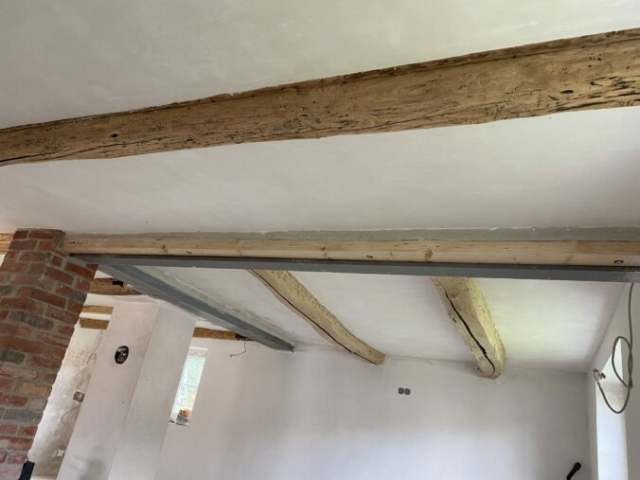

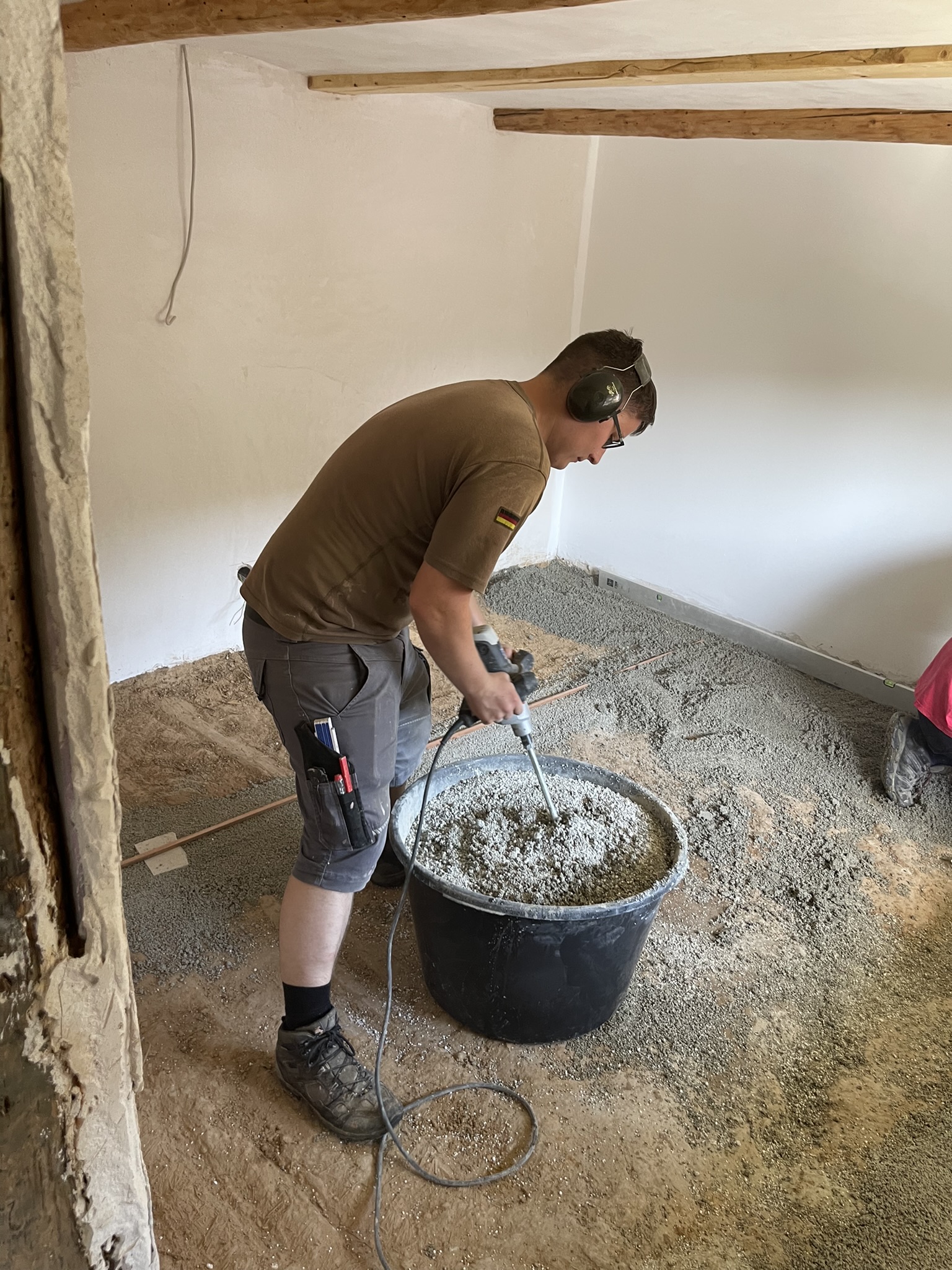

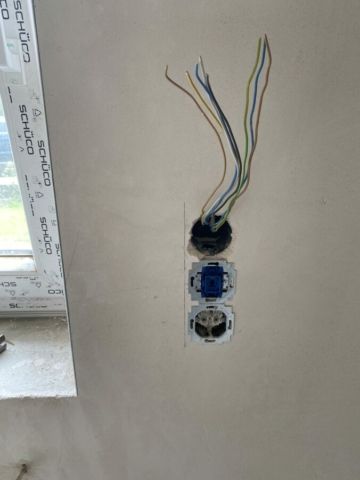

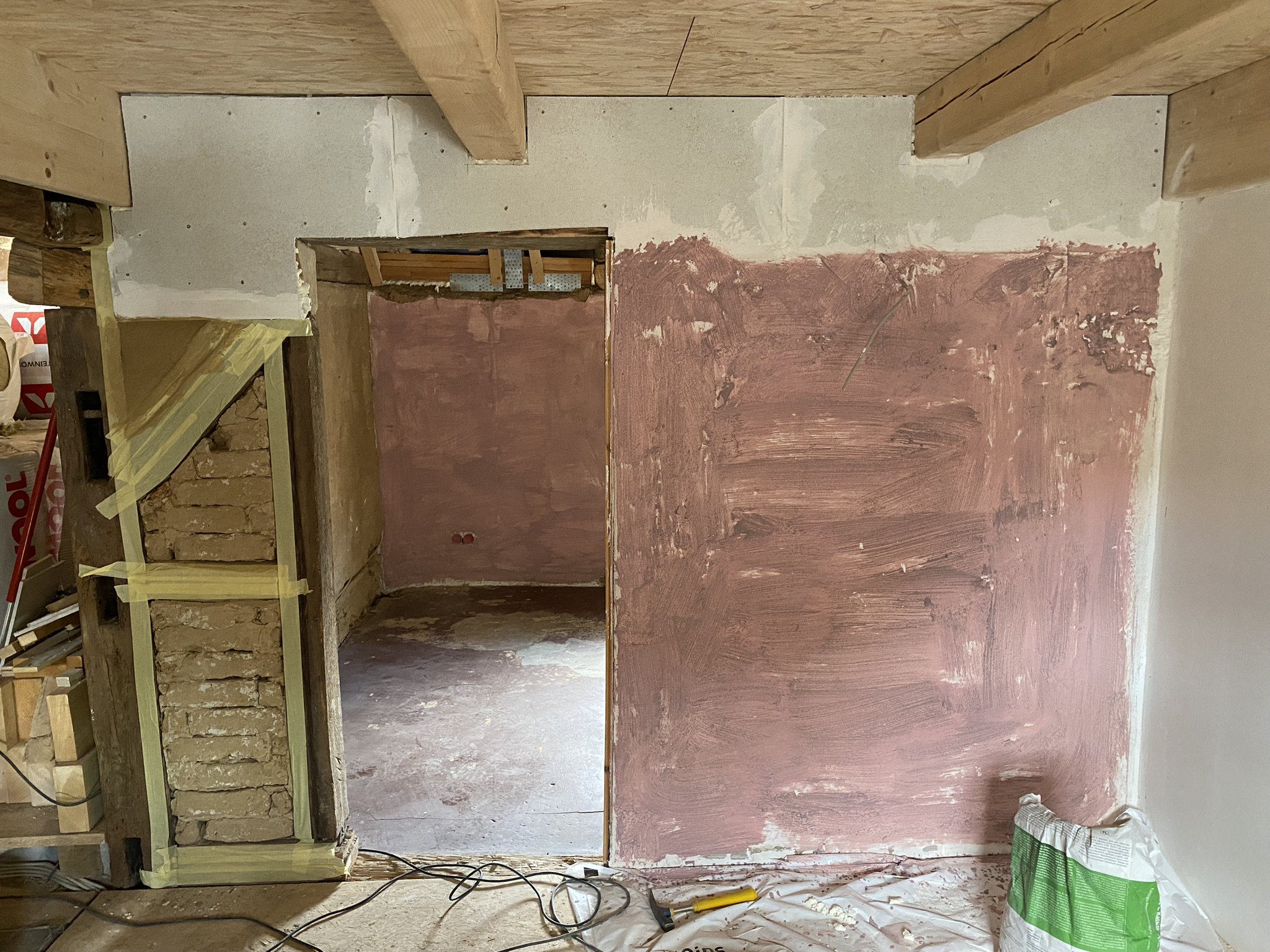

Wochenende 34 23. Juli 2023 / herbst Erledigte Arbeiten am 34. Wochenende Decke im Bad gespachtelt Wand im Arbeitszimmer gespachtelt Elektrik installiert Balken geschliffen Balken im Schlafzimmer eingezogen
